基础流程与工期类问题

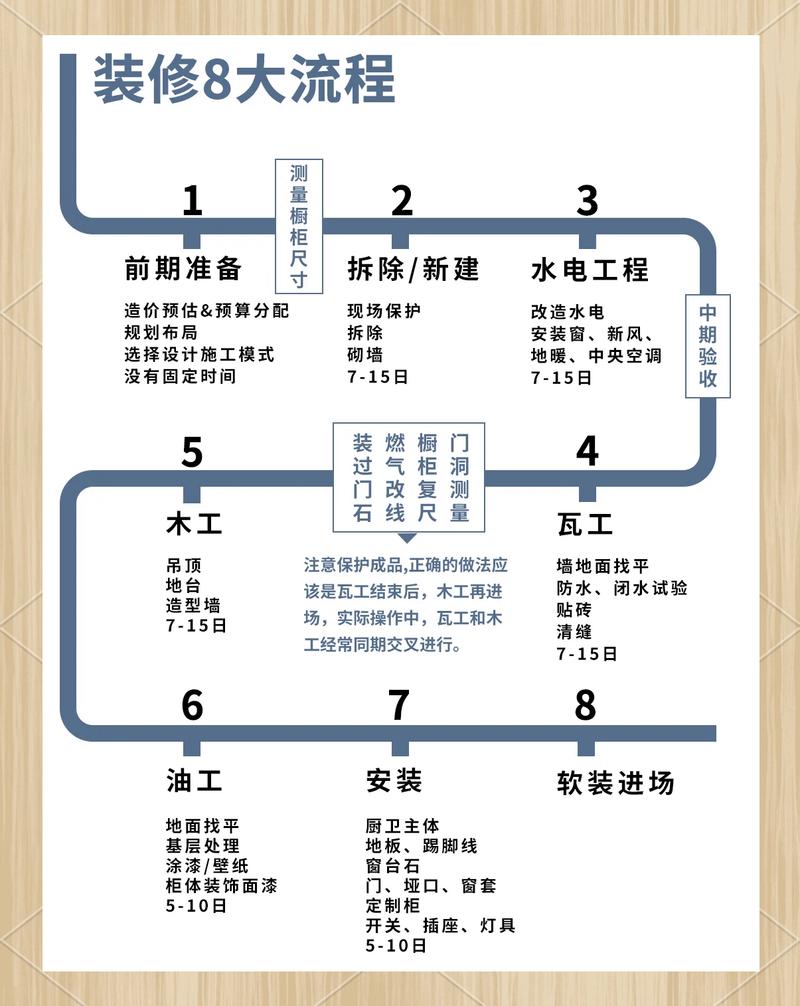

问:主卫装修正确的施工顺序是什么?答:先打拆旧结构,再做水电改造,然后做墙面地面基层,接着做防水闭水,贴砖,再装洁具五金,最后做美缝收边。✅ 原因是这个顺序能避免后期拆改破坏已经做好的防水和瓷砖,省得返工。常见误区:很多人先贴砖再改水电,最后打砖破坏防水,漏得楼下找上门,哭都来不及。问:主卫装修一般要多久工期?怎么控制不延期?答:毛坯新做主卫大概10-15天,旧房翻新主卫大概15-20天。❗ 如果要改墙体结构,还要再加3-5天。控制工期的技巧:提前把所有材料定好,尤其是定制的浴室柜,提前量好尺寸下单,别等砖贴完才去定,一等就是十几天,工期直接拖半个月。问:主卫装修一般预算控制在多少合适?答:按面积算,普通刚需户型主卫一般4-8平,装下来大概8000-20000块。💡 拆分下来:水电改造1500-3000,防水+贴砖2000-4000,洁具五金3000-10000,浴室柜1500-4000。想要省钱就把网红款智能马桶换成普通虹吸马桶,能省大几千。
水电防水与材料选择问题

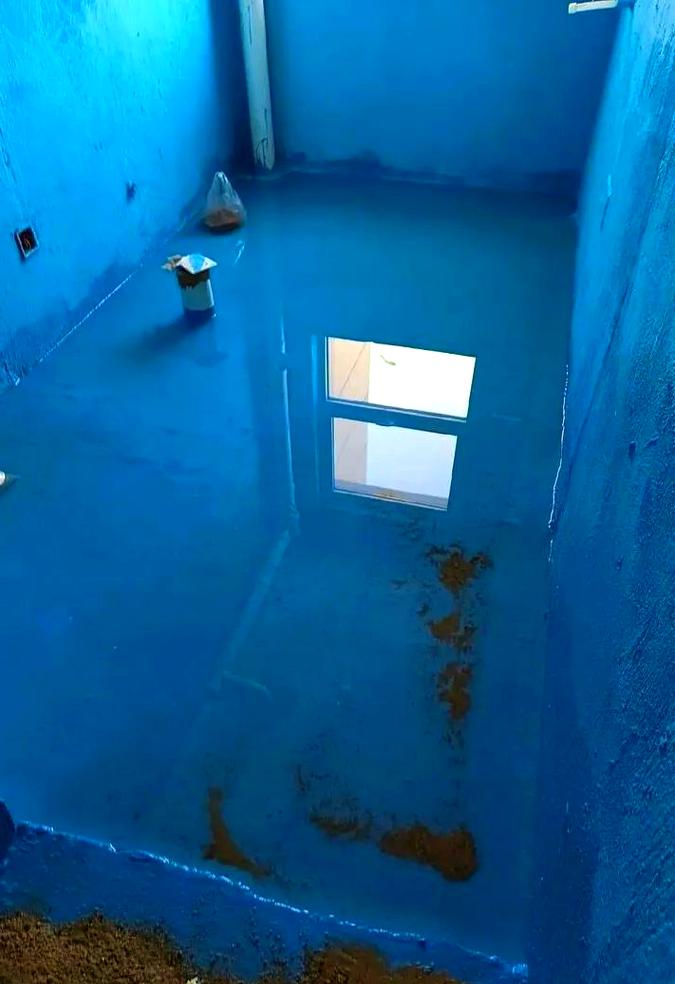

问:主卫水电改造要注意什么?能不能走地面?答:水管尽量走顶,电线走墙或者顶,尽量别走地面。✅ 原因是走顶如果漏水,能很快发现,维修也不用砸砖,成本低很多。注意:一定要留够插座,智能马桶要留带开关的16A插座,吹风机、电热毛巾架也要留,别留少了后期插排乱拖。问:主卫防水到底要做几遍?墙面做多高?答:地面刷三遍,墙面至少刷1.8米高,如果是挨着卧室床头的那面墙,建议整面刷到顶。💡 闭水试验一定要做满48小时,做完一定要去楼下看顶面有没有渗水,别偷懒只看自己家地面。常见误区:很多装修队只刷一遍,墙面只做30cm,用个两三年就返潮发霉,墙皮掉一大块。问:主卫地面用防滑砖还是抛光砖?哪个好打理?答:优先选防滑的柔光通体砖,别选亮光抛光砖,沾水之后滑得像冰面,家里有老人小孩太危险。❗ 好打理的话选表面纹理浅的,别选那种凹凸很深的仿古砖,脏东西卡进去,擦都擦不掉。参考价格:一线品牌的防滑砖大概80-150一块(800*800规格),性价比足够了。问:主卫装修怎么除醛?哪种材料最环保?答:主卫的甲醛主要来自浴室柜的板材和玻璃胶。💡 选浴室柜优先选全瓷或者纯实木的,别选颗粒板,玻璃胶一定要用厨卫专用的中性防霉玻璃胶,别用装修队送的便宜玻璃胶,不仅有味,还容易发霉发黑。装修完开窗通风一周就差不多了,实在担心放两包活性炭在柜子里,够用了。问:小户型主卫怎么利用空间?能放下浴缸吗?答:4平以内的小户型主卫,别装独立浴缸,别装大尺寸浴室柜,选悬空挂墙式浴室柜+壁挂马桶,能省出至少20cm的过道空间,还能做个壁龛放洗浴用品,不用装占地方的置物架。✅ 实在想要泡澡,选那种嵌入式的迷你浴缸,1.2米长的,刚好塞进去,也不占地方。
验收与避坑类问题

特别提醒
1. 千万不要信装修队说的“防水我给你做好了,不用去楼下看”,一定要自己上门确认,哪怕跟楼下业主约时间带瓶水果过去,也比后期漏了闹邻里矛盾强。 2. 主卫别只装一盏吸顶灯,一定要在镜子旁加装镜前灯,不然晚上化妆刮胡子,脸上全是阴影,干啥都不得劲。免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
