水电改造精细化施工问题
问:水电改造精细化施工怎么控预算不超支?答:按平方算闭口价,是目前最稳妥的方式✅
说实话,按延米算的模式十有八九会超,工人故意绕线加米数,你拿他没辙。
按100平硬装算,水电大概在8000-12000元,看你改的多少。
❗注意:签合同前一定要让工人标清楚所有插座点位,不加点位不加钱,避免坐地起价。
常见误区:为了省料把大线换小线,16A空调必须配4平方铜线,别偷换。
问:墙面开槽精细化施工有什么要注意的?答:承重墙开竖槽可以,绝对不能开横槽超过30厘米❗
轻体墙最好别开长横槽,会破坏墙体结构。开槽深度要比线管直径多5毫米,封槽前要固定好线管,不能松动。
💡验收小技巧:用手机拍照存下来,后期装橱柜挂画打钉不会打到线。

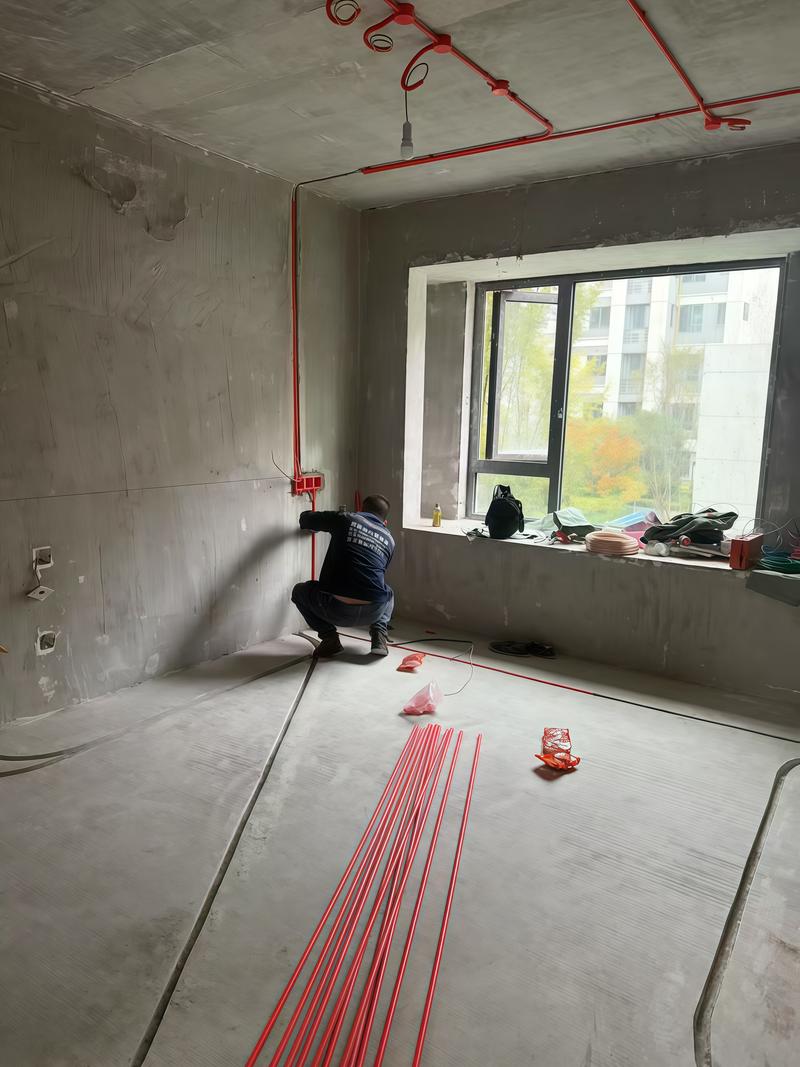

家装精细化水电改造开槽施工现场图问:防水精细化施工要做几遍?高度要够多少?答:淋浴区至少两遍,横竖各刷一遍,高度要到1.8米✅
干区墙面至少到30厘米,卫生间反梁要额外补刷一遍。很多装修队只刷一遍,厚度不够,用个两三年就漏。
价格参考:卫生间防水包工料大概是60-80元一平方,低于这个价你就要小心偷工减料了。

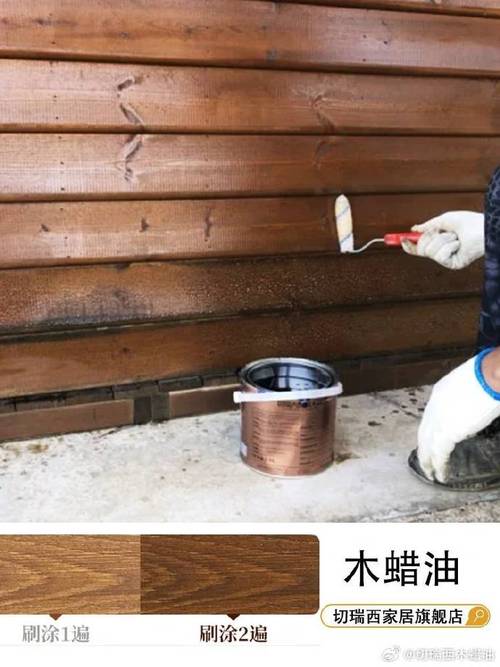

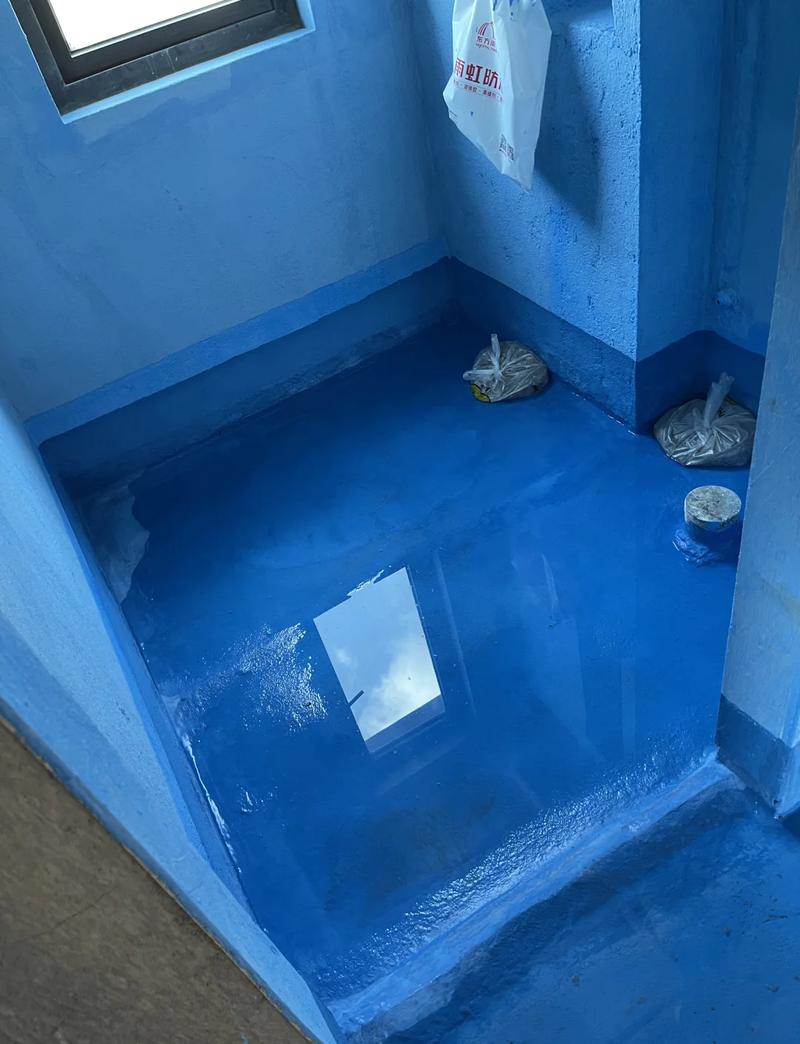

家装精细化防水闭水试验现场图瓦木油精细化施工问题
瓦木油精细化施工问题问:闭水试验要做多久?怎么才算合格?答:最少48小时,最好放满72小时💡
放完水要去楼下看天花板和管道周边,没有渗水印迹才算合格。如果做了干湿分离,干区也要做,别漏掉。
对吧,漏了再砸砖,几万块就没了,提前查好省大事。
❗注意:闭水试验一定要在贴砖之前做,做完没问题再开工,贴完砖再漏就麻烦大了。
问:贴墙砖精细化怎么做才能减少空鼓?答:墙砖提前泡水两小时,阴干后再贴✅
水泥标号要用32.5的,别用太高的,太高容易裂。墙面要提前拉毛,拉毛要颗粒分明,不能光溜溜的。
验收标准:空鼓率不能超过5%,单片砖空鼓不能超过1/3,特别是灶台和插座周边,空鼓的话挂不住东西。
问:实木门安装精细化施工要留多大缝?答:地面和门底留5-8毫米缝最合适✅
门侧边和门套留2毫米,顶部留3毫米。留大了漏风不隔音,留小了木门受潮膨胀就关不上了。
💡小技巧:打胶要用美容胶收边,别用普通玻璃胶,普通玻璃胶用一年就发黑发霉。
问:乳胶漆刷几遍才符合精细化要求?答:一遍底漆两遍面漆,少一遍都不行❗
很多装修队为了省料不刷底漆,不到半年就发花掉粉。底漆的作用是封闭墙面,防霉抗碱,还能省面漆。
建议选净味乳胶漆,大牌的多乐士、立邦都可以,一桶5升的大概300-500元,够刷30平一遍。
问:旧房翻新精细化施工一定要全铲墙皮吗?答:原有墙皮耐水不掉粉的话,可以不用全铲✅
怎么测?泼点水在墙上,用手搓,不掉粉就是耐水腻子,可以直接刷漆。如果掉粉掉渣,必须铲到红砖重新批,不然用两年就开裂脱落。
❗常见误区:很多装修公司不管三七二十一全铲,多收你好几千铲墙费,自己先测好别被坑。
工期、验收与个性化问题
工期、验收与个性化问题问:精细化施工怎么控工期不延期?答:每道工序提前三天约好工人,做完一项验收合格再做下一项✅
一般100平家装精细化施工工期大概在45-60天,别催工人赶工,赶工一定会偷工序。比如防水没干就贴砖,肯定漏。
💡小技巧:每个节点留5天浮动时间,毕竟材料有可能迟到,工人也有可能有事,提前留余量不慌。
问:施工阶段做什么能降低装修后的甲醛?答:所有板材进场后先开窗通风三天,再施工✅
别把所有板材封在墙里再散味,根本散不出来。选板材优先选ENF级的,别图便宜买E1级以下的。
工人施工的时候别用劣质玻璃胶、美缝剂,这些也是甲醛重灾区,选品牌的环保款,贵不了几百块。
问:验收墙面平整度,精细化施工的标准是什么?答:用2米靠尺塞,缝隙不超过3毫米就算合格✅
自己买个几块钱的靠尺就能测,别拿眼睛看,眼睛不准。阴阳角要顺直,用直角尺卡一下,歪了就要返工。
常见误区:很多业主只看颜色对不对,不看平整度,装完家具才发现缝歪一大块,救都没法救。
问:小户型精细化施工怎么利用空间?答:所有墙体尽量做薄,非承重墙可以换成12墙,能省出5厘米厚度✅
嵌入式家电提前留好尺寸,比摆出来省至少10公分空间。水电走顶,后期维修不拆地面,也不占层高。
建议做顶天立地衣柜,别留顶柜空隙,能多放20%的东西,积灰还少。
特别提醒
1. 很多装修公司喊着做精细化施工,其实就是把原有工序砍半卖高价,签合同的时候一定要把每道工序的要求写清楚,比如防水几遍、乳胶漆几遍,别只写“精细化施工”四个字就完事。2. 别为了赶结婚、搬家的日子硬催工期,精细化施工每一步都要等材料干透,催出来的快,最后一定出问题,晚半个月入住,比住进去再返工修强一万倍。
