选对装修施工队:业主最关心的12个实际问题全解答

找装修施工队前必搞懂的核心疑问

问:找装修施工队比装修公司便宜很多,会不会更容易踩坑?答:结论先放这,靠谱的施工队不比大装修公司差,还能帮你省出20%-30%的管理费。 原因很简单,绝大多数家装公司都是接了活转包给合作施工队,你直接找施工队,相当于跳过了中间商抽成。💡注意:前提是这个施工队是熟人用过、或者本地口碑沉淀了五六年以上的,不是马路边随便拉的游击队。❗常见误区:别光盯着报价低,报价比行业平均低15%以上,99%是漏项,后期等着加钱宰你。问:怎么快速判断装修施工队靠不靠谱?答:三个硬标准卡死,过了就能留。 1. 要求看正在施工的工地,别只看做好的样板间,就挑干到一半的工地去,推门进去摸墙角有没有积灰,工具摆得整不整齐,细节里藏不住烂手艺。 2. 问各个工人的从业年限,水工瓦工电工,干满十年的和刚干三年的,手艺差出去好几个档次。 3. 要最近三个完工业主的联系方式,直接打电话问,比什么宣传都管用。✅问:跟装修施工队砍价怎么砍最合理?答:别砍总价,砍增项单价。 很多业主上来就往死压总价,施工队为了不亏,只能在材料和工艺上偷工减料,最后倒霉的还是你。正确做法:先让施工队把所有项目列清楚,每个项目报清楚材料品牌和工费,你把常见的增项比如额外打墙、改地漏的单价先砍到你能接受的范围,总价浮动控制在5%以内就可以签。💡参考价格:一线城市清工辅料大概350-500元/平,二三线城市280-400元/平,供你对比。
装修施工中期工地实拍
装修施工中期工地实拍

施工过程中跟施工队打交道的常见问题

问:跟装修施工队签合同要注意什么?答:一定要签书面合同,绝对不能口头约定。核心要写清三件事: 1. 工期,延误一天扣多少钱,一般是总款的千分之一,一定要写死。 2. 付款节点,开工预付款别超过总款的30%,最好按节点付:开工付10%,水电验收完付20%,瓦木完工付30%,油漆完工付25%,全部竣工验收合格再付最后15%。❗常见误区:施工队要求开工付50%,千万别答应,钱给多了人家直接拿捏你。 3. 保修条款,水电防水这种隐蔽工程最少保5年,表面工程最少保2年,白纸黑字写清楚。问:怎么防装修施工队偷换材料?答:核心一句话,大材料自己买,小辅材现场点货再签收。 如果让施工队包材料,所有材料进场的时候,你一定要亲自到场核对品牌型号,比如你定的是某大牌的PPR水管,人家换个杂牌套个标,不仔细看根本发现不了。💡小技巧:你买的大品牌主材,可以提前跟商家说,送货的时候给你发消息核对批号,不对直接退,不用跟工人扯皮。问:怎么催装修施工队按工期完工?答:提前把工期节点写到合同里,每个节点留奖励比留罚款管用。 比如约定45天完工,提前一天完工多给五百块,工人干着才有劲。说实话,工人出来干活就是奔着实在的好处,有甜头比扣钱的驱动力强太多。不过话说回来,你自己别三天两头改方案,改一次方案拖个三五天太正常,这个不能怪人家施工队。问:装修施工队做完水电改造,怎么验收?答:验收核心就两个点:打压测试和走管规范。✅冷水打压要到0.8MPa,保持30分钟不掉压就算合格。✅走管遵循“走顶不走地,走竖不走横”,方便后期维修,万一漏水也不会泡坏楼下邻居家的吊顶。💡小技巧:验收完一定要拍全房水电走位的高清照片存在手机里,以后装挂画、打膨胀螺丝不会打到管子。问:装修施工队做防水,怎么判断合格?答:闭水试验一定要做满48小时,做完必须去楼下邻居家看顶子有没有漏水痕迹。❗注意:淋浴区防水要做到1.8米高,卫生间地面全做,墙面至少做到1米高,厨房和阳台也不能漏做。我见过太多业主图省料,厨房只做地面,用两年渗到楼下,赔人好几千,还落得一身麻烦,得不偿失。

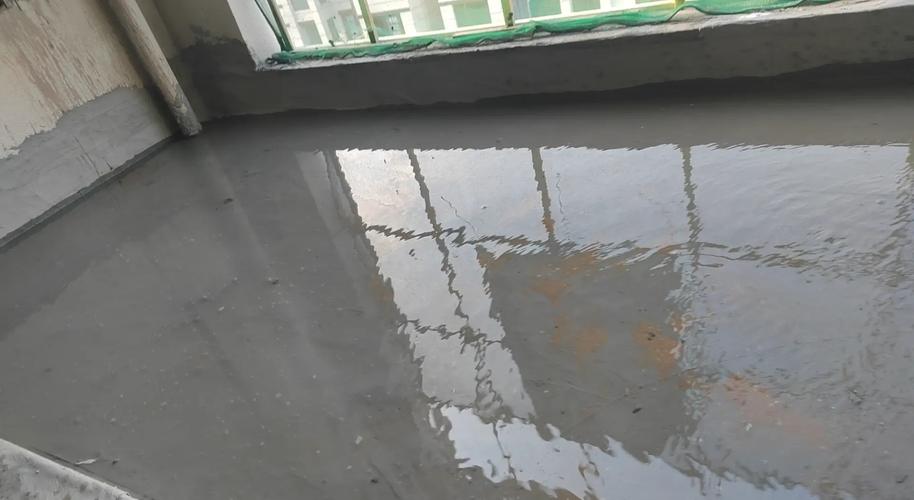

装修卫生间闭水试验实拍
装修卫生间闭水试验实拍

装修收尾阶段常见问题解答

装修收尾阶段常见问题解答
装修收尾阶段常见问题解答
问:装修完找施工队验收,要重点查哪些地方?答:重点查三个地方,都是影响入住的大问题: 1. 门窗开合顺不顺畅,打胶齐不齐,有没有漏打漏封的地方。 2. 瓷砖空鼓,拿个小金属锤子挨个敲,空鼓率超过5%就要求重新贴,不然用两年就会掉砖。 3. 所有插座都试一遍,拿个充电器挨个插,看有没有不通电的。这些都是小问题,但留到后期自己修特别麻烦。问:装修完剩下的材料和垃圾,谁来处理?答:提前说清楚,可退的主材比如剩下的整箱瓷砖、未开封的涂料你自己退,不可退的建筑垃圾,一定要让施工队帮你清到小区指定的建筑垃圾堆放点,这个一定要写进合同。不然最后施工队完工拍拍屁股走了,你自己找车拉垃圾要花好几百,额外多出一笔开销。问:旧房翻新找装修施工队,要特别注意什么?答:老房第一步一定要让施工队把全房墙面铲到红砖,别信什么“局部翻新不用铲墙”,原墙面基层已经粉化掉皮了,你直接刷漆,半年就开裂翘皮,到时候还要重新弄,更费钱。❗还有,老房原来的水管基本上都是镀锌管,已经老化了,一定要全换成PPR水管,不然住进去天天堵,你总不能天天找人通吧。问:小户型装修找施工队,要提前交代什么?答:提前把你的收纳需求说透,让工人给你提前做好装定制柜体的基层,别等定制柜子来了发现尺寸不对、基层不牢,又砸墙改,费钱又费工期。还有,轻墙体别乱砸,砸之前一定要让工人确认是不是承重墙,别拿整栋楼的安全开玩笑。

特别提醒

  1. 别找所谓“亲戚帮忙免费装”,人情债比钱贵多了,活干不好你都不好意思提意见,最后钱没少花,气没少受,太不值。
  2. 不管施工队老板说得多天花乱坠,付款节点一定不能松,最后10%-15%的尾款,一定要留到入住三个月没问题再付,这是你权益最后的保障。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。

(0)
装修玻璃胶12个高频问题解答:老师傅掏心窝的实战经验
上一篇 3小时前
找装修公司必看:12个业主最关心的装修问题解答
下一篇 3小时前

联系我们

在线咨询: QQ交谈

邮件:362039258#qq.com(把#换成@)

工作时间:周一至周五,10:30-16:30,节假日休息。
