基础规划类常见问题

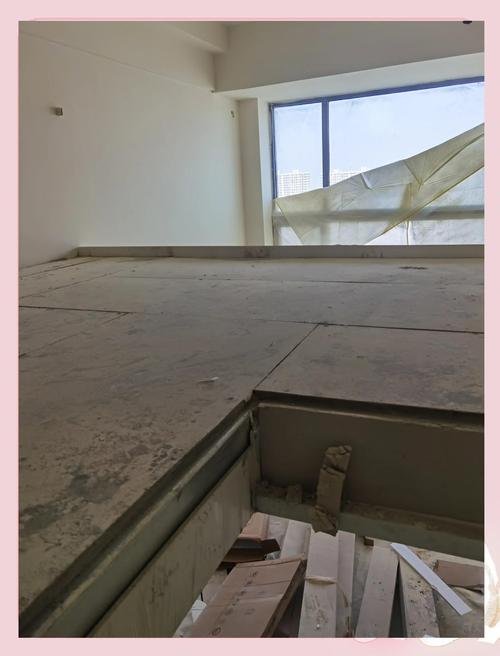

问:挑高空间隔两层,最低总高度要多少?答:最低要4.8米。💡 算下来的话,隔完两层每层净高需要留足2.2米以上,不然住进去抬手都碰顶,加上隔层楼板本身15-20cm的厚度,刚好4.8米是底线。 常见误区:很多业主4.5米也硬隔,住进去半年就后悔,压抑到喘不过气,真不如不隔,留个挑高客厅反而显大。问:挑高空间隔层选现浇还是钢结构?答:新房能做现浇优先选现浇。✅ 现浇隔层厚度15-20cm,承重好,走路没震动,噪音也小,包工包料价格大概350-500元/平。 如果是旧房改造,原楼板承重不够,就选钢结构,厚度能控制在10-12cm,更省层高,包工包料大概400-600元/平。 注意:钢结构一定要做三遍防锈处理,不然用个十来年焊点就锈透了,踩上去天天晃,闹心。施工与水电改造问题
问:挑高空间做隔层,水电改造顺序是什么?答:一定要先改水电,再做隔层。❗ 反过来做的话,管线全埋在隔层楼板里,后期出问题维修根本挖不开,砸掉隔层重搞成本翻三倍。 另外,楼上的下水管道一定要做静音包棉,不然晚上冲厕所,楼下听得清清楚楚,睡不好觉。大体积的热水器尽量放楼下,减少楼上承重压力。问:挑高空间的楼梯放哪最省空间?答:优先贴入户旁的墙角放,别占客厅中心位置。 小户型挑高选直梯或者L型梯,总占空间才1.5-2平,够用了。旋转梯虽然好看,实际上占空间也要2平,而且踏步窄,搬个大床大冰箱根本上不去,太不方便。 价格参考:钢骨架加实木踏步的成品楼梯,一套大概3000-8000元,别买太便宜的,踩半年就晃。问:现浇隔层工期一般要多久?能赶工吗?答:总工期15-20天,绝对不能赶。💡 现浇水泥浇完后,需要满14天的养生期,让水泥完全干透强度达标,很多装修队为了赶工期,7天就让你上砖砌墙,不出三年楼板肯定开裂,到时修都没法修。急不得。
预算、验收与实用设计问题

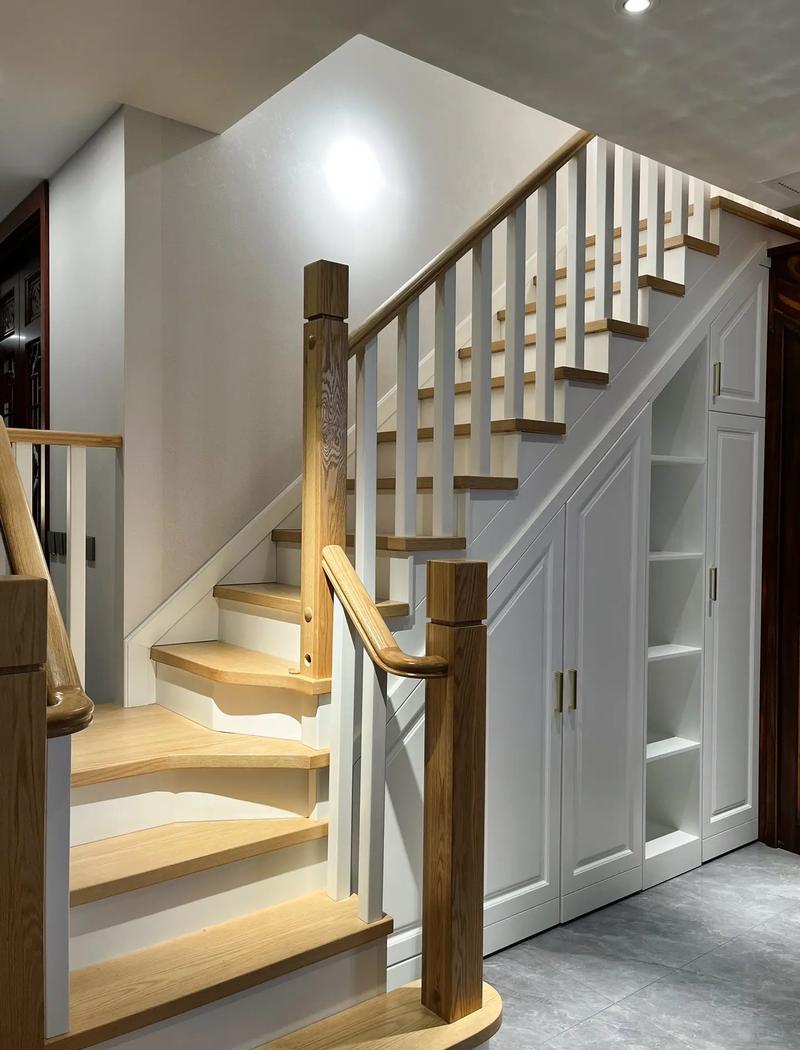

问:40平小户型挑高,自住装修总预算大概多少?答:简单自住全包大概12-18万,做轻奢风格大概18-25万。❗ 很多业主一开始算预算,只算了普通装修的钱,漏了隔层、楼梯、扶手这三大项,这三样加起来就要3-5万,做到一半预算超一半,哭都来不及。一定要提前算进去。问:挑高空间怎么分配功能区才不浪费?答:楼上做卧室储物,楼下做客厅厨卫,别反过来。💡 楼上采光本来就不如楼下,天天上下楼跑拿酱油拿杯子,烦都烦死。常用的东西全放楼下,不常用的储物、睡觉放楼上就对了。还有楼梯下方的空间别空着,打抽屉做鞋柜,能多放几十双鞋,用了你就知道香。
特别提醒
1. 很多装修小白为了多隔出一间房,把整个挑高空间全隔满,一点挑空都不留,住进去整个房子像闷盒子,又暗又压抑,其实宁愿少隔半平米,留一块挑空区域,整个客厅都亮堂通透,住起来舒服太多。 2. 别信商家推的「定制整体楼梯」,性价比极低,自己找工人焊钢骨架,单独买成品实木踏步安装,比整定制省一半钱,还更结实耐用。免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
