装修合同避坑11问:装修老师傅掏心窝的实用干货

预算与付款相关问题

问:装修合同里的付款比例怎么定才不会被坑?答:按照行业通用安全比例签就是3:3:3:1,尾款一定要留10%,绝对不能少! 很多业主人心软,架不住销售磨,开工就付出去一半以上,直接把主动权拱手让人。后续工人拖工、工艺出错,你扣钱都没依据,人家直接撂挑子走人你哭都来不及。 ⚠️常见误区:不要信“开工付50%,中期付45%,尾款5%”这种说法,5%的尾款根本约束不了对方,出问题修一下都不止这个钱。问:增项费用怎么约定才不会被恶意加价?答:必须写死两条规则:第一,所有增项必须要业主本人书面签字确认,没有签字的增项,一律免费,装修公司自己承担。第二,合同总增项金额不能超过原合同总价的5%,超过的部分全部由装修公司承担,业主不用多掏一分钱。 说实话,现在九成的装修公司靠增项赚钱,你不把这个写进合同,最后给你加出几万块太正常了。

装修合同付款比例标注页
装修合同付款比例标注页
问:预算里的管理费、设计费能不能砍?有标准吗?答:正规大公司的管理费一般收总造价的8%-12%,小型装修队或者本地工作室可以谈到5%以内。普通家装的设计费,如果只是出基础施工图,很多都可以免掉,除非你要专门的定制化设计,才需要付设计费。 💡建议:一定要让对方把所有费用项列清楚,不少小公司会把管理费拆进材料报价里,后期加钱你都找不到依据。

材料与施工相关问题

问:合同里写“某某品牌同等档次”是不是坑?答:绝对是坑!千万别同意这么写。 必须要写清楚品牌全称、产品型号、规格、甚至色号,差一个字都可能给你换次品。比如同样是多乐士乳胶漆,竹炭净味五合一和普通净味差了快三百一桶,给你换了了你都未必看得出来。 常见误区就是嫌麻烦,觉得装修公司不会坑人,最后完工发现材料不对,维权都赢不了。问:环保标准要不要写进装修合同?答:必须写!现在国家强制要求装修材料是E1级,如果你对环保要求高,可以直接约定E0级。还要加一条:装修完工后如果第三方机构检测甲醛等污染物不达标,检测费、整改费全部由装修公司承担,甚至可以要求退款或者赔偿。 💡可以加一句:不达标赔偿总造价的20%,装修公司就不敢随便拿劣质材料糊弄你了。

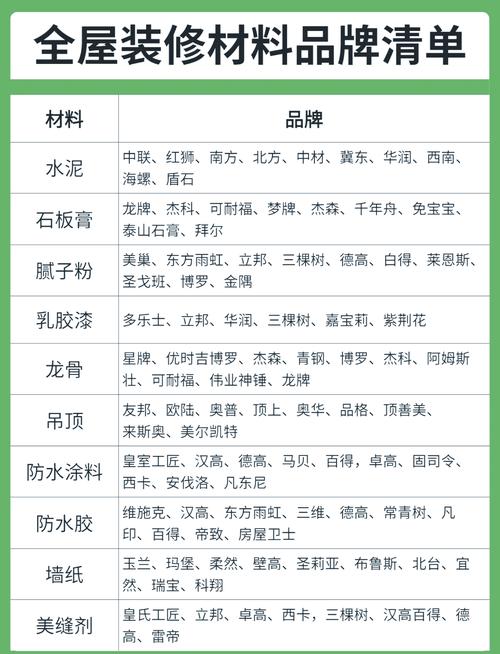

装修合同材料品牌规格对照表
装修合同材料品牌规格对照表
问:水电改造按米算还是按点位算?合同怎么写?答:按点位算更不容易超预算,合同直接写死点位总价最安全。 按米算的话,装修队故意绕线,最后给你加出三五千太常见了。现在市场价一个普通插座/开关点位是80-120元,空调等大功率点位是150-200元,提前让对方把所有点位标在施工图上,数清楚数量算好总价,直接写进合同,一口价。 ⚠️注意:不要留活口,不能写“多退少补”,这就是加钱的由头。问:防水质保期一般写多久才对?答:国家标准卫生间防水质保是5年,其他空间是2年,你可以直接要求把防水质保写到10年。 防水漏了修起来太折腾了,要砸砖撬地板,费钱又费时间,合同不写清楚保质期,过个三五年出问题,人家早就不认账了。问:业主自购主材,合同里要补什么条款?答:必须写两条:第一,主材进场后装修公司负责验收,安装过程中损坏、弄混,装修公司按主材原价赔偿。第二,主材进场后的堆放、保管责任归装修公司,丢失、受潮损坏全部由装修公司负责。 别觉得小事,我见过业主买的进口瓷砖放工地,被工人泡水弄坏,最后没人认账,业主自己再掏几万重买,太亏了。

工期与售后相关问题

工期与售后相关问题
工期与售后相关问题
问:工期延误怎么划分责任,怎么写进合同?答:必须分清楚责任,装修公司原因导致的延误,一天赔偿总造价的0.1%-0.3%,写清楚。 很多霸王合同只写了业主逾期付款要赔,根本不提装修公司延误的责任,遇到这种直接改,不改不签。只有业主自己原因(比如自购主材晚到、业主要求改方案)才算业主责任,装修公司自己缺工人、材料进场晚,都算他们的。问:竣工验收标准要写进合同吗?答:当然要,直接写“按GB 50210-2018《住宅装饰装修工程施工规范》验收”就行,普通人记不住这个号,直接抄进合同就行。还要写清楚,不合格的地方,装修公司要在7天内整改完成,整改产生的费用自己承担,验收合格后再付尾款。 💡验收小技巧:把尾款支付和竣工验收绑定,验收不合格绝对不付钱,主动权永远在你手里。问:售后保修范围哪些要写清楚?答:基础工程比如水电改造、防水,要求保修至少5年,墙面、瓷砖、吊顶这些基础施工保修2年,一定要写清楚,非人为损坏的维修,不收取上门费和零件费。 不少装修公司合同写“保修五年”,结果真出问题上门就要收两百上门费,换零件还要再加钱,这就是文字坑,一定要提前写死。特别提醒 1. 签合同之前,一定要翻完所有页,包括最后几页的空白处!很多黑心装修队会在你没看到的页面偷偷加霸王条款,或者在签字页前面插一张加价条款,你不翻就直接掉坑。 2. 所有口头承诺,不管是设计师说送你一个抽屉柜,还是工长答应给你升级更好的腻子,全部都要写进合同的补充条款里。嘴说的不算,落纸才作数。
