瓦工铺贴10问:业主装修最容易踩坑的问题全解答

瓦工铺贴前期准备常见问题

问:瓦工铺贴一般什么时候进场?工期要多久?答:水电改造做完、防水闭水试验合格之后,再进场。
原因很简单,提前进场,后期水电开槽会破坏贴好的砖,防水出问题还要砸砖返工,折腾死人。
💡 注意:墙面要铲墙皮的,一定要全部铲完再通知瓦工,别留半截尾巴耽误工期。
100平平房子全屋贴砖,正常工期7-10天,户型越复杂工期越长,别催太狠,慢工出细活。问:瓦工铺贴怎么控制预算不超支?答:提前算好砖量,留好损耗,尽量选本地门店能补能退的砖。
多数人超支,都是踩了隐形消费的坑:买砖只算砖钱,没问上楼费、加工费,结账的时候多出大几百,措手不及。
参考范围:普通户型地砖损耗留3%-5%,异形、小户型加到8%足够;切砖、倒角加工费一般5-10元/米,买砖的时候提前问清楚商家包不包。
❗ 常见误区:为了省钱买杂牌次品砖,后期起鼓开裂返工,花的钱比买好砖多三倍都不止。问:墙地到底先贴砖还是先贴地?答:多数家装建议先贴墙,再贴地。
先贴墙的话,墙砖压在地砖上面,缝隙衔接更顺,卫生间也不容易积水渗水,贴墙的时候掉的水泥渣也不会污染已经铺好的成品地砖。
不过话说回来,做全屋通铺大砖的话,也可以先贴地再贴墙,主要看瓦工的排版习惯,只要对缝整齐就行,没有绝对的对错。问:瓦工进场前,防水要注意什么?答:闭水试验一定要自己在场盯着,满48小时再结束,一定要去楼下邻居家看顶面有没有渗水痕迹。
很多装修队图快,24小时就完事,小渗漏根本查不出来,贴完砖再漏,砸砖返工的成本够做十次防水了。
✅ 标准:淋浴区墙面防水做到1.8米高,干区至少30公分,阳台放洗衣机的,全地面做防水,墙面反边30公分,多花两三百块,买十年安心。

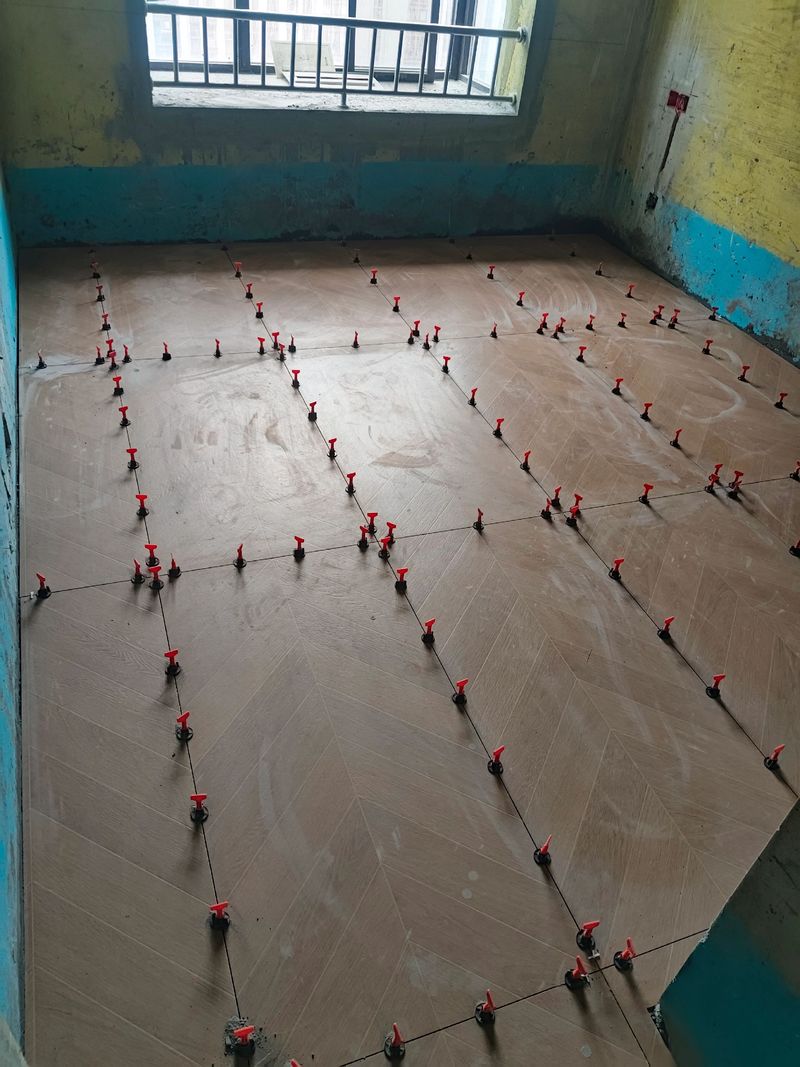

家装瓦工铺贴基层处理施工现场
家装瓦工铺贴基层处理施工现场

瓦工铺贴施工过程常见问题

问:大砖铺贴一定要用背胶吗?答:60*120cm以上的大砖,必须刷合格的瓷砖背胶。
大砖自重高,普通水泥砂浆的粘结力不够,很容易后期掉砖。真的,别不信,我见过太多因为省几百块背胶钱,掉了半墙砖的,返工花大几千,得不偿失。
❗ 常见误区:用墙固代替背胶,完全没用,别省这个钱。选背胶选符合国家标准的品牌货,一百多一桶就能刷二三十平,合下来几块钱一平方,不贵。问:瓷砖铺贴需要留多大缝隙?答:抛光砖留1-2mm,抛釉砖留2-3mm,仿古砖、木纹砖留5mm以上,要做美缝的话,至少留2mm缝隙。
核心原因就是热胀冷缩,温度变化瓷砖会轻微膨胀,不留缝或者留缝太小,很容易起拱开裂。
很多业主说留缝显丑,现在美缝做出来和砖面几乎齐平,颜色还能搭砖色,根本不丑,别为了一时好看留下隐患,哭都来不及。问:全屋通铺真的好吗?会不会特别浪费砖?答:喜欢简约清爽风格的,通铺确实显大显整洁,浪费的砖真没你想的多。
别听销售瞎扯说通铺要浪费一半砖,那是不会排砖的说法。提前让瓦工在地面排版画线,把小砖都裁到沙发、柜子、床这些家具遮挡的位置,露出来的区域全用整砖,损耗也就比普通铺贴多个一两片,花不了多少钱。问:旧房翻新做瓦工铺贴,要注意什么?答:旧墙旧地面一定要铲到红砖,重新做基层,绝对不能直接在旧砖上面贴新砖。
旧砖本身大概率已经有空鼓,基层粘接力早就不够了,直接贴用不了两年就会掉砖。而且直接贴会把地面抬高三四公分,入户门槛就会比地面低,门都打不开,到时候改门更费钱。
❗ 重点:旧房防水一定要重新做,别抱着原来防水没问题的侥幸,铲砖的时候早就把原有防水破坏了。

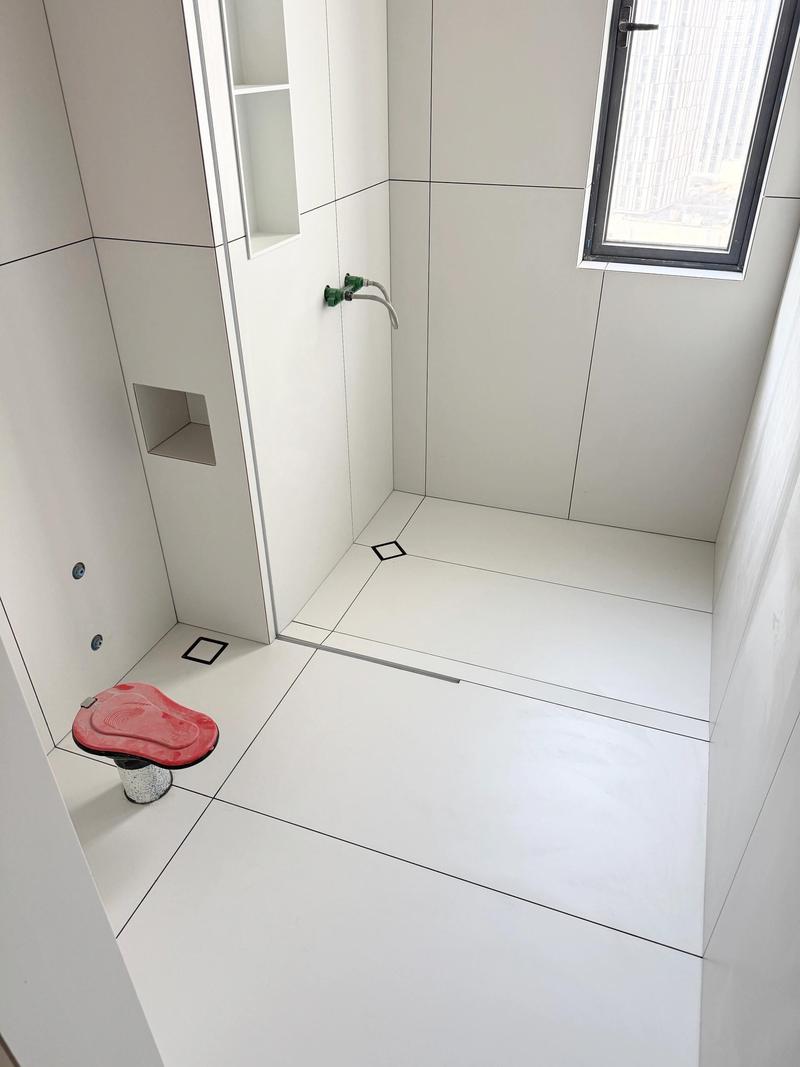

家装卫生间墙地砖对缝铺贴成品图
家装卫生间墙地砖对缝铺贴成品图

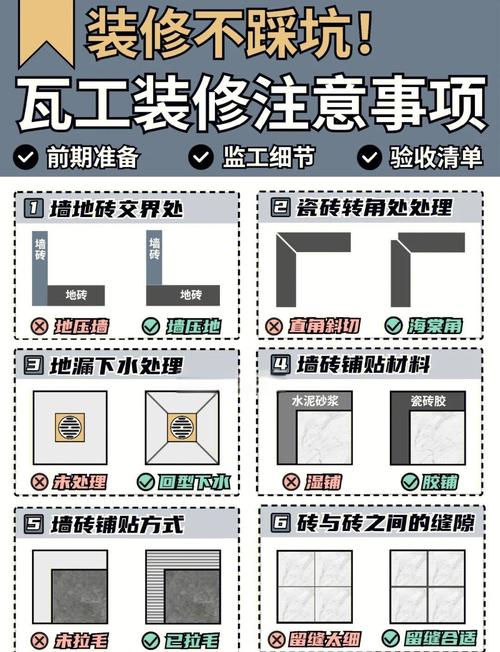

瓦工铺贴验收与后期注意事项

瓦工铺贴验收与后期注意事项
瓦工铺贴验收与后期注意事项
问:瓦工铺贴完,自己怎么验收?有没有简单方法?答:自己就能查,记住四步就行,不用找专业验收也不会错。
✅ 查空鼓:拿一块一元硬币,敲遍所有砖,墙面砖整体空鼓率不能超过5%,地砖不允许整砖空鼓,单块砖空鼓面积不能超过1/3,有空鼓一定要砸了重铺,别嫌麻烦,住进去掉砖砸人就是大事。
✅ 查平整度:拿两米长的靠尺靠在砖面上,缝隙差不超过2mm就合格,肉眼看没有明显歪翘就没问题。
✅ 查坡度:往卫生间地面倒一桶水,能顺利流到地漏,没有局部积水就合格。
✅ 查缝隙:所有缝隙宽窄均匀,没有明显错缝歪缝就行。问:瓦工铺贴完多久能做美缝?答:最好等7天以后,瓷砖完全干透了再做美缝。
如果砖层里面还有潮气,美缝施工后潮气散不出来,会导致美缝发白发黑,甚至脱落,用不了一年就得重新做。
💡 注意:美缝施工前,一定要把缝隙里的水泥灰、残渣清理干净,别留杂物,不然美缝粘不牢,很容易掉。
特别提醒
1. 找瓦工尽量别找按天收费的散工,很多人会故意磨工拖工期,本来10天做完拖半个月,多花好几千工钱还耽误装修进度,最好按平方结算,目前市场价普通砖35-50元/平方,60*120以上大砖60-100元/平方,提前谈好所有费用,避免坐地起价。
2. 不管找装修公司还是散工,一定不要提前结全款,留10%左右的尾款,验收全部合格之后再结清,不然出了问题找不到人维修,维权都没地方去。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。

(0)
家装木工施工:12个常见问题老师傅干货解答
上一篇 1小时前
油漆涂刷12问:资深装修工整理的落地干货
下一篇 1小时前

联系我们

在线咨询: QQ交谈

邮件:362039258#qq.com(把#换成@)

工作时间:周一至周五,10:30-16:30,节假日休息。
