装修开工前期核心问题
问: 装修开工前符合标准流程的第一步是什么?答: 先做三方现场交底+全屋成品保护,再动任何施工。 原因很简单,交底要把设计图上的拆改范围、开关点位、尺寸标注,和物业的装修要求全部核对清楚,避免错拆错改。成品保护要把入户门、公共走廊的地砖全部包好,不然磕碰了赔起来肉疼。 常见误区:很多业主着急开工,直接让工人砸墙,最后发现拆错了承重墙,光返工费就多花两三千。💡交底一定要业主、设计师、工队长三方都到场确认签字。问: 拆改环节在标准施工流程里排在第几位?答: 绝对是开工后第一个工序,所有拆改完成清场后,再走下一个流程。 如果先改水电再拆墙,很大概率会把已经布好的管线砸破,重新布线既费钱又耽误工期。❗注意:承重墙哪怕开个小洞都别碰,带配重的外飘窗也不能乱拆,出了安全问题谁都担不起。问: 按照标准施工流程,怎么控制预算不超支?答: 按施工节点付工程款,首期款绝对不要超过总预算的30%。 很多装修公司会忽悠你开工付一半全款,你钱交完了,对方拖工、减配、换材料你根本没有话语权。行业通用的标准比例是:开工交底30%,水电验收合格25%,泥木验收合格30%,竣工验收合格15%,留足尾款你才有主动权。
隐蔽工程施工常见问题

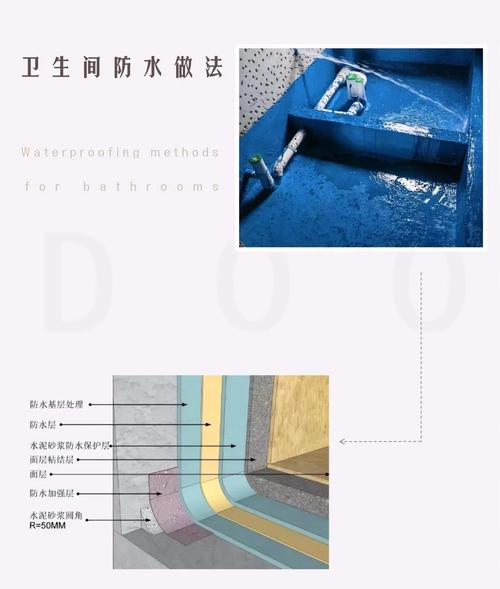

问: 水电改造在标准流程里什么时候进场?答: 拆改清场完成、弹好定位线之后立刻进场,绝对不能先做防水再改水电。 别信什么先做防水再改水电的鬼话,开槽打钻一定会破坏做好的防水层,后期漏水砸砖重新做,平白多花几万块。✅正确顺序:改水电→打压验收→做防水→闭水试验验收。问: 水电验收符合标准流程的操作要点是什么?答: 三个步骤就能查清楚,普通人也能做。 第一,水管打压测试要打到0.8MPa,保持30分钟掉压不超过0.05MPa才合格;第二,拿验电笔测所有插座,看零线火线有没有接反,是不是都通电;第三,拍完整的全屋管线走位视频存手机,不然日后装柜子打螺丝打到管线,哭都没地方说理。我见过太多业主嫌麻烦不拍,最后打漏水管泡了整个客厅地板,损失好几万。问: 防水施工的标准流程是什么?答: 先刷墙面再刷地面,第一遍干透再刷第二遍,闭水试验最少做48小时。 淋浴区墙面防水要刷到1.8米高,干区刷到30cm就够,如果第一遍没干就刷第二遍,很容易起鼓脱落,用不了一年就漏水。❗一定要等闭水试验做完,叫上楼下业主上来检查确认不漏水,再进行下一步贴砖。
硬装收尾与入住前常见问题
问: 油工施工的标准流程是什么?答: 先铲原墙皮,再挂防裂网,然后刮三遍腻子,最后刷乳胶漆。 必须把开发商交付的原墙皮全部铲掉,原墙皮的附着力差,不铲的话用不了两年就会开裂掉皮,到时候再重新铲墙刷漆,花的钱是现在的三倍。别省那几百块的挂网钱,新老墙体接缝处最容易开裂,挂网能解决80%的开裂问题。💡每一遍腻子都要打磨平整再刮下一遍,不然后期刷完漆坑坑洼洼,怎么看都别扭。问: 除醛的标准流程做法是什么?答: 开窗通风三个月以上,配合工业大风扇24小时吹,比任何除醛公司都靠谱。 甲醛是持续三到十五年释放的,所谓的专业除醛只能除掉表面的游离甲醛,根本解决不了根源问题。工业大风扇一百多块就能买,对着家具缝隙吹,散味速度比自然通风快三倍。常见误区:放绿萝、柚子皮除醛,那都是心理作用,根本没用。问: 竣工验收按照标准流程要查哪几个核心点?答: 四个点查完,大部分问题都能找出来。 第一,挨个按所有开关插座,试一下灵不灵活;第二,开关所有门窗,试一下密封性,往窗框淋水看漏不漏水;第三,拿手电筒斜着照墙面,看有没有坑洼色差;第四,往所有下水倒一盆水,看通不通畅,有没有回水堵塞。—### 特别提醒 1. 很多装修队会忽悠你打乱标准施工流程省时间省成本,比如先刷漆再装门,最后装门打胶污染墙面,补漆都会留下明显色差,千万别信这种鬼话。 2. 标准施工流程之所以能成为标准,都是几十年装修行业踩坑踩出来的经验,别自作聪明改顺序,改错一步,多花几万返工费太正常了。免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
