前期规划与预算篇
问:三居室装修一般总预算要控制在多少合适?答:普通刚需装修,按套内面积算,每平大概1000-1800元基础硬装,加上家具家电总预算大概是你房屋总价的10%-15%就够了💡。比如100平套内的三居室,硬装12万,家具家电10万,总22万,完全够用。如果要装轻奢或者风格化设计,再加30%-50%的预算就行。常见误区:别一开始就把预算砸在硬装,说实话,我见过太多业主硬装花了大几十万,最后买家具只能捡便宜的凑,住进去怎么都不对味儿。留至少40%的预算给家具和家电,舒适度全在这。
问:三居室怎么分配空间,不会浪费面积?答:记住三优先原则:优先保证卧室尺寸,优先留够储物空间,优先满足常住人口需求✅。比如三口之家,两个卧室当卧房,第三个房间别硬塞固定卧室,改做书房+储物间+客卧的多功能房,使用率比长期空着高太多。如果是和老人同住,那第三个房间必须留成正经卧室,别搞花里胡哨的开放书房。
现代三居室多功能书房客卧实景图问:三居室装修一定要找装修公司吗,自己装行不行?答:你要是能天天盯工地,懂材料懂行情,自己装能省15%-20%。要是上班忙,啥都不懂,找靠谱的装修公司比找散工翻车概率低一半。注意:别找那种报价比市场价低30%的,后期增项能把你坑哭。
问:三居室装修工期一般多久,怎么安排不延期?答:毛坯新房装修,正常工期是2-3个月,旧房翻新要加10-15天拆改时间。想不延期,提前把所有材料定好,别装到一半才去选瓷砖选门,一等就是十几天,工期直接拖没。
核心施工与材料篇
问:三居室水电改造要花多少钱,有哪些必须改的?答:100平三居室的水电改造,全改大概8000-12000元,半改4000-6000元,超出这个价就要小心恶意加钱了💡。必须改的:老房的铝线全部换成铜线,开发商留的插座位置不对,厨卫热水器点位不对,其他能不改就不改,别听什么全改才安全,白扔好几万。

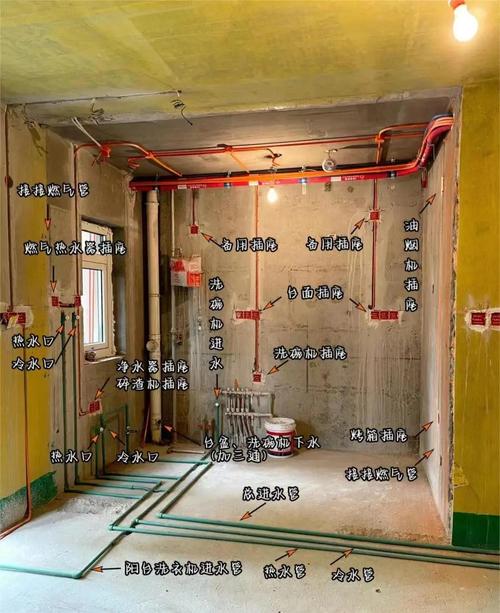

三居室装修厨房水电走位开槽实景图问:三居室卫生间防水要怎么做,验收标准是什么?答:淋浴区墙面刷到1.8米高,干区墙面刷到0.3米,地面全刷,闭水试验做48小时,一定要去楼下邻居家看顶子有没有渗水❗。常见误区:别只刷地面不刷墙面,用不了两年墙面返潮掉皮,发霉臭得很。别省防水材料的钱,用国标的柔性防水,比刚性的防裂效果好太多。
问:三居室装修选板材,怎么选才环保?答:直接选E0级或者ENF级的颗粒板、多层板就行,没必要追求纯实木,贵还容易变形。一张18mm的ENF级颗粒板价格大概120-180元一张,符合这个价位的都没问题。注意:所有板材进场都要看检测报告,甲醛释放量≤0.025mg/m³才是ENF级,别听商家瞎忽悠。
问:三居室地砖还是地板,怎么搭配最实用?答:客厅餐厅厨卫用地砖,卧室选多层实木地板,这是性价比最高的搭配✅。地砖耐造好打扫,脚感偏硬,卧室用地板踩着舒服,温度也比地砖高。预算有限的话,卧室选100多块一平的强化复合地板也够用,别买低于80块一平的,用两年就起翘变形。
问:三居室装修怎么除醛,住进去更安全?答:最有效的就是开窗通风!坚持通风三个月以上,比什么活性炭、除醛仪都有用💡。实在着急住,找专业的除醛公司,做完检测达标再住。别信什么绿植除醛,那点效果聊胜于无。
验收与入住篇
验收与入住篇问:三居室硬装完工验收,普通人自己能查哪几个地方?答:查五处就行:第一,打开所有水龙头看水压,插座都插个小电器试一遍通电;第二,找个靠尺靠墙面,缝隙不超过3mm就是合格;第三,看门窗开合顺不顺畅,打胶均匀不均匀;第四,地漏倒一大盆水试排水,别堵;第五,所有瓷砖敲一遍,空鼓率不超过5%就是合格,空鼓多了必须返工❗。
问:旧房翻新三居室,有哪些必须注意的?答:旧墙基层一定要铲掉重新做,别直接在旧墙刷漆,用不了一年就开裂掉皮。原来的防水全部重新做,别省那几千块,漏到楼下赔的钱比防水贵十倍。老房的承重墙绝对不能动,别为了扩大空间砸墙,出大事儿你担不起。
问:三居室储物空间不够,装修的时候怎么提前预留?答:能做顶天立地柜就别做半高柜,入户做鞋柜,餐边做储物柜,卧室每个床都可以做箱体床,多放几十床被子都没问题。阳台别留空,侧面做顶天储物柜,放清洁工具和换季杂物正好。别做太多开放格,积灰积到你怀疑人生。
特别提醒
1. 三居室装修别追求过度造型,什么复杂吊顶、满墙造型背景墙,花好几万做出来,看三个月就腻,还占空间,简单刷个墙走个石膏线,比什么都耐看。
2. 别提前盲目定所有家具,装完硬装再量好实际尺寸买,别信什么提前定享低价优惠,买回家放不进去,退都退不了,哭都没地方去。
