装修前期准备常见问题
家装装修流程节点计划表问:
装修第一步到底是先设计还是先收房验房?答:
先验房,再敲定设计方案。房子本身存在的空鼓、墙体移位、漏水问题,都会直接影响设计方案的调整,提前找开发商整改完再动工,能避免装完返工吃大亏。
注意:收房别着急签字领钥匙,花200-500块找个专业验房师真的不贵,比装完出问题自己掏钱修划算太多。常见误区:很多人急着开工,随便看看就收房,最后出问题只能自己买单。✅问:
装修预算怎么分配才不超支?答:常规比例是硬装45%+主材30%+家具家电20%+预留5%浮动。说实话,预留的5%一定要留,装到中途你肯定会想改点细节,或者看上更顺眼的五金件,这笔钱就是用来救急的。
❗ 别把预算卡得一分不剩,90%的装修最后都会超支,提前留好缓冲才是聪明做法。问:
开工前必须做好哪几件事?答:第一件,搞定物业装修手续,交齐押金和垃圾清运费;第二件,清空全屋原有杂物,二手房要把原有装修铲到原墙面/原砖;第三件,提前定好中央空调、橱柜、嵌入式电器这几样,这些需要上门量尺配合改水电,别等改完水电再定,孔位尺寸全错。💡问:
小户型提前要注意什么装修流程细节?答:开工定设计的时候就要把所有嵌入式电器的尺寸定好,改水电的时候就留好位置,别装完了才发现冰箱、洗碗机塞不进去。
❗ 常见误区:为了多储物做满墙顶天立地柜,本来就小的空间被挤得转不开身,越装越压抑。
中期施工流程核心问题

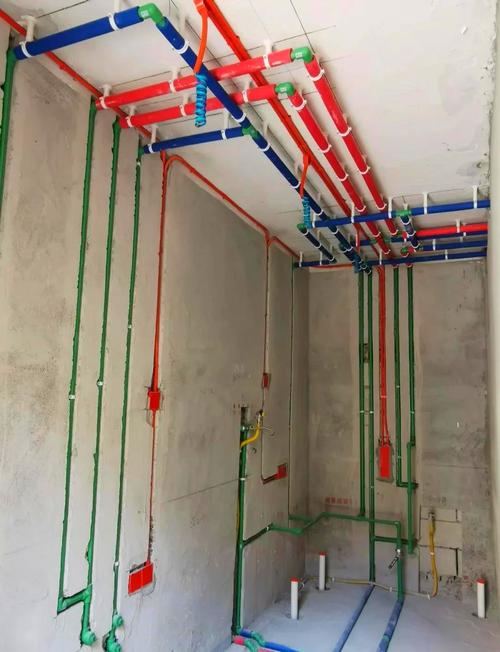

卫生间水电装修走管实景图问:
水电改造走顶还是走地?答:能走顶别走地。走顶漏水第一时间就能发现,不会泡坏地板地砖,维修也方便。走地确实能省两三百块,但真出问题砸地砖维修,花的钱是这点差价的十几倍。
常见误区:为了省小钱选走地,最后漏水泡了楼下,赔几万都有可能,太亏了。✅问:
瓦工木工油工的顺序真的不能乱调吗?答:常规顺序是水电→瓦工→木工→油工,核心原则是谁污染大谁先上。如果做定制衣柜,可以先刷完漆再装柜;如果现场打柜,装完柜再补一遍漆就行。
不过话说回来,别为了赶工期乱调顺序,最后弄得全屋都是油漆点和木屑,擦都擦不干净,遭罪的是自己。💡问:
防水做完要注意什么?答:防水做完必须干透24-48小时,做满48小时闭水试验,再贴砖。闭水试验一定要约楼下邻居看天花板有没有渗水,别贴完砖才发现漏水,撬砖返工太费钱。
参考:淋浴区墙面防水做到1.8米高就够,干区只要做0.3米,别听工人忽悠全做1.8米,平白多花好几百冤枉钱。❗问:
一般装修工期要多久?怎么控制不延期?答:90平左右的平层,正常工期是2-3个月,140平以上的大户型是4-6个月。控制工期的核心,是提前定好所有材料,和商家约定好送货时间,每一个节点验收完立刻安排下一个工人进场,别让工人空等好几天。
注意:别找那种连节点表都给不出来的装修队,拖你个半年都很常见。问:
选板材怎么选才不会甲醛超标?答:一定要选符合新国标E1级(≤0.124mg/m³)的板材,别迷信商家吹出来的”E0级””零甲醛”,很多都是商家自己编的概念,赚你智商税。少做大面积的人造板定制,甲醛是叠加释放的,用得越多超标概率越高。
一线品牌的合格颗粒板环保性就够,没必要非要加钱买实木多层,贵小一半不说,环保性未必更好。✅
后期收尾验收常见问题
后期收尾验收常见问题问:
竣工验收最该查哪几个地方?答:第一查水电:打开所有龙头试水压,拿验电笔试所有插座通不通;第二查墙地:拿小锤敲一遍,空鼓面积超过20cm²一定要返工;第三查下水:给所有下水管倒一桶水,看看堵不堵,很多工人掉水泥进去,住半年才堵,修都难修。💡
别光顾着看美观,这些隐蔽地方出问题,住进去才闹心。问:
装修完要放多久才能入住?答:通风条件好的话,放一个月就够,通风差的房子最好放两到三个月。最有用的除醛方法就是开窗通风,别信绿植、炭包那一套,炭包饱和了还会往外释放甲醛,屁用没有。
夏天温度高甲醛释放快,放一个夏天再入住最稳妥。❗问:
旧房翻新流程和新房有啥不一样?答:核心差别在拆改和基础工程。旧房拆改绝对不能碰承重墙,老房子的旧电线一定要全换,别舍不得那几千块,原来的铝线带不动现在的大家电,很容易出安全问题。防水一定要全做,原来的防水早就老化了,别省这个钱。✅—
特别提醒
1. 别刚开工就被销售忽悠定建材,很多定金交了就不退,等你设计方案改了,尺寸不对想换都换不了,一定要等设计方案完全敲定再定材料。
2. 别找报价比市场价低一大截的装修队,他们都是靠开工后加钱赚钱,装到一半坐地起价,你想换都换不了,进退两难。
免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
