说实话,干了二十年装修,最怕听到业主说“墙面翻新不就是刷个漆吗”。这话一出来,我就知道后面一堆坑等着填。墙面翻新是个细活,比毛坯房装修还麻烦。今天不整那些虚的,就我这些年踩过的坑,攒下的经验,一个一个回答你最关心的那些破问题。
一、预算和材料,先别急着掏钱
问:墙面翻新到底要花多少钱?有没有一个参考范围?
答:没有一口价,但你可以按平米算。简单翻新(只补补腻子刷漆)大概20-40元/平米,中等(铲掉旧墙皮重新做)50-80元/平米,全屋重新找平加抗裂处理,可能要100元以上/平米。注意,这是人工加辅料,乳胶漆另算。建议你找三家报价,别只比总价,要看包含哪些步骤。❗常见坑:报价单里只写“刷漆”,没写“铲墙皮”“刷界面剂”,到时候增量加到你想哭。

问:乳胶漆和墙纸,哪个更适合翻新?
答:乳胶漆。墙纸翻新除非你实在太喜欢它的装饰性,否则别碰。旧墙贴墙纸,过两年就翘边,还得撕掉重新做,那才叫崩溃。乳胶漆选个中档的,比如多乐士、立邦,或者三棵树,大桶600-800元,能刷100平米两遍,环保也达标。💡注意:别买几十块钱一桶的“工程漆”,一个多月就起皮。
二、施工顺序和工期,被坑最多的地方
问:墙面翻新的标准施工顺序是什么?
答:记住口诀:铲墙皮→刷界面剂→石膏找平→刮腻子(两遍)→打磨→刷底漆→刷面漆(两遍)。注意,每一步都要等干透了再进行。你赶工期?那就等着以后开裂吧。✅最好每一步之间间隔至少24小时,阴雨天还要加长。
问:旧房翻新和毛坯房刷墙,最大的区别在哪?

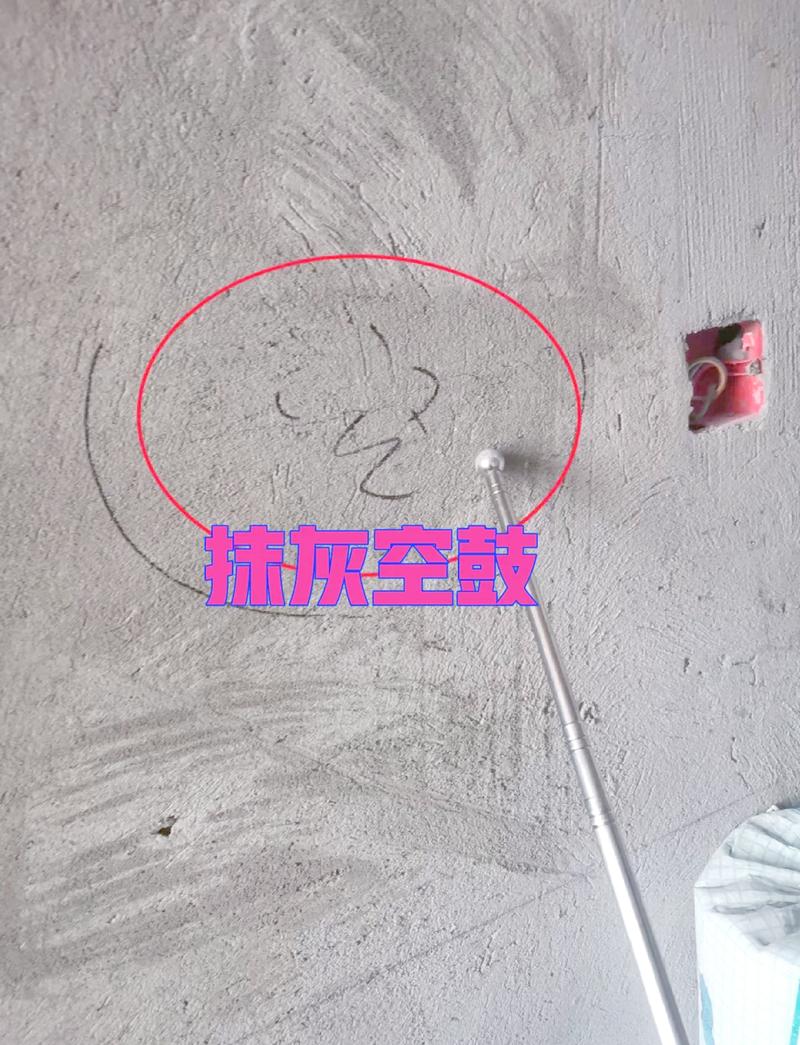

答:区别大了!旧房墙面很多有裂纹、空鼓,得先处理基层。别以为刷个漆能盖住,裂纹会渗透出来的。建议用铲刀敲一遍墙,听到“空空”的声音就要铲掉。这步不能省,否则你刷再贵的漆也是白搭。

问:整个墙面翻新需要多少天?
答:施工不算慢,但晾干要时间。套内100平米,大概7-10天。但这是理想情况,如果赶上梅雨季,连晾带干半个月很正常。建议你留出弹性时间,别跟工人说“我下礼拜就要住进去”,他们很可能给你赶进度,那质量就悬了。
三、隐蔽工程和细节,入住后才后悔

问:墙面翻新需要做水电改造吗?
答:如果你只是刷个漆,不需要。但如果是老房翻新,墙面要开槽换线,那就得先做水电,再补墙。还有,注意墙里有没有漏水的水管,不然你刷完漆没多久墙皮就鼓包。这个除了敲,还可以用湿度仪测一下。✅一定要提前做。
问:卫生间和厨房的外墙出现起皮,怎么处理?
答:这事特别常见。先别急着翻新,得先解决防水。如果是卫生间渗水,那得扒掉重做防水,彻底根治。不然你这边刷漆,那边又给你拱起来。💡建议:用防水腻子,或者直接用防水涂料,但最好还是找到源头。
问:墙面发霉,直接铲掉重做就行吗?
答:不行。发霉的墙得先把霉菌处理干净,用除霉剂或者10%漂白水擦一遍,然后一定要防止再次受潮。如果是外墙渗水,再好的漆也挡不住。建议先修复外墙,或者做内墙保温。另外,别用乳胶漆直接盖,会透出来的。
问:家里有小孩,墙面翻新有什么特别注意的?
答:环保第一,不用甲醛胶水。现在有那种成品腻子,直接清水搅拌,别让工人现场加胶水,那个甲醛含量吓死人。乳胶漆要选“十环认证”的。刷完墙,至少通风一个月,最好过一个夏天再入住。别信什么“零甲醛”,谁信谁傻。
四、验收和避坑指南

问:墙面翻新验收时,怎么看工人干没干好?
答:晚上用手电筒侧着照,墙面要平整,没有波浪纹。用靠尺检查阴阳角,误差不能超过3毫米。拿手指摸一下,不能掉粉。还有,用矿泉水瓶打了水洒上去,看会不会变成水珠滑下来,如果吸进去就说明底漆没封闭好。😤这里很多师傅会糊弄,你一定要亲自看。
问:刷完漆发现有裂缝,是工人手艺问题还是墙的问题?
答:都有可能。如果是新墙,可能是收缩开裂;如果是旧墙,可能是基层没处理好。但记住,刚刷完就裂,那绝对是施工问题。不扯皮,直接让返工。一般保修期一年内免费修补。
特别提醒一:别一上来就问“多少钱一平方”,先看工地,看工人的工具和现场卫生。正规公司都会有完整的保护和清扫流程,游击队只能给你“一个桶一把刷子”的潇洒。
特别提醒二:合同里一定要写清楚“铲墙皮到基层”还是“只铲到腻子层”,这两个价格差很多。不写清楚,后期加价分分钟。
