装修预算控制:十个避坑问答,让每一分钱都花在刀刃上

先聊两句:预算这事儿,真不是算术题

先聊两句:预算这事儿,真不是算术题
先聊两句:预算这事儿,真不是算术题

我干了十几年装修,最怕听到业主开口就说“我要省钱”。省钱?谁不想啊。但省错了地方,后面就是无底洞。今天不讲大道理,就挑十个最常被问的问题,一个个掰开了说。
说实话,预算控制的核心就一条:该花的别抠,不该花的一分不掏。但这句话落地有多难?你往下看就明白了。

问题一:装修预算到底怎么分配才合理?

答:硬装、软装、家电三块,我建议按 4:4:2 来分。硬装包括水电、瓦工、木工、油漆这些基础工程,这部分不能省,因为返工代价极高。软装是沙发、窗帘、灯具这类可以后期换的东西,预算紧就先买必需品。家电嘛,冰箱洗衣机先买,其他的慢慢添。
再给你个参考价:普通城市100平的房子,硬装人工加辅料,大概8-10万是合理区间。低于这个数,你就要警惕材料或工艺是不是有问题了。
注意:很多人把钱全砸在硬装上,结果软装没钱了,住进去像毛坯房。反过来也一样,软装买太好,硬装偷工减料,住两年墙面开裂,哭都来不及。
💡 建议:列个总预算,然后砍掉10%当备用金,剩下的再按比例分。

问题二:水电改造最容易超支,怎么控制?

问题二:水电改造最容易超支,怎么控制?
问题二:水电改造最容易超支,怎么控制?

答:水电是最容易加钱的项目。报价单上写着“按实结算”,你就等着头痛吧。签合同前,必须要求做点位预估,就是把每个开关、插座、灯位都定下来,写死一个总价。超出部分按实算可以,但必须约定上限。
我见过最离谱的,80平的房子水电做完收了2万8,其实成本也就8000。常见套路就是绕线、多算米数。
✅ 所以你记住:

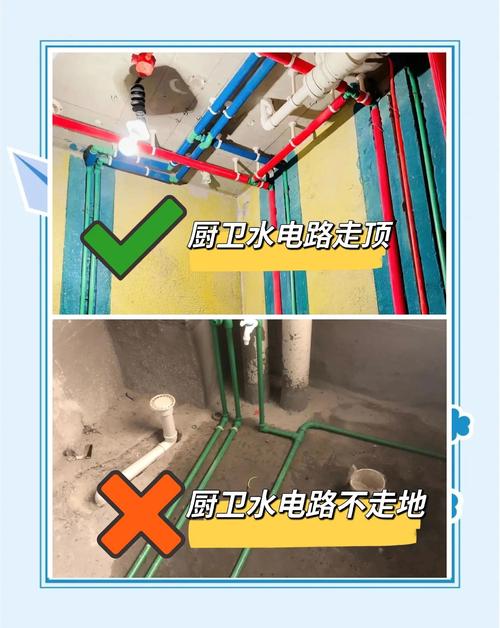

1. 水管走顶还是走地?走顶贵,维修方便,但非必要。家里漏水下面邻居找上来,你觉得走顶是不是该忍了?
2. 电线不用全部换,开发商的线很多是达标的,局部改就行。
❗重点:插座点位要提前想清楚,尤其厨房。你后面想加,那就要加钱。

问题三:防水层到底要不要全屋做?

问题三:防水层到底要不要全屋做?
问题三:防水层到底要不要全屋做?

答:厨房、卫生间、阳台必须做,别的地方不用。有人被忽悠做了全屋防水,纯粹浪费钱。卫生间淋浴区防水高度要刷到1.8米,其他区域30厘米就够。墙面和地面接缝处,一定要用堵漏王先抹一遍,再做防水。
这道工序,你盯着做,别偷懒。防水做完要闭水试验48小时,去楼下看有没有渗漏。
说到冤枉钱,还有一种是买“防水涂料”死贵,其实用普通丙烯酸就够。品牌也不用迷信,专业师傅手艺比材料重要。
💡 特别提醒:防水刷太厚反而容易开裂,这个度你要跟师傅确认。

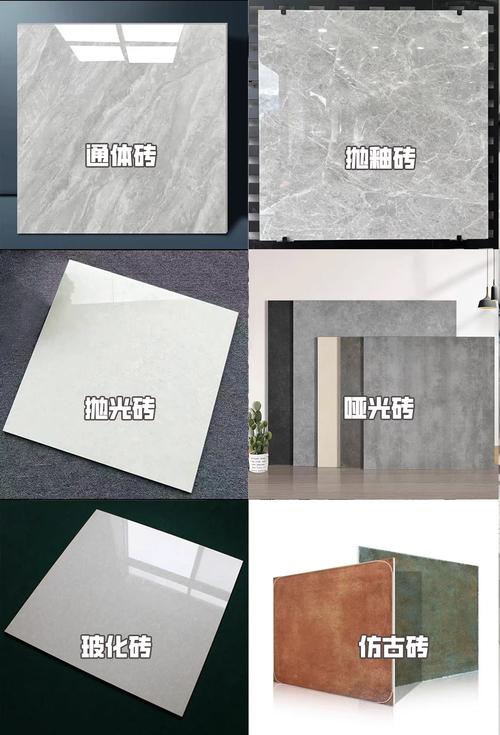

问题四:瓷砖怎么选才能既好看又省钱?

问题四:瓷砖怎么选才能既好看又省钱?
问题四:瓷砖怎么选才能既好看又省钱?

答:选瓷砖,你先明白一件事:没必要去追一线大牌。佛山二线品牌的砖,质量已经足够。你看中的是花色,不是那个logo。全屋瓷砖控制在预算里,关键是不做复杂拼花,不搞腰线,不切斜角。
规格上,客厅用800×800的砖,性价比最高。750×1500的大板好看但贵,还要加钱做瓷砖胶薄贴,工费翻倍。
厨房墙砖,用300×600的就够了,亮光面好打理。卫生间地砖选防滑的,别选亮面,摔一下不是开玩笑。
✅ 记得买砖的时候先算好损耗,多买5%,用不完的泡过水的能退。别听卖砖的说“多买点免补货色差”,多了就是白扔钱。

问题五:乳胶漆是买贵的还是买合适的?

答:乳胶漆环保标准是最关键的。别的可以省,这个省不了。中档品牌的大桶漆,比如多乐士、立邦的“净味”系列,七八百一桶的足够。别迷信进口漆,很多都是国内灌装的。
墙面面积按建筑面积乘以2.5算,100平的房子要涂250平左右,大概两桶18升的底漆加两桶面漆。
常见误区:涂刷前加太多水,省漆是省了,但漆膜变薄,一蹭就掉。一底两面是最低要求,千万别减。
还有,墙固要用,但不用买贵的。界面剂也不贵。省什么别省这些辅料,后面反碱起皮,哭的是你。

问题六:橱柜到底定制还是找木工打?

答:你要是不差钱,定制。预算有限,我更建议找靠谱的木工用生态板做柜体,然后去建材市场订做门板。
定制橱柜的利润最高,那些花里胡哨的抽屉、拉篮、调味篮,一个就是几百块,你真用得上几个?
操作方式:让木工打柜体,板材用E0级的杉木芯,环保又结实。台面单独买石英石,门板找厂家定制,算下来能便宜30%。
但要注意,木工要提前沟通好抽屉和内部格局,不然给你做出来的东西,猪看了都摇头。
浴室柜同理,可以砖砌柜体加定制门,便宜还防潮。

问题七:智能家居值得花钱吗?

答:先给结论:大部分人都用不上全屋智能。如果你只是想要开灯关灯方便,买几个智能插座和灯泡就行,几百块搞定。非要搞什么中央控制系统,上万元砸进去,最后你用的还是开关面板。
但有几个东西是值得提前预留的:智能马桶盖的插座、电动窗帘的轨道电源、玄关的感应灯。这些是小钱,但后期想加就麻烦了。
💡 我的建议:没必要为了“高科技”三个字买单。现阶段,隔音、收纳、采光才是让你住得舒服的核心。

问题八:工期延误,工人磨洋工,怎么破?

答:工期延误多是因为交叉作业没人协调。你如果是半包,自己就要当这个协调人。提前把主材的订货周期算好,比如瓷砖要提前一周,定制柜子要提前一个月。
签合同的时候,把竣工日期写进合同,写明延误一天赔多少钱,这才有约束力。
但话说回来,工期太快也未必是好事。乳胶漆没干就刷第二遍,以后就是掉皮。所以你要盯的是“节点”,不是天数。
✅ 建议:装修期间每周去工地三次,不用天天守。去的时候拍视频,后期有问题还能放证据。

问题九:验收有哪些细节最容易出问题?

答:验收主要看瓦工和油工。
先看瓷砖:用空鼓锤敲,大面砖空鼓率不能超过3%,单片砖中心不能空。再看看阴阳角是不是90度,误差超过3毫米就重做。
墙面验收:用两米靠尺贴墙,缝隙在3毫米内合格。晚上开着强光手电筒照,能看出一堆波浪纹。
水电验收就更细了:水压测试打1.0兆帕,30分钟掉压不超过0.05;电路要用摇表测绝缘电阻。
这些其实都有专业监理能做,花几百块请个第三方,比自己瞎看好得多。

问题十:旧房翻新最容易被坑的地方是哪里?

答:旧房翻新的坑在拆除。拆除费看着不贵,但垃圾清运费加上楼,能吓你一跳。提前和物业问清楚垃圾怎么清,别让装修队借口“外运”加个几千。
旧墙皮是必须铲干净,工人说“不用铲,直接贴”的,你要盯着。不铲就贴,三年后墙皮连灰带砖一块掉。
水电管路能用就不换,但检查老化的接头,该换就换。
总之一句话,旧房翻新,省不了人工,只能省材料。别指望又便宜又好。

最后两条特别提醒,写给装修小白

第一,别信“全包送全套家电”。送的东西成本价可能只有标价的五折,质量也就那样。往往是为了让你不对比价格。还不如自己拆开来预算,把主材档次提高一点。
第二,别一开始就把预算透露给设计师或工长。不然他就会“量身定制”,把你的预算花得干干净净。你要做的是让他给你报价,然后按项目去砍价。
总之,装修是一场和人性做斗争的游戏。控制预算不是抠门,是理性。你多学一点,就少交点学费。祝好运。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。

(0)
装修省钱技巧:老工长血泪经验,10个问答让你少踩坑
上一篇 4小时前
主材选购技巧:装修师傅不想让你知道的10个真相
下一篇 4小时前

联系我们

在线咨询: QQ交谈

邮件:362039258#qq.com(把#换成@)

工作时间:周一至周五,10:30-16:30,节假日休息。
