1. 标准施工流程的第一步,到底该干啥?
答:先别急着砸墙!第一步永远是核对图纸和现场交底。拉着设计师、工长、监理,把每一面墙、每一个插座点位在墙上画出来。对,拿着粉笔,现场画。这事儿偷懒不得。
很多人上来就拆改,结果拆到承重墙,麻烦大了。或者拆完了发现跟图纸对不上,又得砌回来。浪费钱还耽误工期。
注意:交底的时候,一定要把开关插座的高度、数量确认清楚。我的建议是,宁可多留,不要少留。你永远不知道以后会添置什么电器。💡
[IMG: 装修现场设计师工长交底粉笔画插座点位图]说白了,这一步就是“丑话说在前面”。省得后面扯皮。
2. 水电改造,走顶还是走地?横平竖直还是两点一线?

答:先说结论:厨卫走顶,其他区域走地。水管走顶漏水容易发现,检修不砸砖。但代价是管子长,费材料。电管走地,省钱,但一定要用大弧弯。
至于横平竖直?那是装修公司拍广告用的。两点一线才是最省料的,但要保证转角弧度足够,方便以后换线。注意,墙面绝对禁止横向开槽超过50公分,不然墙体安全堪忧。
常见误区:以为横平竖直好看就是好,其实那是给不懂的人看的。真正重点是线管里的线能不能抽出来。抽不出来,以后换线就得砸墙,哭都来不及。
[IMG: 水电改造地面线管两点一线大弧弯示意图]还有,强弱电要分开,间距至少30厘米,不然信号干扰。
3. 防水做几遍才够?闭水试验真的不能省吗?
答:做三遍。一遍横着刷,一遍竖着刷,再一遍斜着刷。每遍都要等干透了再刷下一遍。别信那些说一遍就够的,那是糊弄鬼。
闭水试验?必须做,而且要48小时。不是24小时!堵上地漏,防水淹过地面最高点,去楼下看。记住,是看天花板角落、管道根部,那最容易漏。
我见过最气的案例,就是闭水试验做了24小时,没漏,结果贴完砖入住俩月,楼下吊顶全泡了。为啥?因为防水层被施工踩破了。所以闭水试验之后,必须再做一遍防水保护层才安全。
建议:淋浴区防水高度至少1.8米,其他区域30到50厘米。别省这几百块钱。❗
4. 泥瓦工进场,瓷砖铺贴有哪些验收标准?
答:先说四个字:空鼓、平整。空鼓锤拿出来挨块敲。单块砖空鼓率不能超过5%,整面墙不能超过10%。平整度用两米靠尺看,缝隙不能超过3毫米。阴阳角要方正,误差不能超过2毫米。
注意:墙砖压地砖,这是标准做法,不仅好看,而且水不容易渗进墙角。但很多工人不愿意做,因为费工。你要坚持。
还有,砖的缝隙要留够,用十字架定位。无缝铺贴是个坑,热胀冷缩会崩瓷。
别让泥工用白水泥填缝,那玩意儿分分钟发黑。用美缝剂或环氧彩砂,虽然贵点,但好看耐用。✅
5. 木工和油漆工,谁先谁后?

答:大多数情况下,木工先,油漆工后。但这里有个细节:木工做完吊顶、柜子,要先让油漆工给木工用环保腻子做完填缝,然后木工才能做线条?不对,说乱了。重新说。
标准流程是:木工完成所有造型和柜体→油漆工进行批腻子打磨→然后再做木器漆。如果木工和油漆工交叉,容易把灰尘弄到漆面上。
但有个例外:如果柜子是定制的,那就要先装柜子,再批腻子,这样柜子和墙之间没有缝。
反正记住,谁脏谁先做。油漆工的打磨灰尘极大,绝不能在木工完成后做吸灰操作。
特别提醒:油漆工最怕赶工。阴雨天不刷漆,温度低于5度也不刷,不然漆膜会花。
6. 装修工期到底要多久?怎么控制不延期?
答:100㎡的房子,正常工期45到60天。低于30天的,要么是赶工糊弄,要么是用了快干胶。超过90天的,要么是管理混乱,要么是钱没到位。
要控制工期,核心是提前定主材。瓷砖、地板、门、橱柜,这些东西都有订货周期,少则一周,多则一个月。别等施工到那一天才去买,那就只能干等着。
还有,定好节点验收。每个工种结束时,自己去现场看,发现问题马上改,不然拖到最后一次返工,工期全毁了。
我见过最离谱的,因为一块砖没对齐,工人重新铺了一整天,后续全乱。所以,每道工序完成了即刻验收,别拖。✅
7. 预算表怎么看?哪些钱不能省?
答:先看总价,再看单价?错。先把项目数量捋清楚。很多装修公司故意漏项,比如拆墙、垃圾清运费,这些不在预算里,进场后加钱。
不能省的钱:水电材料、防水、五金件、胶水。这些一旦坏了,维修成本巨大。可以省的钱:纯装饰性的吊顶、背景墙、灯具。后面不喜欢再换就是了。
注意:预算表里的品牌型号必须写清楚。不然“电线”和“熊猫电线”,价格差一倍。还有,备注里写着“以现场实际为准”的,都是坑,签合同前必须删掉。
我的经验是,留出总预算的10%作为备用金,专门应对意外增项。别把每一分钱都花死。

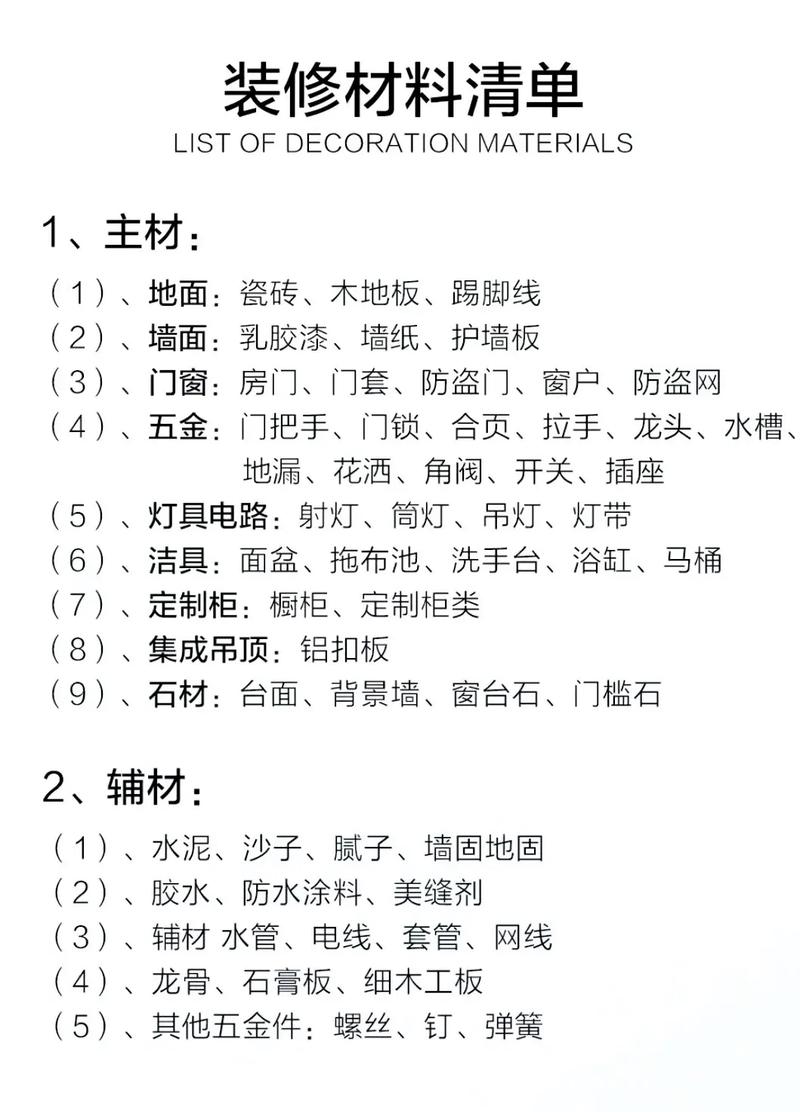

8. 主材辅材怎么选?品牌水太深,怎么避坑?

答:一句话:水电辅材买一线,表面主材买二线。电线、水管、防水、胶水、腻子,这些都是埋在墙里的,必须用大牌,比如伟星、东方雨虹。瓷砖、地板、涂料,可以用性价比高的二三线,只要符合国家环保标准就行。
还有一个坑:网上的“特供版”和线下版材料不一样。就算同型号也可能缩水。所以,最好让工长报价时写明具体型号,自己上网查参数。
注意:千万别在网上买瓷砖,色差和运输破损能把你折腾死。线下店能看到实物,还能退补货。
建议:辅材进场时,亲自开箱检查,防伪码扫一下。别嫌麻烦,现在假货太多。
9. 装修全屋除甲醛,最有效的方法是什么?
答:通风。没有之一。就是开窗通风。什么活性炭、空气净化器、柚子皮,都是心理安慰。甲醛释放周期长达十年,除醛产品就像给游泳池排水,你一边抽它一边冒。
最有效的做法是“高温高湿+强力通风”。夏天装修完,把房间门窗关紧两三天,让温度上来,地板和柜子里的甲醛大量释放,然后猛开窗排出去。反复几次,效果比任何产品都好。
注意:新风系统也有用,但那是长期通风的辅助。至于什么“甲醛溶解酶”,都是智商税。
另外,绿萝吸收甲醛的速度,还不如你多走两步通风。别花冤枉钱。
10. 旧房翻新比新房装修多哪些额外步骤?

答:多且麻烦。第一步是拆除,而且拆完要看基层能不能用。老房子的墙皮如果是沙灰层,必须铲到红砖再重做,不然新漆会大面积开裂。
第二步是水管电线全部换新。老房的管线大多老化,别省这个钱。还有,老房的下水管普遍用铸铁管,噪声大,建议用隔音棉包起来。
注意:老房的燃气管道位置不能乱改,必须报备燃气公司。很多人不知道,私自改动出了事得担责。
还有,如果原来的瓷砖不拆,直接在砖上铺新砖,绝对不行。地面高度和防水都会出问题。老老实实拆到基层吧。
好了,十个问题说完了。最后给你两句特别提醒,别嫌啰嗦。
特别提醒1:装修小白最容易犯的错,就是同时开工多个工种,图快。绝对不行!水电没验收就封槽,泥工没干透就做木工,后期全是隐患。宁可慢一点,按流程走。
特别提醒2:换设计师、换工长这种事,别心软。一旦发现不专业,立刻换。越拖越没法收拾。还有,别跟工人称兄道弟,该验收验收,该扣钱扣钱,别不好意思。
