两居室装修避坑指南:资深工程师的10个真话问答

做这行快十年了,天天和装修打交道。两居室看着小,坑不少。今天不整虚的,直接回答你最关心的那些问题。

一、预算和工期的心里账

一、预算和工期的心里账
一、预算和工期的心里账

问:两居室装修到底要花多少钱?

答:先说结论:2024年行情,硬装全包(不含家具家电)大概在8-12万,中等偏上品质。你问为什么差别大?关键在于水电改造、墙面处理和厨卫防水,这三块弹性最大。✅基础型:每平米800-1000元,能用但别指望惊喜。舒适型:每平米1200-1500元,大部分家庭选这个。豪华型?两居室没必要,除非你钱多烧的。注意:报价低于700一平的一定有猫腻,不是材料差就是后期狂增项。

问:施工顺序到底是什么?能先改水电再砸墙吗?

答:绝对不行。正确顺序是:主体拆改(砸墙、铲墙皮)→ 水电改造 → 木工 → 泥瓦 → 油漆 → 安装。你非要先改水电?砸墙的灰会堵住线管,而且砸墙可能打到水管,纯属给自己找事。💡记住一句话:先破后立,基础先行。

二、水电和防水,千万盯死

问:水电改造怎么避免被增项坑死?

答:最怕“预收三千,实收一万”。签合同前让装修公司出水电点位图,写死每个点位价格。❗注意:横平竖直是好看,但点对点更省料,还省水阻。走顶还是走地?厨卫建议走顶,漏水好发现;其他区域走地省人工。另外,强弱电之间一定要隔30cm,不然网线变天线。

问:防水做哪些区域?刷几遍?

答:卫生间、厨房、阳台,一个都不能少。卫生间防水地面全做,墙面至少30cm,淋浴区做到1.8m。刷两遍,横竖各一遍,干透再刷第二遍。❗最容易出问题的是管根、地漏周边,必须用堵漏王先封口再刷防水。做完后必须做48小时闭水试验,楼下没漏才算合格。很多工人嫌麻烦想跳过,你打死也得盯住。

三、材料选择不能只看颜值

问:环保除醛,通风三个月够吗?

答:不够。甲醛挥发期长达3-15年,通风只能去除游离甲醛。重点在选材:板材必须达到E0级(国标ENF更好),胶水用环保型,油漆选水性漆。💡建议:硬装完成后,请专业机构测甲醛,超标就做光触媒处理。别省这个钱,入住后追悔莫及。

问:瓷砖和地板怎么选?

答:客厅建议瓷砖,耐磨好打理;卧室铺地板,脚感舒服。注意:瓷砖要选防滑系数高的,尤其卫生间。地板就选实木复合,纯实木太娇贵,强化又怕水。✅价格参考:一线品牌瓷抛砖80-120元/片,实木复合地板200-300元/平米。千万别买三无产品,甲醛分分钟超给你看。

四、小户型利用的实用心法

问:两居室怎么把空间用起来?

答:记住一个原则:重收纳,轻隔断。少用实墙,多用玻璃、推拉门。玄关做顶天立地柜,厨房用洞洞板挂炊具,卧室床底用气压杆储物。❗最典型误区:为了让客厅显大,把所有墙都拆了。结果厨房油烟飘满屋,卧室隔音差。你信我,家不是酒店大堂,要的是舒服。

问:有没有必要请设计师?

答:如果你对审美没自信,或者户型奇葩,请个独立设计师值回票价。但注意是“独立”设计师,不是装修公司里销售型的那种。💡签设计合同前,聊三次以上,看他是不是全程跟进。否则就是花钱买效果图,毫无意义。

两居室装修小户型收纳设计图
两居室装修小户型收纳设计图

五、旧房翻新特殊门道

问:旧房翻新比新房多哪些活?

答:最头痛的是拆除和基层处理。原墙体是否老化、水管是否生锈、电线是否扩容,这些都要先检测。❗注意:砸完墙后,墙面必须做固化处理,不然后期起砂掉皮。另外,旧房水电建议全部重做,别想着省钱,二十年前的电线撑不住现在的电器。

问:验收时重点看什么?

答:最怕“表面光”。墙面用2米靠尺测平整度,误差不超过3mm。瓷砖用空鼓锤敲,中心空响就是空鼓。防水做闭水试验,排水走水看坡度。还有,开关插座用相位仪测,确保接线正确。✅记住:验收不是走马观花,每个项目都有标准,不懂就找第三方监理。

六、装修公司的套路大揭底

问:报价单里哪些坑最深?

答:拆项报价、漏项报价是标配。比如,乳胶漆报价只写“刷漆”不写“基层打磨”,施工时另收。橱柜报价写着“延米”,但不含台面和铰链。❗对策:让装修公司在合同里写死所有辅材品牌、型号、数量,并且注明“包干价”。不然你等着,后期增项能把你气哭。

问:装修工人说的话能全信吗?

答:信七分,留三分心。工人说“这个不用做”多半是嫌麻烦;说“这个必须加钱”很可能在套路你。总的原则:涉及安全和结构的问题,坚决按标准来;其他装饰性改动,可以听建议。💡最好自己懂点基本常识,比如承重墙不能拆,管件用大牌。

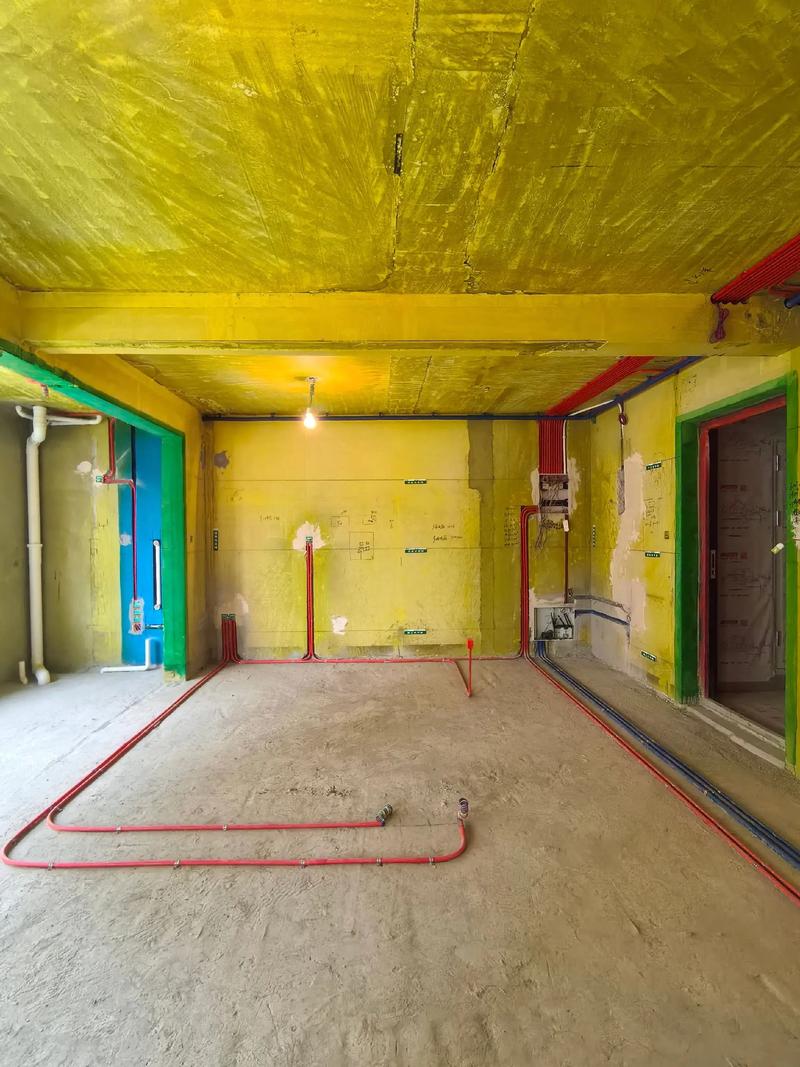

两居室装修施工阶段验收标准图
两居室装修施工阶段验收标准图

特别提醒

1. 别轻信“零增项”的鬼话。合同里必须写明“预算总价不超过合同价5%”,超过部分装修公司承担。

2. 装修定金没交前,你是大爷;定金一交,你是孙子。所以,付款节点要拆细,完工一批付一批,尾款留10%入住后再给。

好了,就说这么多。两居室装修,心大不细心,早晚出问题。你多留个心眼,比什么都强。
