装修避坑实战问答:花了几十万买来的教训,今天全盘托出

💰 预算与合同——还没开工就被坑?

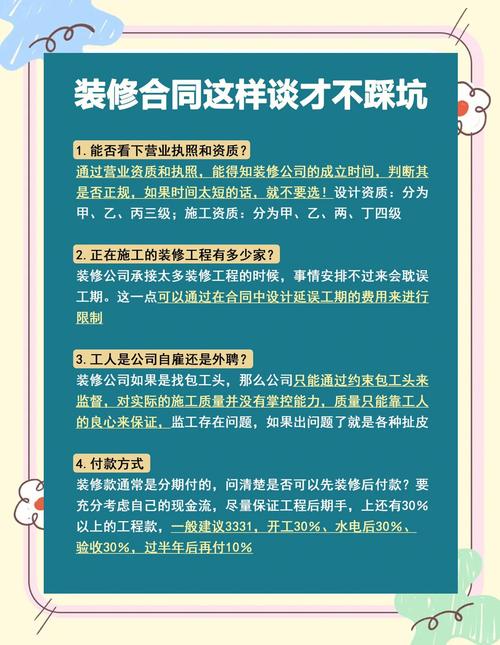

问:签合同的时候到底要看哪些细节?增项怎么防?答:先看付款比例。常见的坑是开工就让你付60%,后面一拖再拖你拿他没办法。✅ 正常分四次:30%、30%、35%、5%,最后尾款竣工后付。水电按实结算?太模糊了。必须约定正负不超过5%,写进合同,不然等着多掏一两万吧。问:半包和全包到底怎么选?答:说实话,半包省钱但累死你。全包省心但容易被宰。如果你有时间,水电材料自己买,砂石辅料让工长搞定。注意:全包里的橱柜套餐,往往不含拉篮、抽屉,全是增项❗。
装修合同防坑条款细节放大图
装修合同防坑条款细节放大图

🔧 水电改造——隐蔽工程全是雷

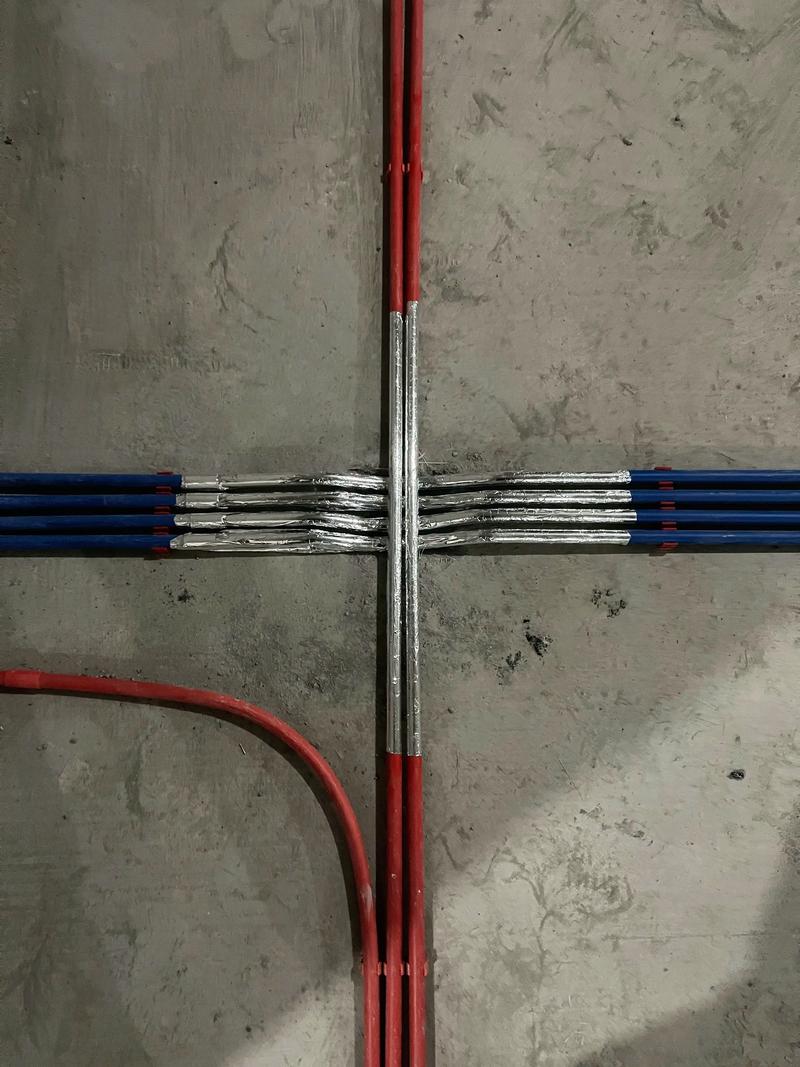

问:水电走顶还是走地?答:厨卫水走顶,其他走地就行,别听装修公司忽悠全走顶,多花几千块,后期漏水也未必好修。电管,点对点走地省不少,横平竖直只是好看,除非你要铺实木地板怕打钉子。问:强弱电交叉处为什么要包锡纸?答:信号干扰啊!弱电(网线)被强电磁场搅得网速狂掉。包个锡纸才几块钱,不包后期抓狂。💡 提醒:弱电箱要买大的,里面还要放插座给光猫路由器供电,别等装完了才傻眼。
强弱电交叉锡纸包裹施工特写
强弱电交叉锡纸包裹施工特写

🛠️ 施工与材料——这些细节工人绝对不会告诉你

🛠️ 施工与材料——这些细节工人绝对不会告诉你
🛠️ 施工与材料——这些细节工人绝对不会告诉你
问:卫生间防水怎么做才算合格?答:墙面刚性,地面柔性,别混用。淋浴区刷到1.8米高,其他30公分就行。闭水试验必须满48小时,去楼下看,不渗漏才算过。还有,门槛石底下要先做止水坎,不然水顺着砂浆往外渗,门套发霉分分钟。问:瓷砖空鼓多少算正常?答:单块砖边角空鼓不超5%,中间不能空。超过就灌浆或重铺。特别是厨卫地砖,空鼓积水发臭。验的时候拿个小锤四处敲,声音发空就要记下来。问:乳胶漆刷完有裂纹,正常吗?答:细小龟裂可能是腻子太厚没干透,或者没挂网。⚠️ 新建墙体、开槽处必须挂钢丝网或玻纤网。如果大裂缝,那是墙体沉降或结构问题,赶紧停工。问:定制柜子,应该什么时候进场安装?答:硬装结束,搞完保洁再进。但量尺要早,水电前就定,因为橱柜要出水电图。安装时盯紧板材厚度,背板薄的容易潮。18mm是标配,别信什么16mm也够用。问:地板安装前,地面找平有什么讲究?答:用2米靠尺,缝隙不超过3毫米。水泥砂浆找平后要养护至少一周,每天洒水,不然开裂起砂。自流平贵但平整度高,适合强化地板。实木地板要打龙骨,别忘了撒防虫粉。

🧼 环保甲醛——通风才是王道

问:除甲醛公司靠谱吗?答:大部分是智商税。喷剂封闭两三天就又释放了。活性炭饱和后还会吐出来。唯一有效的是通风,工业风扇对着吹。夏天关窗闷几天,再开窗散,反复几次。新风系统预算够就上,常年开。问:没有味道就是环保吗?答:错!甲醛无色无味但有刺激性,你感觉眼睛辣嗓子干就是超标。苯系物有芳香味,TVOC是异味。入住前找CMA检测,别用手持仪器,不准。

🕰️ 工期管理——别让你的房子装一年

🕰️ 工期管理——别让你的房子装一年
🕰️ 工期管理——别让你的房子装一年
问:怎么防止装修公司拖延工期?答:合同里写明完工日期,延期一天赔多少。按阶段验收,比如拆改、水电、木瓦、油漆,每过关才给下一笔款。关键节点自己去现场,拍照留底。问:旧房翻新,拆旧要注意什么?答:承重墙绝对不能动,哪怕只掏个鞋柜。老房子墙体沙灰层易粉化,铲到红砖重新批荡。水管全换,铸铁排污管锈穿就惨了。—💡 特别提醒: 1. 不要找熟人装修!有问题你敢撕破脸?价格也未必便宜,吃了亏还欠人情。 2. 小户型别硬做吊顶,压层高又积灰,钱要花在收纳上。 3. 插座永远不嫌多,尤其是厨房台面上,带开关的五孔插座,幸福感飙升。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
