厨卫防水:砸了重装三次,我哭着总结的12条血泪教训

💣 先别急着买瓷砖,这地方没搞好,楼下迟早找上门

问:厨卫防水到底有多重要?能不做吗? 答:不能! 除非你想天天和楼下邻居打架、赔钱、甚至吃官司。我见过最惨的一家,卫生间漏水把楼下婚房泡了,赔了八万,婚期都推迟了。防水这玩意儿,省不得,一省就是颗定时炸弹。问:防水做一遍够不够? 答:至少两遍! 横一遍,竖一遍,交叉覆盖。别听装修师傅忽悠“一遍厚涂就行”——厚了容易开裂,等干透再刷第二遍才是正经。我一般要求工人刷三遍,墙角管根再补一遍,图个心安。
卫生间防水涂料交叉涂刷施工
卫生间防水涂料交叉涂刷施工
问:防水材料怎么选?JS、聚氨酯还是一卷卷的丙纶? 答:卫生间地面首选聚氨酯或JS涂料,墙面用JS就行,别用聚氨酯上墙,挂不住砖。至于丙纶,那玩意就是层塑料布,接缝一漏全完蛋,早就该淘汰了! 但我妈那代人还迷信它,说老房子都用这个……哎,观念真难扭。💡 品牌的话,西卡、雨虹、德高都行,别买杂牌,一桶差几十块,效果天差地别。问:防水施工前,基层怎么处理? 答:铲平、吹净、堵死! 墙面地面有水泥疙瘩铲掉,灰尘用鼓风机吹干净,尤其墙角、管根,拿堵漏王先抹一遍。记住,先刷一遍界面剂,不然防水涂料粘不牢,像面膜敷在糙老爷们脸上,没一会儿就掉了。

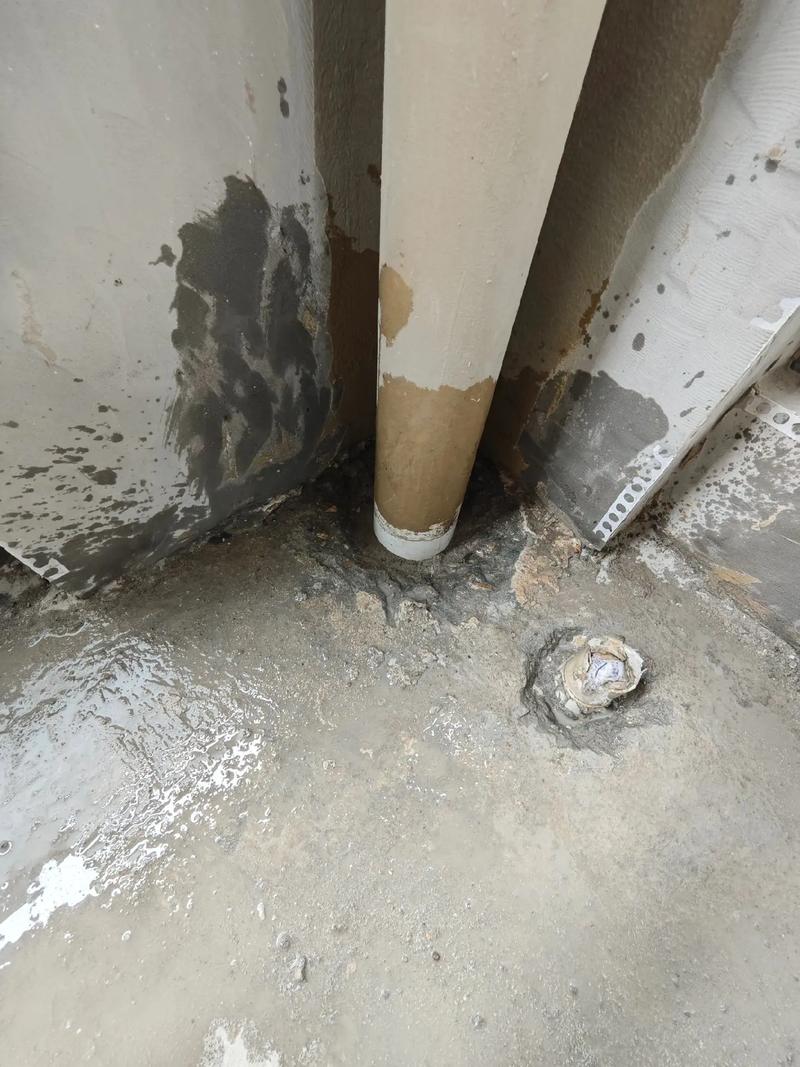

管根堵漏王处理细节
管根堵漏王处理细节

🚨 闭水试验的坑,90%的人都踩过

🚨 闭水试验的坑,90%的人都踩过
🚨 闭水试验的坑,90%的人都踩过
问:闭水试验做多久?水位多高? 答:48小时,一分都不能少! 蓄水高度要≥20mm,超过门槛石底部最好。别信工人说“24小时够了”,很多慢渗一夜根本看不出来。我有个客户,30小时才发现墙角一滩水,差点就验收了,后背发凉。✅ 记得提前和楼下邻居打个招呼,给人买点水果,不然人家不让看。问:闭水试验合格就万事大吉? 答:天真! 保护层也很重要。防水层上要抹一层水泥砂浆保护,再贴砖。很多师傅闭水做完,直接就在防水层上拌水泥,铁锹一铲一个洞,然后又默默补补……想想就窒息。❗ 必须盯着,保护层厚度至少1厘米,干了才能上人折腾。问:卫生间门口渗水,明明里面防水做好了! 答:门槛石没做耳! 这不怪你,全天下装修小白都不知道什么是“门槛石耳朵”。就是门槛石两头要伸进墙里,侧面用防水涂料刷高,像个小坝。还有,卫生间内侧地面要比外面低5-10mm,水才流不出去。我见过太多家,外面地板发黑起拱,拆开一看,水都是从门槛石底下渗出去的。问:墙面防水刷多高?淋浴区非要1.8米吗? 答:淋浴区至少1.8米,最好到顶! 隔壁卧室柜子靠这面墙的话,你刷到2米都不过分。非淋浴区刷30厘米就行,但洗手台后面刷1.2米,防水溅。省那点涂料钱,以后墙皮起腻发霉,铲掉重做的钱够买十桶防水了。💡 有个省钱小技巧:干区墙面刷一遍防水,湿区刷两遍。

💰 预算、工期、旧房翻新,这些鬼话别信

💰 预算、工期、旧房翻新,这些鬼话别信
💰 预算、工期、旧房翻新,这些鬼话别信

问:厨卫防水大概花多少钱? 答:一厨一卫,材料+人工,两三千打底,五六千正常。 别惊讶,材料一桶三四百,要好几桶,人工也不便宜。那些报价一千全包的,你敢用?要么材料假,要么少工序。我见过最便宜的,用的是沥青油膏,味儿大还不环保,现在早禁用了。问:防水施工要多久?会拖工期吗? 答:顺利的话3-5天,但天气潮就慢。 刷一遍等干要半天到一天,两遍加上闭水试验,没个三四天下不来。碰到梅雨季,我试过等一周才干透。装修公司说两天搞定,绝对是偷工!问:旧房翻新,厨卫防水要全部敲掉重做吗? 答:必须砸! 别信什么“表面处理一下就能用”,老防水层早就老化脆了,新旧结合必裂。尤其之前是丙纶卷材的,一撬就整片下来的,不铲留着当鞋垫?砸完还得把基层修补平整,该找坡找坡,跟新房一样步骤来。问:厨房用做防水吗?好像没卫生间那么湿啊。 答:做!地漏必须有! 厨房虽然没明水,但水管爆裂、洗菜盆溢水不是没可能。我建议地面全做,墙面刷30厘米,水槽背后刷高些。地漏一定要留,而且要有存水弯防臭。见过一户厨房漏水把楼下吊顶全毁了,就因没防水。问:做完防水,怎么快速验收? 答:除了闭水,看涂层厚度和完整度。 用刀片轻轻割开一小块,看厚度够不够1.2mm,像厚塑料膜。对着光看有无沙眼、气泡。墙角、管根多摸摸,这些地方最容易漏补。记住,防水涂膜要连续均匀无起泡。发现小洞别用手抠,用毛笔蘸涂料补。特别提醒: – ❗ 千万别信“防水涂料环保无毒可养鱼”的鬼话!那是固化了以后,没干之前还是有毒的,施工要戴口罩。 – ❗ 水电改造先做,再做防水!顺序错全白瞎。开槽布线后先补槽,再做防水,别让水管电线戳破防水层。见过最蠢的,防水刷好了又去打孔装开关,简直想骂人。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。

(0)
地面防水做不好,楼下邻居找上门!资深工程师掏心窝子跟你聊
上一篇 1小时前
阳台防水,你被忽悠了吗?装修老炮的12句大实话
下一篇 31分钟前

联系我们

在线咨询: QQ交谈

邮件:362039258#qq.com(把#换成@)

工作时间:周一至周五,10:30-16:30,节假日休息。
