前期准备:预算和材料,先算清楚
问:装修预算到底怎么控制,才不容易超支?答:一句话——先做总预算,再留20%浮金,然后死扛。别听销售说“也就多了几千”,每个项目都超几千,最后总和吓死你。✅ 建议:找几份本地报价单,按空间拆分明细,比如客餐厅、卧室、厨卫,每项预估。常见误区就是光看总价,不看漏项。那些没报的窗台石、过门石、美缝,后期全是增项。💡 小技巧:签合同时注明“最终决算不超过预算5%”,逼对方精准报价。问:材料是自己买好,还是包给装修公司?答:半包!半包!除非你实在没时间。全包?那是把脖子伸过去让人宰。主材你自己买,辅材和施工丢给他们。瓷砖、地板、卫浴、橱柜,这些东西价差巨大,自己跑建材市场,既能省钱又能挑到心头好。注意:别信什么“设计师推荐品牌”,大多有返点。建议提前拉个清单,趁大促囤货,能省不少。❗但辅材也不可小觑,腻子粉、防水涂料、电线管,一定要指定品牌,像立邦、德高、伟星这种,否则给你用杂牌,后期开裂发霉哭都来不及。问:施工顺序到底是啥?先水电还是先砌墙?答:先拆改,再砌墙,然后水电,接着瓦工,最后木工油漆——这是标准流程。很多人纠结,其实门道在于:砌墙后开槽走水电,线管好固定。要是先水电,砌墙时容易碰坏线管。但也别死板,如果只是隔断墙,不影响暗埋管线,可以灵活。不过话说回来,现在流行墙内走顶不走地,维修方便。但费用高一截,自己掂量。常见误区:没想好家具尺寸就定插座位置,结果床头柜一挡,全白瞎。记住,水电交底那天,你必须在场!拿着粉笔在地上画家具轮廓。
硬核施工:水电网脚手,一个都不能错

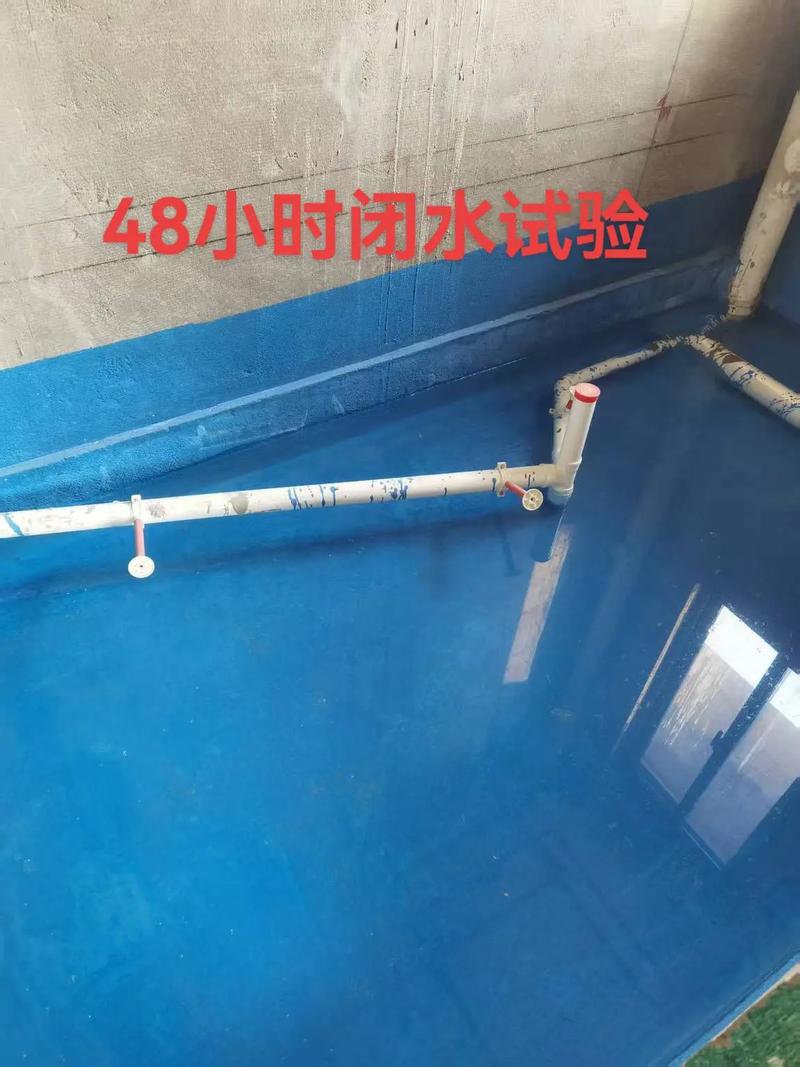

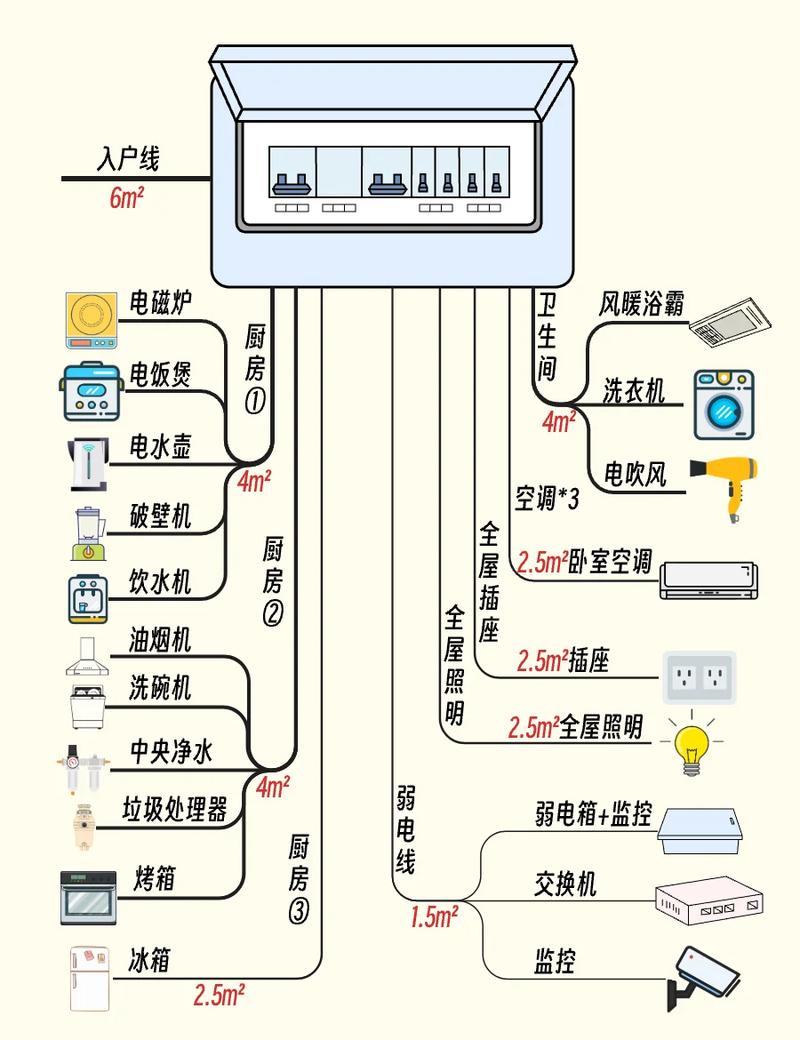

问:工期一般多久?怎么管理才不会拖?答:100平来说,硬装45-60个工作日算正常,超过三个月?多半有问题。关键节点:拆改3-5天,水电1周,瓦工贴砖2周,木工1周,油漆2周,安装收尾1周。下雨天、材料不到位、工人没空——这都是拖延借口。建议:合同里写清工期延误赔付条款,比如一天赔200元。你也要盯紧,每周至少去两趟,发现停工立刻问工头。对了,别赶工期,比如防水涂完必须干透才能闭水试验,急不得。💡 小工具:用个进度表贴在墙上,每完成一项打钩,大家心里有数。问:水电改造有哪些坑?标准做法是什么?答:横平竖直流,强弱电分槽,线管入盒要锁扣,水管打压0.8兆帕半小时不掉压——这是底线!坑就多了:绕线收钱、旧线抽一半、偷换电线品牌、用建筑垃圾回填卫生间。说实话,水电是隐蔽工程,封上就看不到了,所以验收必须严格。建议:拍照留底,标好尺寸,以后打孔不伤管线。特别注意:厨房和卫生间要用4平方线,空调冰箱单独回路,别挤在一起。还有,热水管包保温棉,不然冬天水凉得快,而且冷凝水滴到吊顶里容易发霉。问:防水怎么做才能真正不漏?答:卫生间沉箱底部做圆弧角,刷两遍柔性防水涂料,墙面至少1.8米高,满刷!别省那点涂料钱。然后做闭水试验——堵住地漏,蓄水3-5厘米深,等48小时,去楼下看天花,没有渗水才行。常见通病:地漏、管根处没做加强处理;先贴墙砖再做地面防水,导致地面防水层被破坏;用了过期涂料。建议:亲自在场盯着,叫上物业和楼下邻居一起验。提醒:阳台上如果放洗衣机,防水也要做到1米高,很多人家忘了这茬。
收尾阶段:验收和除醛,别留后患

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
