墙裂了先别慌!资深工的墙体裂缝处理大实话,20个问答把家底都掏给你

一、裂缝到底从哪冒出来的?

问:我家墙面突然出现好多细小裂缝,是房子要塌了吗?

答:塌不了,别自己吓自己!99%的裂缝都是表层问题,结构裂缝极少见。说实话,墙体裂缝主要分三类:沉降裂缝——地基不均匀下沉导致,这种通常是斜向的、较长;温度裂缝——冷热交替,材料热胀冷缩不一致,像顶层的平顶和梁下特别爱裂;施工缝裂缝——新旧墙连接、水电开槽处、不同材料交界处最容易裂,就是施工没处理好。✅观察裂缝宽度:小于0.3毫米的细缝,那是腻子层干缩,补漆就行;0.3-3毫米的,是基层或砂浆层的问题,得深层修复;超过3毫米且还在发展,赶紧找结构工程师!注意:别一看到裂缝就疯狂用手去抠,抠大了就是你自己的锅。

墙体裂缝分类示意图:沉降裂缝、温度裂缝、施工缝裂缝特征
墙体裂缝分类示意图:沉降裂缝、温度裂缝、施工缝裂缝特征

问:裂缝修补最佳时机是什么时候?装修到哪一步该处理裂缝?

答:不是随时都能补的!最关键的是让裂缝彻底“发育”完。如果是新房,最好在经历了至少一个冷热循环(过完一个冬天或夏天)后再补,不然补了也白补。瓦工做完、墙面基础找平后,油工刮腻子前必须处理裂缝!对的,就是墙面施工找平之后,刮第一道腻子之前。施工顺序:先由瓦工把大的孔洞、开槽处用水泥砂浆或嵌缝石膏补好,挂网,等干透(心急吃不了热豆腐,千万别催工期),油工再进场做防裂处理、贴牛皮纸或网格布、刮腻子。💡建议:如果你家裂缝是新旧墙交界处那种常见的,一定要在挂网前让师傅把缝隙切割成V形槽,再填嵌缝石膏,这步不能省!常见误区:有些人觉得油工直接刮厚腻子就能盖住裂缝——错!没几天就裂给你看。

二、材料、预算和DIY,全是坑!

问:挂网能防止开裂吗?装修公司让我全屋挂网,是不是坑钱?

答:挂网确实是防裂手段,但全屋挂网就是交智商税!全屋铺网格布,几百平下来,多花大几千,还觉得安心。咦,醒醒吧!只有几种情况必须挂网:新旧墙体交界处、水电开槽处、轻质墙体(如轻钢龙骨隔墙)、已经出现裂缝的修补区域,以及烟道、风道这种易受热变形的地方。其他整面墙好好的,挂它干嘛?还有,不同材质用不同网:钢丝网用于水泥砂浆批荡层开裂,抗拉强度大;纤维网格布用于腻子层,防止漆面龟裂。别搞混了。注意:挂网要嵌入到基层里,不能就贴表面,否则白挂!

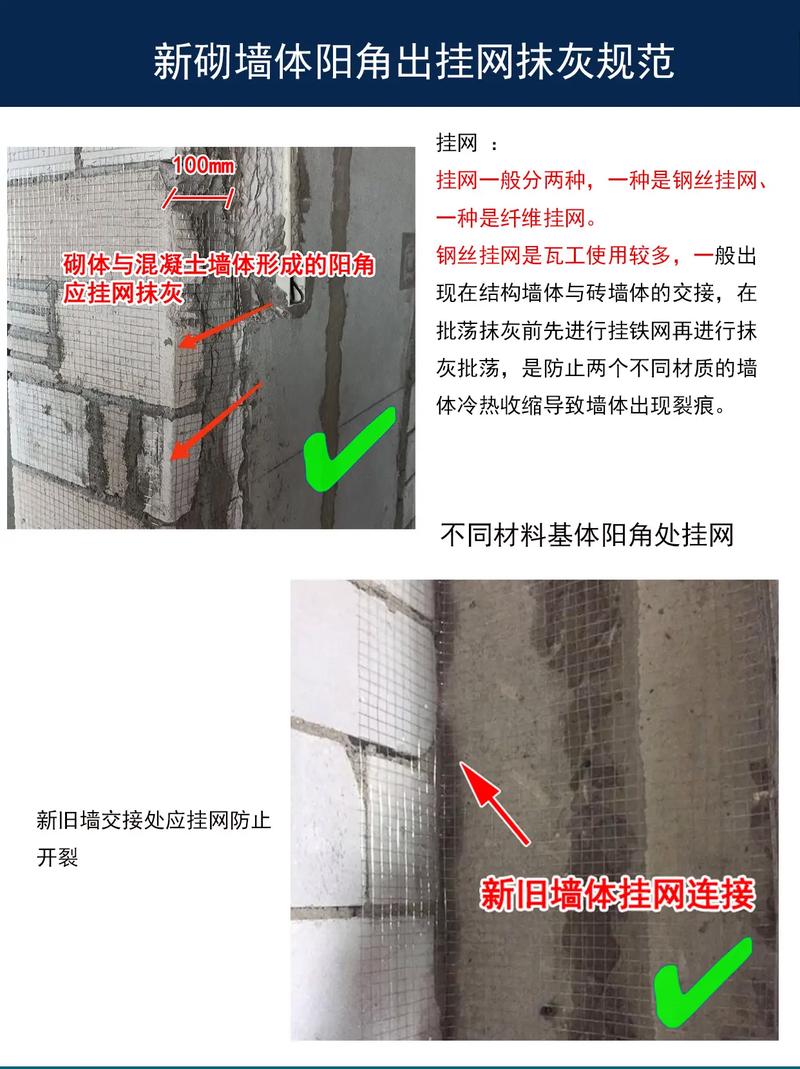

新旧墙体交界处挂钢丝网施工标准做法
新旧墙体交界处挂钢丝网施工标准做法

问:修补裂缝,到底用什么材料好?嵌缝石膏、腻子、网格布、弹性涂料…头大!

答:按裂缝类型下药,无脑用一种材料会翻车。
– 细小裂纹(发丝状):直接打磨漆面,用同色乳胶漆点补,或刷一层弹性涂料,能随裂缝伸缩。
– 中等宽度裂缝(1-3毫米):切割V型槽→涂刷界面剂或墙固→嵌填嵌缝石膏(强调:要用高强嵌缝石膏,别图便宜买粉状的)→贴牛皮纸或接缝带(纸带比网格布抗裂好,但粘贴要用白乳胶,不是水!)→刮腻子、打磨、一底两面漆。
– 较大裂缝或松动:必须铲除至基层,挂钢丝网,聚合物水泥砂浆分层填补。材料建议:嵌缝石膏推荐“拉法基”或“优时吉博罗”;牛皮纸带用“拉法基”或“龙牌”;弹性涂料可选“立邦刷新服务”那种弹性漆,一瓶300ml能堵几十条缝。预算:中等裂缝一根50cm长的缝,材料成本也就十块钱,人工嘛,零碎活师傅不爱干,要加钱。

问:要花多少钱?20平的卧室满墙小裂缝,修补预算大概多少?

答:满墙小裂缝往往不是一条,而是龟裂。按面积算,铲墙皮重新批荡挂网,包工包料大概60-80元/平米(一线城市价),20平就是1200-1600。如果只是局部修补裂缝,一条缝处理下来,人工费大约50-100元,材料忽略不计。但师傅上门费就200,所以攒多几条一起做。全屋裂缝修补,常见80平旧房,全屋防裂处理(挂网、嵌缝、贴带)大约增加2000-3000预算。别心疼这点钱,后面开裂返工更贵。还有,修补裂缝后,整个墙面重新刷漆比局部补漆效果好,否则会有色差,像打补丁。

问:自己动手补裂缝可行吗?有没有简单的方法?

答:手残党可以,但别期待完美。补墙膏套装网上多的是,几十块一套,有挤入式补墙胶,适合细小缝。操作:把裂缝用刀片扩大一点,清理浮灰,挤入补墙膏,刮平,干后打磨上漆。💡我试过,远看还行,近看会有痕迹。注意:如果墙体基层还在开裂,表面填补就像贴创可贴,撑不了多久。深层裂缝还是请师傅。啊,还有,那种免钉胶补裂缝的招别信,智商税!

三、特殊场景、验收和那些坑

三、特殊场景、验收和那些坑
三、特殊场景、验收和那些坑

问:新旧墙体交接处开裂,怎么根治?

答:新旧墙材料不同、收缩率不同,必须做拉结和防裂。瓦工砌新墙时,要在旧墙上植入拉结筋(每500mm高种一根,深入旧墙不少于10cm),新旧墙交界处挂300mm宽的钢丝网,然后批荡。还有种方法:等新墙彻底稳定后再施工油工,用嵌缝膏加贴柔性接缝带,再挂网。我家就是这么干的,两年了没裂。记住,新墙砌完最好等一两个月再刮腻子!工期管理:这个等待期一定要预算进去,别催工。

问:水电开槽的地方,后期裂缝特别多,怎么回事?

答:水电开槽会切断墙体整体性,填补的砂浆和原墙体结合不好,必然裂。标准做法:开槽封堵要用微膨胀水泥或添加膨胀剂的砂浆,填平后挂耐碱网格布,两边各搭接10cm以上。但很多工人图省事,随便用水泥一抹,不加挂网,不裂才怪。验收时,用手电平光侧照,看有没有线槽阴影,有就是不平,后期必裂。哦,还有,水管槽最好先做防水涂料再封堵,防后期渗水导致脱落。

问:外墙渗水,把内墙泡裂了,先处理防水还是先补裂缝?

答:先解决水源!外墙不治好,里面补一百遍也没用。常见漏水点:窗框四周、空调孔、外墙砖缝。找专业防水公司从外面做防水,比如打胶、涂刷透明防水膜。等外墙干透,室内受潮墙体必须铲掉发霉腻子,看裂缝情况,如果基层疏松,得铲到红砖层,重新做防水抹灰。防潮防水是根源,不然裂缝补完,一年后又鼓包、脱落。我家阳台就这样——说起来都是泪。

问:旧房翻新,原来的裂缝不铲掉,直接刷漆行吗?

答:绝对不行!旧裂缝里可能有灰尘、油污,新漆挂不住。必须检查裂缝是否活动:用刀片刮宽一点,贴上美纹纸,过几天看纸有没有绷断。如果裂缝还在发展,就要基层加固;如果稳定了,也要铲掉周边松散的腻子,V槽填补。旧房翻新,建议全屋铲到红砖或水泥层,重新批荡,虽然贵,但一劳永逸。不过,小户型翻新预算有限,就针对裂缝部位深度处理,墙面其他部位用加固剂滚涂一遍,再刮腻子。

问:小户型装修,裂缝处理要注意什么空间有限的问题?

答:小户型梁柱多,拐角处应力集中,容易裂缝。而且小户型为了显大,多用浅色漆,裂缝会更明显。注意:门上方的过梁和墙交接处、轻体砖隔墙与顶棚交接处,不加处理准裂。空间小,施工时家具可能已经搬进来,做裂缝修补要用快速净味的材料,减少粉尘。另外,小户型经常改动格局,拆墙打洞多,凡是新砌的薄墙(12cm以下),建议两面都挂钢丝网,否则后期墙面一捶就裂。

问:怎么验收裂缝修补的施工质量?拿手电照够吗?

答:工具:强光手电、两米靠尺、傍晚自然光。
方法:1. 手电侧照,看修补处是否有阴影、不平整,能看出腻子打底平不平。
2. 靠尺检查墙面平整度,修补部位不能有明显凸起或凹陷。
3. 等漆干透后,选傍晚光线斜射时检查,此时裂缝最容易显形,比白天中午看更准。
4. 手指轻敲修补处,声音发空可能里面有空洞,说明石膏没填实。
✅验收标准:修补部位颜色均匀、无裂纹、无起皮、与周围墙面视觉平滑,且一年内不出现新裂。

问:用了环保材料补裂缝,还会有甲醛吗?

答:裂缝修补材料本身多半是无机物,比如石膏、水泥,无甲醛。但后续的腻子、墙漆、界面剂可能有。环保除醛注意:腻子要买成品腻子,别用现场调配的那种劣质胶水加老粉,那是甲醛炸弹。墙漆选大品牌优等品,VOC含量低。修补裂缝后,开窗通风几天就行。额外提醒:有些工人会往腻子粉里掺801胶水增加粘性,禁止!一定要自己买材料或指定无胶水施工。

问:裂缝补完又裂了,是不是师傅手艺不行?常见误区是什么?

答:原因很多:1. 没判断裂缝稳定性,结构性裂缝还在动;2. 材料用错,比如用普通腻子填补深缝;3. 没挂网或贴带;4. 干得太快,没养护。也有误区:业主自己瞎指挥,不让挂网嫌贵;或者刚补完就开大窗通风,导致快速干燥收缩。记住,修补后要阴干,至少两天别直吹风。还有,沉降期的新房,补了白补就等两年再说。


特别提醒一:装修小白最容易犯的错——“裂缝恐惧症”
有个缝就像天塌了,工人一忽悠就做全屋挂网、贴壁纸掩盖,其实花钱多还没对症。学会判断裂缝类型,细小缝不用大动干戈。还有,新房预制板裂缝在楼板顶面很常见,那是板的伸缩缝,别乱修。

特别提醒二:工期和季节的选择
修补裂缝最好在秋季或春季,温度适中、湿度不大。冬季腻子和石膏干得慢,夏季则易爆晒干裂。赶工期是大敌,一定要让每道工序干透,否则隐蔽水分导致后期裂缝和发霉。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
