问:精装房改造,到底先砸哪?顺序搞反了哭着返工

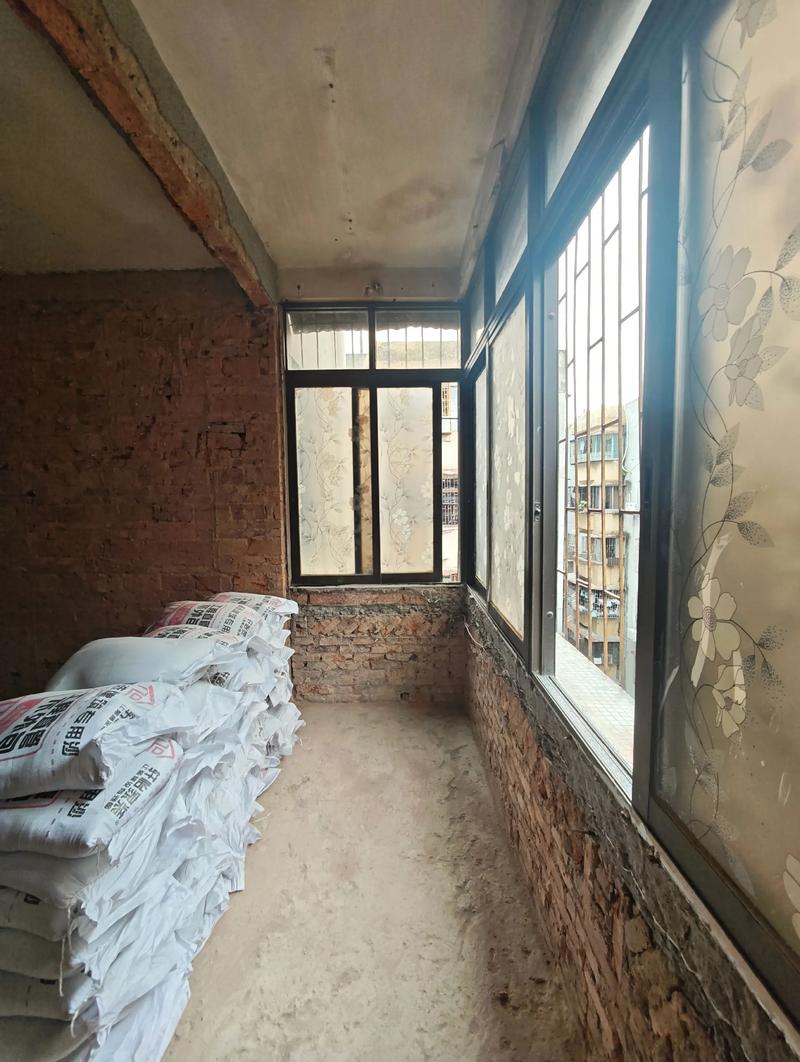

答:先保护,再拆除,然后水电,接着泥木,最后油漆。 很多人都觉得精装房改造不就是换换墙纸么?大错特错!尤其是你动了格局,哪怕只是拆一面非承重墙,顺序一乱,后面全是灰。我邻居就是先铺了地板再改插座,结果……锯地板的时候那个惨叫。
💡 记住这个口诀:拆→建→水→电→泥→木→漆→装。先把不需要的隔断、柜子、卫浴全拆了,垃圾清干净。然后需要砌墙的砌墙。接着开槽做水电,哪怕你只是加几个插座,也得在墙面处理前干。然后瓦工进场贴砖、找平,木工做吊顶、打柜子,最后油漆工批腻子刷漆。等硬装彻底干了,再装地板、门、定制柜。这样才不会交叉破坏。我见过最惨的案例是壁纸贴好了才发现插座没电,凿开墙那叫一个酸爽。

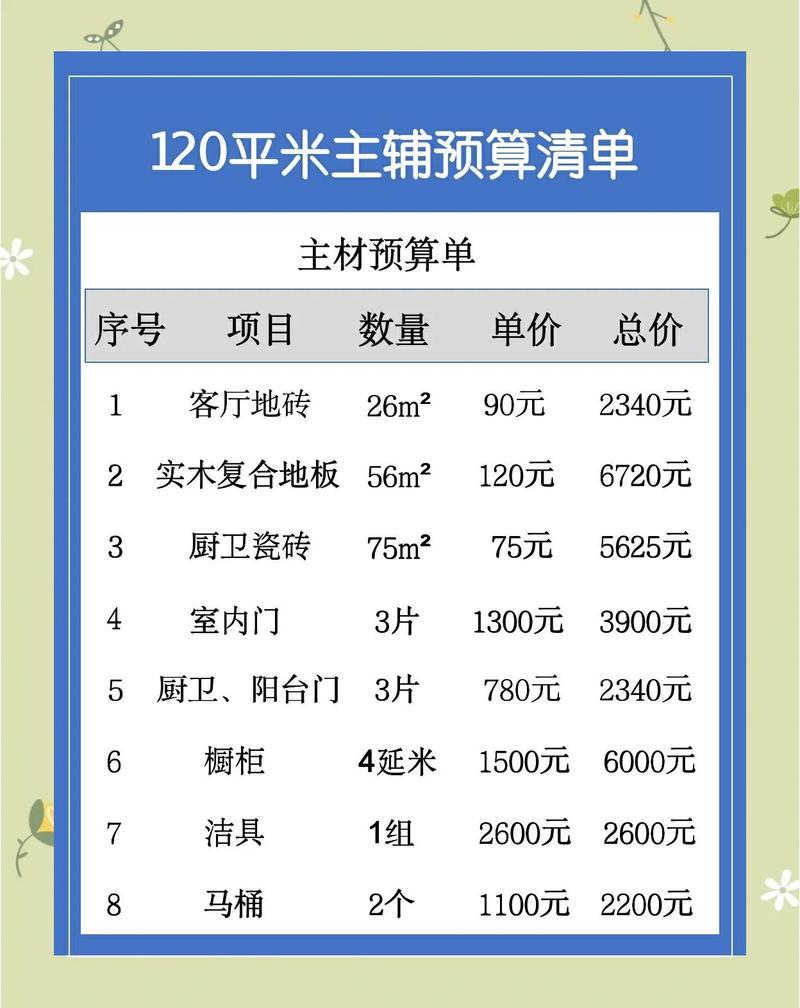

问:精装房改造预算怎么抓?开发商的东西哪些能留?
答:水电线管、窗户、入户门能留则留,其他的……看命。 实话跟你说,精装房的隐蔽工程只要测试合格,没必要全换。很多装修公司忽悠你全屋水电重做,那是为了赚钱。但有个前提——你得验。拿个相位仪测插座,摇表测绝缘,打压试水管,半小时不掉压就OK。窗户如果是断桥铝+双层玻璃,别换,一换上万就没了。
其他地方嘛,墙纸大概率要撕,因为开发商用的胶……你懂的。地板如果是实木复合,且你接受颜色,可以保留打磨翻新,省下小一万。厨卫的橱柜如果板材还凑合,换个台面和门板,又是新的。但洁具、龙头、花洒强烈建议换掉,开发商配的基本是工程款,水垢堵、釉面差,用一年就后悔。我见过保留马桶的,结果半年后挂污挂到怀疑人生。
❗常见误区:以为瓷砖不用换。精装房的瓷砖大部分是瓷片,吸水率高,几年后容易裂。如果你要装地暖,那更得砸,不然热量上不来。总之,预算分配:隐蔽工程检测费不能省,表面功夫可以逐步来。

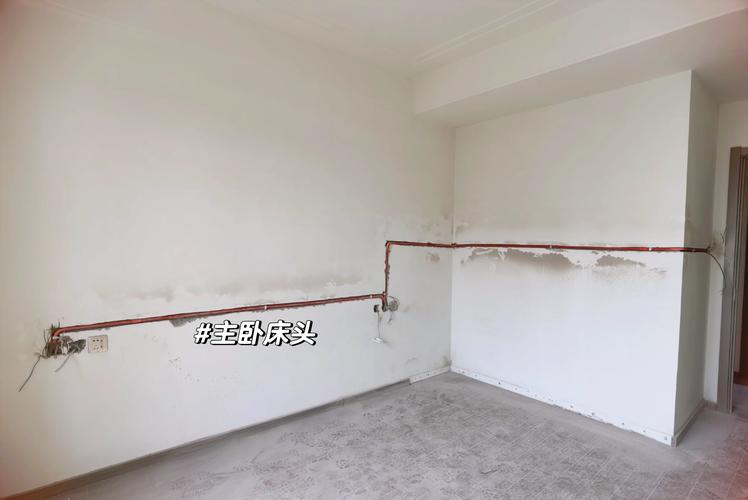

问:精装房改水电,不砸墙能加插座吗?
答:能,但别走横槽! 很多精装房插座少得可怜,想在沙发旁加充电口、餐桌旁加火锅插座。不砸墙怎么做?用踢脚线内走线或者明装线槽,但说实话,明装太丑,只能用在柜子背后或阳台。最靠谱的是开竖槽,从原有插座向上或向下引线,前提是墙是非承重墙。千万别开横槽,超过30公分就有安全隐患,尤其剪力墙,打断了钢筋你整栋楼都危险。
还有一个神操作:利用定制柜。在柜子背板后走线,把插座装在柜子侧板上,完全看不见。我家餐边柜就是这么干的,所有小家电的线全藏在抽屉后面,桌面干干净净。记得用4平方电线,厨房大功率必用,别听工人说2.5平方够,烤箱和电磁炉一起开试试?跳闸跳到崩溃。

问:地暖要不要装?精装房改装地暖的痛
答:看你怕不怕冷,以及舍不舍得砸地面。 南方没集中供暖,精装房又多是木地板,冬天真的冻脚。改装地暖必须刨掉原有找平层,至少抬高8-10公分,入户门可能都要锯。如果你家层高本来就只有2.7米,装完地暖再吊顶,压抑得想哭。但!体验是真香——光脚踩地上的幸福感,空调给不了。
折衷方案:暖气片。走明管,虽然有点丑,但可以靠家具遮。现在有那种很薄的踢脚线暖气,走热水,几乎不占层高。我朋友装的,升温快,一个月燃气费比地暖省30%。如果你实在想装地暖又不想大动,可以考虑电热膜,铺在木地板下,不占层高,但电费感人,只适合小面积。注意:一旦装地暖,地面材料最好用瓷砖或石材,导热好。用木地板变形风险大,还散发甲醛。
💡特别提醒:别信什么“石墨烯”地暖噱头,很多就是碳晶,换个名字多收钱。认准正规品牌,合同写清楚发热电缆的质保。
问:精装房柜子定制还是成品?环保的坑怎么避?
答:环保的关键不是板材名字,是封边和检测报告。 别被“零甲醛”忽悠,只要是木材,都有游离甲醛,所谓零甲醛指的是无添加,但木头本身就有。所以精髓在封边——把甲醛封在里面。大厂激光封边,密不透风;小厂手工封边,两年就翘,甲醛呼呼冒。所以,宁愿选知名品牌的颗粒板,也别找小作坊的实木多层板。
精装房推荐定制柜,因为尺寸能严丝合缝,尤其是梁柱凹凸的地方。但一定要求商家出示板材检测报告,看甲醛释放量,E1级是底线,ENF级更好。装完也别马上住,通风至少三个月,夏天高温最好。放几盆水,甲醛溶于水嘛。我更极端,买了一台大功率工业风扇,对着窗户吹,效果比新风还好。
❌ 误区:用绿萝除甲醛。没用!除非你把家变成森林。炭包也聊胜于无,饱和了还往外吐。最有效就是通风,通风,再通风。
问:精装房卫生间防水重做吗?闭水试验怎么做?
答:只要动了瓷砖,防水必做。 哪怕你只换了马桶,也建议局部补刷,以防万一。精装房的防水开发商只做一层,且往往是聚氨酯,几年后可能老化。如果你砸了地砖或墙砖,必须重做防水,淋浴区至少1.8米高,相邻卧室的墙最好刷到顶。别省那几百块钱,漏到楼下,赔几万起步。
闭水试验:地漏堵严实,放水3-5公分高,蓄水48小时!24小时太短,有些慢渗发现不了。去楼下邻居家用手电照混凝土顶,看有无水渍,特别管根部位。我习惯用堵漏王把管口和墙角先涂一遍加强,双重保险。有一次楼下的阿姨说没事,结果一周后墙皮起泡,就是我闭水时间短了。血的教训!
💧 还有个细节:门槛石底下也刷防水,形成挡水坝,防止水从门口渗出去泡烂地板。
问:精装房改造工期多久?怎么催工人不耽误?
答:局部改7-15天,全拆重装50-70天,但一定会延期,不信你试试。我自己家全改,合同签60天,结果装了快三个月。关键是定制产品——门、柜子、台面。这些东西测量晚一天,生产就晚一周。所以,拆完立刻让橱柜、门、窗台石厂家复尺下单,一刻别拖。
催工人没用,得卡住节点材料。提前买好地漏、角阀、止逆阀这些小五金,别等工人要了你才买,一耽误就是两天。还有,中期款别急着给,验收了再付。我有个原则:每个阶段干完,检查无误才放款,这样工头比你急。照明系统别搞太复杂,磁吸轨道灯缺货能等一个月。
🔨 常见延误:瓦工。好瓦工要等,一铺就是一周。所以开工前就预约好,别临时抓瞎。还有油漆,阴雨天不能刷,你得看天气预报排工期。
问:精装房想换个风格,不动硬装能行吗?
答:太能了!硬装不够,软装来凑。 精装房通常大白墙、猪肝红地板,很土。换成奶油风、侘寂风?你不用砸地板。微水泥、自流平、SPC锁扣地板直接铺在旧地板上,厚度不超过5毫米,不影响开门。墙面刷个艺术漆,或者贴海吉布,瞬间高级。客厅加一圈双眼皮吊顶,走明装射灯,氛围感拉满。
但要注意:直接铺新地板,房门得卸下来刨底,否则关不上。我就是没刨,后来关门把新地板划出一道疤,心疼死了。还有,旧地板必须平整,高低差超2毫米就要自流平找平。其实最省钱的是换全屋灯光和窗帘。把吸顶灯换成射灯和轨道灯,窗帘换成雪尼尔或梦幻帘,同一个空间判若两房。再摆上一棵大绿植,嗯,有那味了。

问:精装房阳台怎么改?封窗和洗衣柜的坑
答:封窗先看物业,别偷跑。 很多小区阳台统一外观,你擅自封了,可能被强拆。必须用断桥铝,玻璃选3C认证钢化玻璃,高层用夹胶中空,安全隔音。边上洗衣柜,深度一定够60cm,否则洗衣机凸在外面。提前看好洗衣机尺寸,水电留好,插座带开关,龙头用一进二出的,同时接洗衣机和水槽。
我踩的坑:没考虑烘干机,后来叠放发现插座和龙头位置不对,线够不着。所以现在流行把插座和龙头装在侧面柜体,不在机器背后。还有,阳台墙面一定要贴砖或刷外墙漆,防水防晒。贴砖要拉毛,别直接贴,会掉。排水管记得包隔音棉,不然楼上洗衣服你听交响乐。最后,晾衣架别装传统的那种,巨丑。用隐藏式或烘干机替代,阳台变花园多好。
问:精装房验收注意啥?自己怎么查?
答:带把响鼓锤,敲遍每一块砖。 开发商精装房交付,看着可以,细看都是毛病。空鼓是最常见的,尤其厨卫墙砖,单块空鼓率超15%必须返工,否则几年后掉下来砸人。拿锤子划拉过去,声音清脆就是空鼓。还有检查门窗密闭性,用A4纸夹在门缝,抽不出来就密封好。插座相位用检测器,缺地线就危险。卫生间倒一桶水,看地漏下水速度,冒泡就是堵了。
很多人忽略的一个:等电位端子箱。卫生间那个小铁盒,很多工人直接封死,那是防触电的,必须接通。还有空调孔要向外倾斜,防止雨水倒灌。自己验收不用专业工具,手机手电筒看墙角直不直,靠尺都省了。最后,所有问题贴上胶带标记,让开发商签字确认日期,否则过保质期没人理。
❗ 特别提醒:千万别先签字交物业费再验房!开发商惯用伎俩,先交钱后看房,有问题你也拿他没办法。坚持先验房,整改完再签。
问:小户型精装房,怎么显大又能装?
答:拆非承重隔断,用玻璃和柜子代替墙。 小户型最怕分割太碎。我家89平,把厨房墙拆了做开放式,中岛兼餐桌,客厅瞬间大了一倍。当然,得接受油烟,用集成灶基本没味道。衣柜做到顶,用反弹器免拉手,视觉简洁。颜色就白+木,千万别用暗色。
收纳诀窍:能上墙的全上墙。厨房挂杆、洞洞板,台面空无一物。床买带箱体的,换季衣服全塞进去。阳台侧面打满柜,行李箱、吸尘器藏起来。最得意的是我把过道非承重墙掏了个15公分深的壁龛,放书和摆件,既不占地又有层次。有人说拆墙不安全,只要不动承重结构,有物业图纸排查就行。小户型必须狠心扔东西,不然怎么改都憋屈。
💡 特别提醒:对于装修小白,最常见的决策误区就是“一步到位”。总想一次性搞得尽善尽美,结果预算超支,还赶不上变化。其实家是慢慢养出来的,留些空白,住进来再添置,反而更有烟火气。别被网图洗脑,一切以你的生活习惯为准。另一个误区:过分相信工人或设计师,自己不参与。记住,住的人是你,尺寸、动线一定要自己反复模拟,毕竟别人不会为你错误的决定买单。
