💸 前期准备:钱、人、合同
问:预算老是超,怎么才能控制住?答:先拿笔——对,不是手机,是笔——把需求列清楚。✅ 硬装、软装、电器分开算。我见过太多人,装着装着就开始“这个沙发真好看”,然后就超了……❗ 留15%-20%备用金,但别轻易动它。💡 常见误区:不把拆旧、垃圾清运算进去,这些杂项很吞钱。问:找装修公司还是找施工队?答:说实话,没时间盯就找靠谱公司,贵点但有个保障。如果有经验、有信任的工长,施工队能省30%。不过话说回来,公司也能跑路——前两天还有业主群在维权。对吧。关键看合同,别光看总价,看清报价单里的工艺说明。
🔨 施工关键:水电、防水、瓦工,错一步返工上万

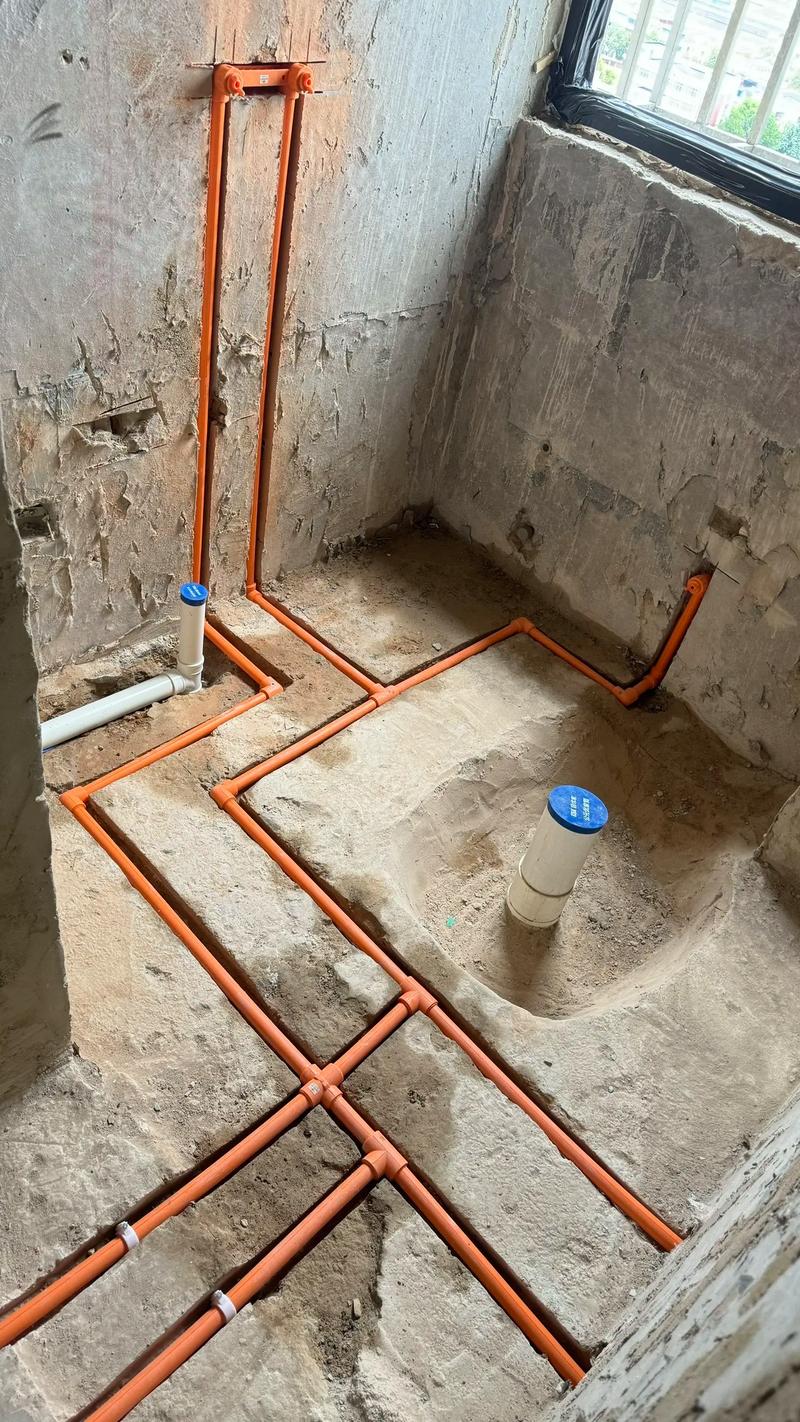

问:施工顺序到底是啥?经常听说返工就是因为顺序错了。答:拆改→砌墙→水电→贴砖→木工→油漆→安装,大框架这样。但!注意!有些工序能交叉,比如吊顶和墙面基层可以同步。千万别先做油漆再开槽,那简直是灾难……⚠️ 建议每一步验收再下一步,尤其水电。问:水电改造需要注意什么?听说坑最多。答:横平竖直是好看,但费钱。点对点走线省钱,但后期打孔可能打到。综合考虑吧,承重墙尽量不开大横槽。强弱电交叉包锡纸,水管走顶便于维修——虽然吊顶会丑点。插座宁多勿少,特别是厨房和马桶旁(智能马桶盖啊!)。💡 验收时一定要打压测试,亲自盯。
👀 后期收尾:甲醛、验收、工期,憋屈的收尾阶段

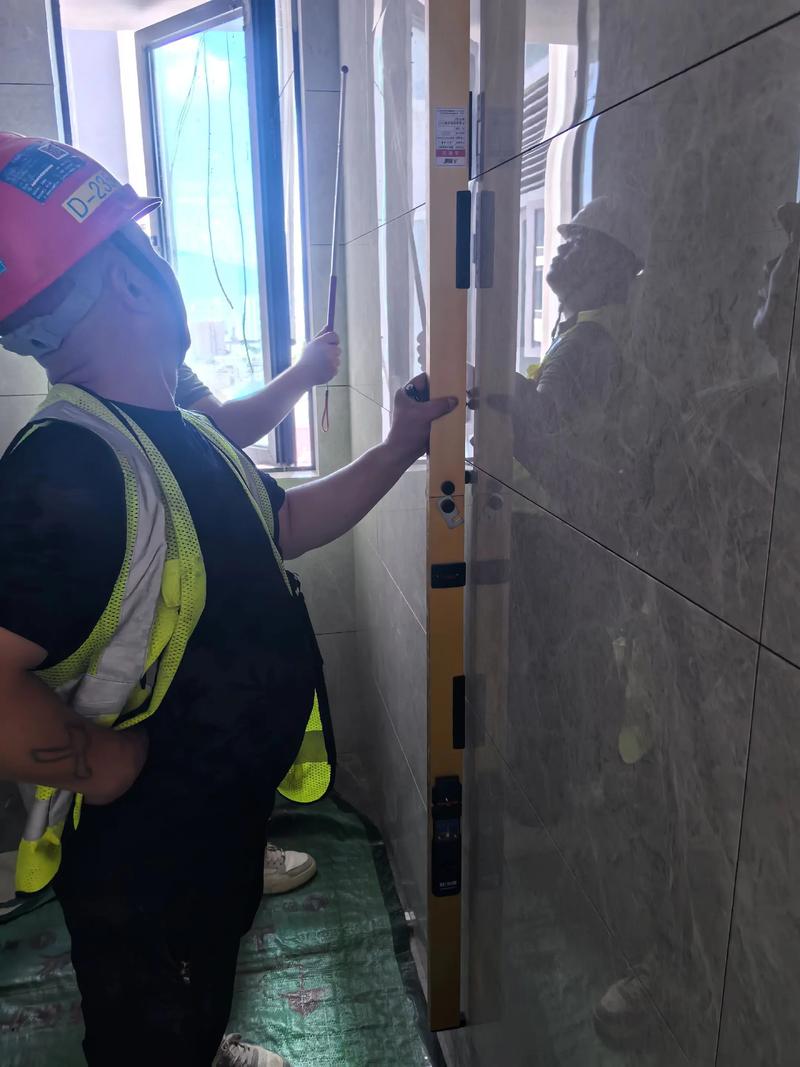

问:装修完怎么除甲醛?通风真的管用吗?答:通风,最经济有效!但不是大开窗就行,要形成对流,弄个工业风扇吹。夏天高温高湿加速释放,闷放法可以——关窗升温后,再通风。❌ 柚子皮、茶叶只是掩盖味道。空气净化器有用但别指望短期根除。关键是源头,板材选E0或F4星。我搬进去住了半个月,头晕,后来测超标三倍,赶紧租房去了。问:验收的时候要盯紧哪些地方?答:瓷砖空鼓,用空鼓锤敲一遍,单块不超过15%且主要区域不能空。漆面均匀,逆光看。马桶、水槽下水通畅,试试会不会返水。插座用相位仪,左零右火。窗户密封性,拿张纸夹住关窗,抽不动才密封。❗ 特别提醒:所有定制柜开合顺畅,把手别歪。我这厨房抽屉到现在还蹭边框,烦死人。
📌 特别提醒:小白最常见的决策误区
