问:装修预算到底怎么做才不超支?答:先抓大头!硬装(水电、泥瓦、木工、油漆)占比60%,主材25%,软装15%。别信装修公司报的超低价,后期增项能让你哭。我的建议:把所有能想到的项目都列出来,单价、数量、工艺写进合同附件。比如,贴瓷砖,普通规格和超大规格工费差一倍,不写清楚就等着加钱吧。❗ 注意:水电改造最容易超支,按实结算的,布线规范点,但米数多了收费就高,建议先预估一个上限,超出太多不付款。问:找装修公司还是施工队?
答:看你钱和时间。装修公司贵一些,但省心,有监理。施工队直接找工长,省钱30%左右,但你要懂行。如果啥也不懂,别逞能!见过太多朋友被散工坑的,拆墙拆承重墙吓死人。我的经验:找个靠谱的设计师+工长模式,折中方案。合同一定签死工期和付款节点,留尾款10%验收后付。

答:有,但别找只会画图的。好的设计师懂生活动线,能避免奇葩布局。小户型尤其需要。费用一般100-300元/平,舍不得孩子套不着狼。记住:效果图和实景的差距,就看设计师落地的本事。
水电木瓦油:标准顺序错一步都闹心
问:标准施工流程到底啥顺序?答:拆旧→水电→泥瓦(防水、贴砖)→木工(吊顶、柜子)→油漆(墙面基层、面漆)→安装(灯具、洁具、地板)。这是基本线,但常有交叉。比如瓦工贴完厨房墙砖,橱柜就能来复尺了。木工和油漆也会穿插。💡 提醒:水电要在最前面,隐蔽工程一旦做好,后面就盖住了,返工代价极大。问:水电改造有哪些禁区?

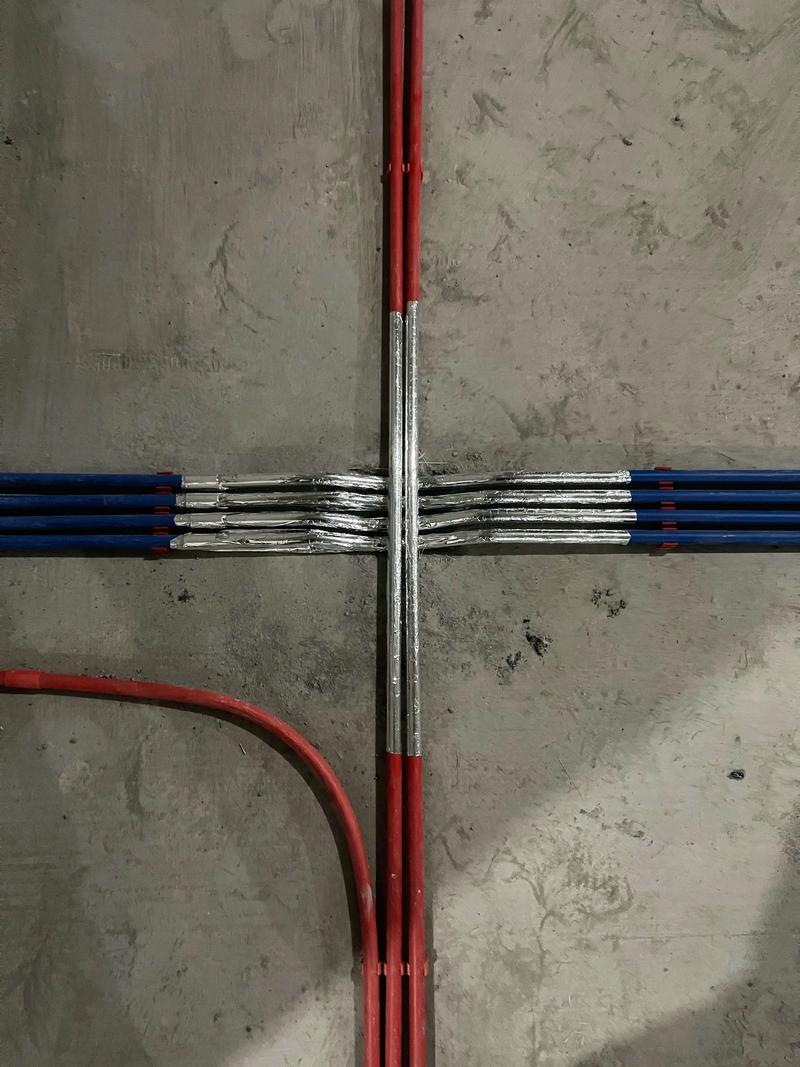

答:埋墙水管严禁接头,必须整根管。电路强弱电间距至少30cm,交叉处包锡纸防干扰。横平竖直是规范,但也别傻傻全走直线,斜走能省不少钱,前提是做好记录。❗ 常见误区:地面开槽,混凝土楼板开槽不能太深,伤到钢筋就危险了。水管走顶虽然多花材料,但漏水好修,楼下邻居不找你麻烦。

答:卫生间地面用柔性防水,墙面用刚性防水。淋浴区刷到1.8m高,其他区域30cm以上。阴角、管根多做一道堵漏王。闭水试验48小时,去楼下看,一滴不漏才算过。我碰到过瓦工图省事,防水只刷一遍,几天就起皮。切记,防水做完保护层一定做,不然后面施工弄破了你都不知道。问:瓷砖怎么贴不空鼓?
答:瓷片要泡水,全瓷砖刷背胶。现在流行大板砖,必须用专业的瓷砖胶薄贴,水泥砂浆容易空落。找平器用上,平整度2米靠尺检查,误差不超过3mm。空鼓锤敲,单块砖空鼓率小于5%。听声音,实心的才对。
尾期:环保除醛与验收,别被收智商税

答:理论通风3个月以上。但甲醛挥发期3-15年,重点看材料。家里有小孩,建议半年后,测完甲醛再住。绿植、活性炭基本是心理安慰,还不如多摆几盆水加速溶解。新风系统或空气净化器更靠谱。💡 省钱招:高温高湿天气开空调制热加湿,加速释放,再通风,循环几次。问:竣工验收看什么?
答:强电相位检测,插座得是左零右火上接地。水路打压8公斤半小时不掉压。瓷砖空鼓刚才说了。墙面用200瓦灯泡侧照,不平整的波浪纹显形。木地板踩踩无响动,踢脚线缝打胶。最后,所有下水口倒水,看通畅不。千万别急着结尾款!问:小户型怎么显大?
答:少做硬隔断,多用玻璃、帘子。浅色系膨胀感,灯光分区不吊豪华顶。家具买高脚细腿的,视觉轻盈。收纳上墙,地面留白。我见过32平改出两卧一厅的,关键就在功能叠加,比如卡座兼储物。问:旧房翻新,拆还是不拆?
答:十年以上的房子,水电必须全换,线管都老化了。墙面铲到红砖重做,不然掉皮发霉。窗户换个断桥铝,隔音隔热。但是,地面实木地板可以保留打磨上漆,省钱又有味道。特别提醒:老房承重墙千万别动,一锤子下去,整栋楼都跟你急。
特别提醒:新手最容易踩的坑

网上看着美的,搬回家可能就吃灰。比如开放式搁板,落灰能逼疯你;浴缸,最后沦为泡衣服的大盆。家是用来住的,不是用来拍的。
2. 总想一步到位,过度装修
人的需求会变。儿童房别定死,留白以后改。水电点位倒是要预留够,智能马桶、扫地机器人这些,哪怕现在不装,也先布好插座。否则以后明线丑哭。
