💣 前期规划与预算

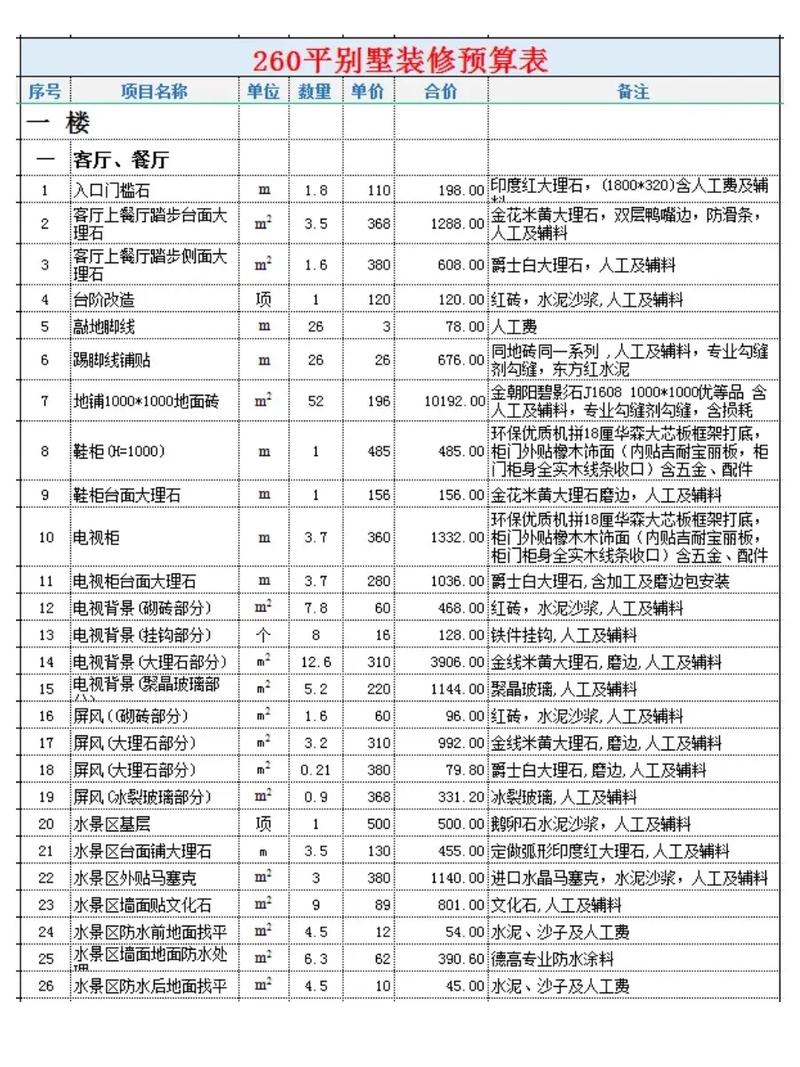

问:独栋别墅装修,到底要准备多少钱?答:先说个扎心的——没有两百万以上现金别轻易动工。真的。我见过太多装到一半跑去借钱的业主。独栋面积动辄三四百平,硬装成本轻松上百万。简单算法:经济型3000-4000元/平,舒适型5000-8000元/平,豪华型没上限。注意!这里说的是基础硬装,不包含土建改造、花园、设备。土建如果涉及扩建或结构改造,另外准备20-50万都有可能。建议直接留出总预算的20%作为备用金,因为增项就像打地鼠,总会在你意想不到的地方冒出来。
⚡ 隐蔽工程与水电

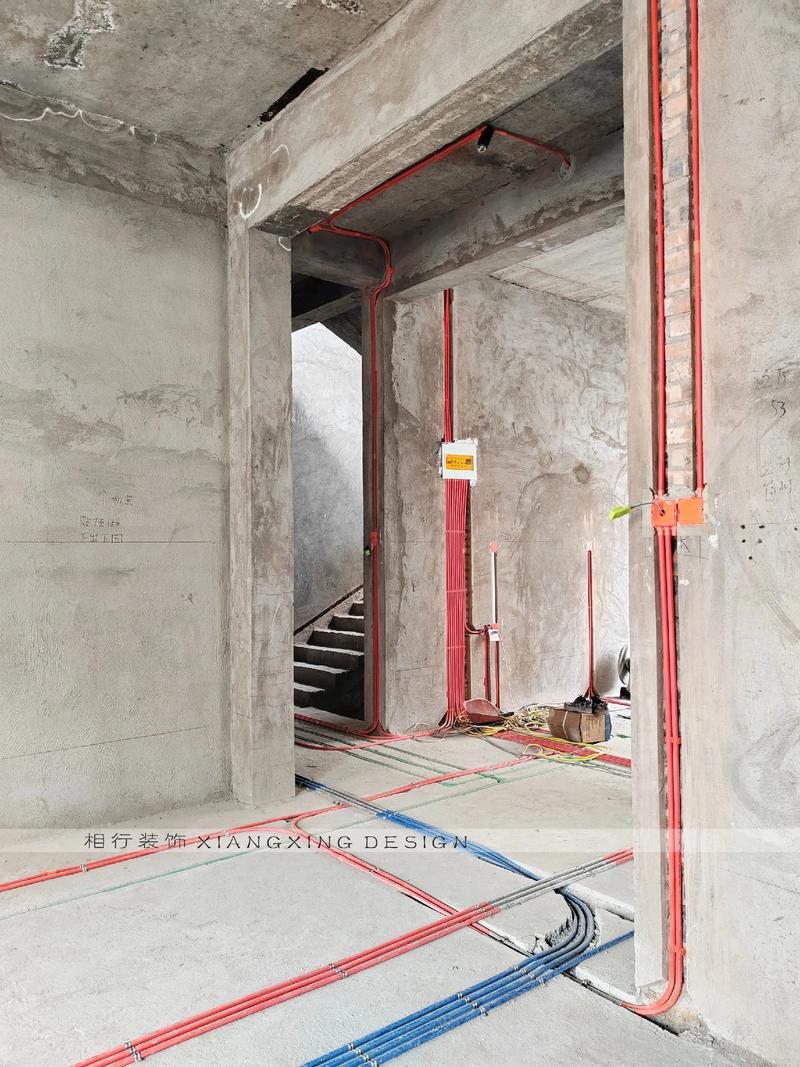

问:独栋别墅水电改造,凭啥比平层贵那么多?答:因为管线动不动几百米,还得走天走地埋墙。注意几点:电线全换,别留老线;入户电箱通常要增容到380V,否则后期大功率设备带不动;循环水必须有——不然等热水能等到你感冒。💡 提醒:厨房、卫生间独立回路加漏保;弱电要单独穿管,离强电至少30cm。网线直接上六类以上,别省小钱。我一般建议业主在弱电箱旁边放个机柜,把所有网络设备集中管理。价格参考:100-150元/平(按建筑面积算),含人工材料。别被低价套餐骗,后期加个点位都能加到你肉疼。
🌿 设备、装饰与那些要命的选择

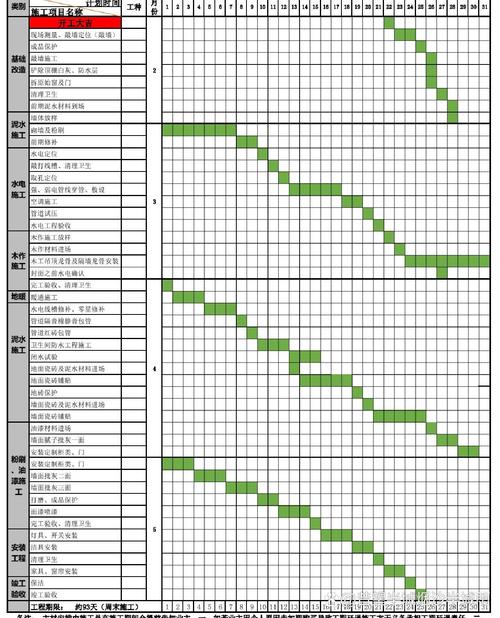

问:中央空调整得我头大,水机还是氟机?答:看使用习惯和预算。大空间、有人常住选水机,因为温润不干燥,还能接地暖;但维护麻烦,要防冻、清理管道。如果只是周末度假,氟机就行,启动快。新风系统必须装,特别是地下室。注意选择全热交换的,别用那种简易排气扇糊弄。地暖个人偏爱空气源热泵,比燃气省。不过话说回来,如果你家铺实木地板——有些材种根本不适合地暖,会开裂变形。💡 建议:设备订货前让暖通工程师做冷热负荷计算,别让卖空调的凭经验拍脑袋。问:别墅装修工期一般多久?怎么不被拖死?答:正常12-18个月。别信装修公司说的8个月交房。信了你就输了。关键节点:土建改造1-2月,水电2个月,木工2个月,漆工2个月,安装季叠加上各种等待——设备到货、定制家具,又是三四个月。想按时完工?合同里写明每逾期一天赔偿多少,工期款分段付,做完一项付一项。还有,别同时启动太多定制产品,设计整合不好,现场给你打架。经常是柜子挡住了开关,窗帘盒和空调风口冲突,一改全得延后。
🔍 验收与入住后的反思
问:验收标准是什么?怎么揪出隐蔽问题?答:别自己肉眼看看就签字。带上工具:水平仪查平整,空鼓锤敲瓷砖,相位仪测插座。简单技巧:站在门槛看对角,能看出墙歪不歪;晚上用手电筒贴着墙面照,波浪纹无处遁形。水电验收必须试压,冷热水管都要试,压力10公斤保压一小时,掉压小于0.5为合格。地漏倒水看是否存水,排水坡度对不对。还要检查每个插座是否接地,火零接反没有。对了,所有门窗试试开关顺不顺,密封胶条有没有漏风。我发现过最大的笑话:验收时二楼卧室窗户打不开,因为外墙装饰线条挡住了。问:花园施工,有哪些不能省的投入?答:排水!排水!排水!花池、草坪如果不做盲管排水,一下暴雨就成水塘。还有硬化铺贴要留缝,热胀冷缩起拱会顶裂。户外电线必须用国标电缆,埋深60公分以上,套管啊。植物搭配别贪多求全,先请园艺设计师做方案,不然维护起来累死你。自动灌溉系统值得投入,配合土壤湿度传感器,省心省水。哦,提醒一下,如果有水景,一定要做水体过滤循环,否则就是一潭死水养蚊子。特别提醒:1. 别总想着先开工再琢磨细节。别墅装修最怕边做边改,每个改动都是钱和时间。设计阶段多花三个月商量,比现场动工后返工强十倍。我见过一楼拆改三次,最后业主和设计师反目成仇。 2. 别过度相信效果图。效果图里层高拉得比现实高,灯光炫得跟展厅一样,实际做出来很可能反差巨大。带着施工图去现场感受空间尺度,比看电脑屏幕靠谱。
免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
