大平层装修烧了几百万才换来的10条血泪干货|全是坑!

问:大平层装修,第一步到底该干啥?

答:先别急着砸墙!动工前,花两周时间做全屋需求清单。你要列清楚每个房间谁用、干嘛用、需要什么设备。我家200平,结果忘了给保姆间留地漏——后来洗衣机只能放客卫,每天端着一盆衣服横穿整个房子。❤️‍🩹

建议用Excel,分「必须」「想要」「以后加」三栏。比如:中央空调和新风必须拉进前期预埋,全屋净水可以后期加,但主管道要先留好。大平层水电一旦封槽,再砸开就是几万块。💸

常见误区:一上来就找设计师出图。实际上,先厘清自家生活习惯,再让设计去适配,否则效果图再美,住进去就骂娘。比如我家厨房,为了颜值做了开放式,结果天天爆炒,油烟把大理石台面熏得发黄——现在恨不得抽自己。

大平层装修开放厨房油烟问题实景图
大平层装修开放厨房油烟问题实景图

问:大平层水电改造,怎么避坑?

答:血的教训——强弱电必须分管分槽,间距至少30cm。我家当初师傅图省事,网线和电线穿一根管,结果一开微波炉,Wi-Fi就断流。另外,大平层动辄几十个插座,别全用2.5平方线。厨房、卫生间主线拉到4平方甚至6平方,否则电火锅和烤箱同时开,直接跳闸。

💡重点:网络布线,每个房间拉两根超六类网线!做有线回程mesh,别指望无线中继。我家影音室在地下,当初只拉一根线,后来加NAS和投影,网口不够,只能走明线——丑到想哭。

工艺提醒:水管走顶还是走地?厨房卫生间走顶,方便检修;客厅卧室走地就行,省层高。冷热水管都包保温棉,否则热水器等半天才出热水,你会在冬天骂娘。

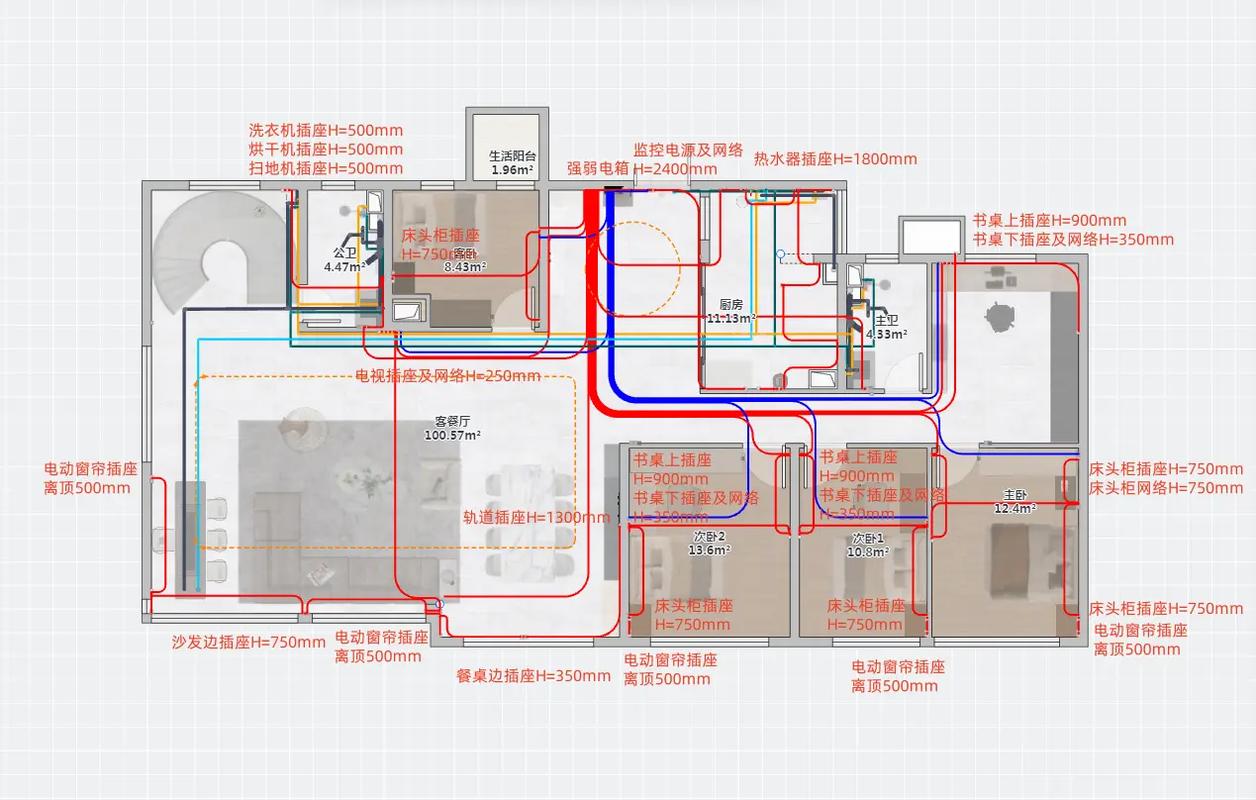

大平层强弱电交叉屏蔽处理施工图
大平层强弱电交叉屏蔽处理施工图

问:中央空调、新风、地暖,到底怎么选?

答:先下结论:200平以上,水系统中央空调+锅炉带地暖是黄金组合。氟机虽然制冷快,但冬天吹热风干燥,对老人小孩不友好。我家装了某日系品牌一拖六,结果取暖靠抖,最后还是加了墙暖。

新风必选带热交换的,否则冬天开新风等于往屋里灌冷风。记得看滤芯更换方不方便——有个邻居装完才发现,换滤芯得卸吊顶,现在两年没换,新风成了摆设。管道要PE材质,别用PVC,风噪小而且压损低。

💣特别注意:地暖回填后要养水至少一周,然后铺砖前烘地坪,不然以后瓷砖空鼓起拱。我家主卧就有一块砖咯吱响,踩上去跟踩老鼠似的。

预算参考:200平三系统全包(中档品牌)大概20-25万,含安装辅材。别贪便宜找野鸡施工队,焊铜管出岔子,后期漏氟修一次大几千。

问:大平层防水,哪些地方最容易遗漏?

答:卫生间防水大家都懂,但阳台、空调外机位、飘窗四周、地暖锅炉房,十个有九个忘做!我家南阳台没做防水,台风天雨水倒灌,把楼下吊顶泡了,赔了八千。

工艺细节:卫生间门槛石下面要做止水坎,防水层要翻过门槛石外侧,否则水从水泥层渗出来,门套、地板全发霉。厨房防水可做可不做,但有地漏就一定要做。

闭水试验至少48小时,去楼下拿手电照每一寸角落,特别是管道根部。别信工人说的“做了几十年没问题”,我家一楼卫生间就是管根漏,拆了马桶重新堵漏,整得跟考古似的。

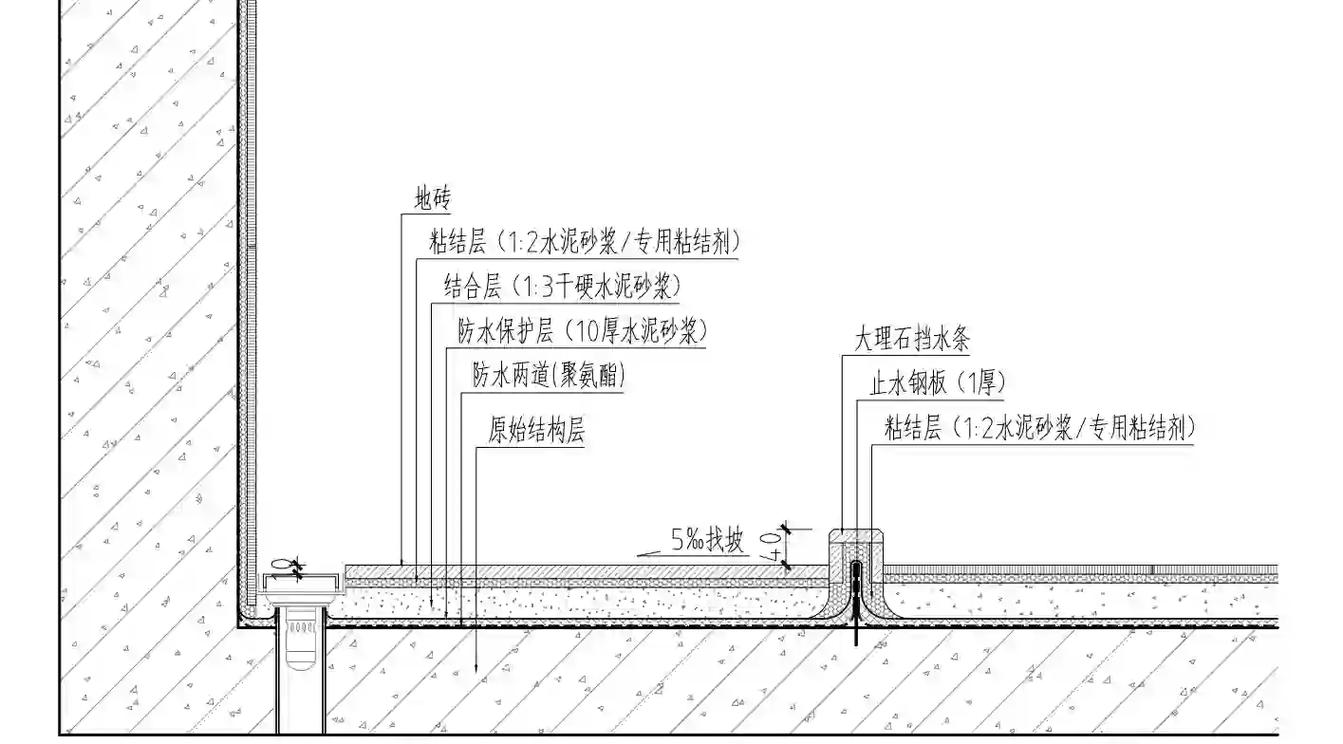

卫生间门槛石防水止水坎施工示意图
卫生间门槛石防水止水坎施工示意图

问:全屋定制板材咋选?担心甲醛

答:实话——零甲醛板材不存在,ENF级也是微量释放。但你不用慌,单块板子合格,堆一屋照样超标。所以我的办法是:卧室用ENF级爱格或克诺斯邦,客餐厅用E0级,尽量减少板材用量。

记住:甲醛大户不是柜子,是窗帘、沙发、床垫!那些软装饰品甲醛才恐怖。我装修完通风三个月,测甲醛0.08,把窗帘装上去,第二天飙到0.15——气得我把窗帘全扔洗衣机洗两遍。

省钱妙招:柜体用生态板,柜门用欧松板PET,既好看又比全爱格便宜一半。五金一定买百隆或海蒂诗,别省——我家厨房吊柜用了杂牌铰链,半年就歪,门缝能塞手指。

问:大平层灯光设计怎么搞?

答:别学星级酒店满顶筒灯!大平层层高一般2.8米左右,做满吊顶太压抑。我家采用无主灯+局部吊顶,磁吸轨道灯做主照明,搭配洗墙灯和落地灯,层次感秒杀吸顶灯。

💡色温统一3500K,全屋暖白,厨房卫生间略高一点4000K。别混用!我家餐厅当初用了3000K,客厅4000K,开灯后泾渭分明,跟两个世界似的。

开关线路规划:玄关、主卧、走廊做双控或多控,大冬天不用爬出被窝关灯。智能家居预留零火线,后期装智能开关方便。

问:瓷砖、地板、石材,地面材料咋搭配?

答:客餐厅大砖通铺,750*1500柔光砖,显大又耐脏。别用亮光砖,阳光一照满屋光斑,看着眼晕。卧室用实木复合地板,脚感好,地暖也能扛。

门槛石能不要就不要,直接用极窄压条过渡,扫地机器人畅通无阻。我家厨房和餐厅用了岩板岛台,结果一剁骨头,台面崩了个口子——切记,岩板脆,剁骨头老老实实用不锈钢菜板。

卫生间地面,别用深色瓷砖!水垢、头发丝特明显,我家灰黑色地砖,每天看着就闹心。选浅色纹理,耐脏又安全。

问:装修工期怎么控制?大平层一般多久?

问:装修工期怎么控制?大平层一般多久?
问:装修工期怎么控制?大平层一般多久?

答:我家200平,合同签了120个工作日,实际拖了八个月。经验:在合同里写死各节点完工日期,每延误一天扣尾款千分之一。否则工长同时接几个工地,你家动不动就停工。

最容易延误的环节:定制产品!橱柜、衣柜、门,复尺下单就要一个月,生产45天,物流再耽搁——所以开工前就量尺下单,别等硬装结束。我家门等了70天,硬装完了空晾两月。

💣提醒:自己买的主材,提前一周进场。有一次我买的浴缸迟到三天,瓦工直接走人去别家了,等一个礼拜才回来收尾。

问:大平层有哪些地方可以省钱?

答:硬装隐蔽工程一分不能省,软装和电器可以慢慢淘。我家瓷砖没选一线大牌,50多块一片的广东砖,铺好跟邻居200一片的看不出区别。

吊顶能简就简,双眼皮加石膏线就行,省了工费也省了材料。背景墙别搞岩板格栅,过两年就腻,直接乳胶漆+大屏电视,耐看又实惠。

省钱大招:自己当半个工头。水泥、沙子、腻子粉自己去建材市场拉,运费都比工人代买便宜30%。还能堵住偷换材料的可能——看见过工人把木方藏垃圾里带出去卖,气得我当场报警。

问:验收时哪些细节最容易被糊弄?

答:插座相位、下水通畅、瓷砖空鼓,这三项必须自己查!带一个相位检测仪,几块钱,挨个试插座,我家就发现两个零火接反。下水倒一大桶水,看有没有咕嘟声,有声音说明管道堵了或有空气。

瓷砖空鼓锤敲一遍,特别是边角,允许5%空鼓率,但中心空鼓必须返工。我家过道一块砖中心空鼓,当时没发现,过几天搬家具,咔嚓裂了。

油漆验收,晚上用手电筒侧照墙面,不平整、流坠一览无余。白天自然光根本看不出来。

特别提醒

1. 大平层装修千万别找熟人!我爸战友的儿子开装修公司,给我报价比市场贵5万,还不好意思砍价,最后一堆问题,见面还得陪笑脸。装修就是生意,签合同,按规矩来,脸皮薄等着吃亏。

2. 别信“轻硬装,重软装”毒鸡汤。住进去想换软装随时换,想换地砖、换水电,家都给你拆了。硬装骨架做好了,住十年不会烦;软装再好看,过两年也想扔。

大平层装修完工实景客厅效果图
大平层装修完工实景客厅效果图

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
