动工前必知的铁律
问:拆改第一步做什么?
答:别急着抡大锤!先去物业报备,拿结构图纸,搞清楚哪堵墙能砸哪堵绝对不能动,这是铁律。跟邻居打声招呼——灰尘噪音不是闹着玩的,以后还得处呢,对吧?然后找个靠谱砸墙师傅,别图便宜,手艺差的能把整栋楼震出裂缝。💡我一般让工长现场弹线,切割机切边再砸,避免边缘崩裂。
问:承重墙到底能不能动?
答:绝对不要动!想都别想。哪怕开个门洞,都可能影响整栋楼安全。我干这行见过太多悲剧了——楼板开裂、漏水,甚至被起诉赔偿几十万。记住!任何结构改动,必须找原设计单位或资质机构出方案,物业同意才行。不然,你就是给自己埋雷。
拆改工程承重墙结构示意图省钱黑科技与避坑指南
省钱黑科技与避坑指南问:拆墙价格怎么算?
答:通常按平米,30-60元/㎡,看墙厚度。24墙比12墙贵,混凝土更贵,有钢筋还得加钱。郁闷的是,很多报价只是拆除费,垃圾装袋、下楼、外运样样另算!我吃过这亏,前后多花两千多。✅所以,一定要问清楚是不是包干价,最好一口价包死,免得增项。
问:拆改垃圾清运怎么省钱?
答:别找物业介绍的,他们中间抽成狠。自己找渣土车,一车几百块,或者跟工人谈,连拆带运全包。💡小技巧:提前找收门窗、旧暖气片的人,让他们免费拆走,还能卖几百块抵工费。记得垃圾堆放点距离,上楼费也得提前敲定。
问:拆改阶段要提前订购哪些材料?
答:窗户、防盗门必须提前订!窗户制作周期长,拆完墙就要装框,否则临街房风呼呼的,工人怨声载道。防盗门也是,万一门洞改大了,得等门才能收口。✅时间节点:拆改前一周下单,瓷砖如果加工砖,也得提前送来加工。别等到用的时候才着急。
施工细节里的魔鬼
问:铲墙皮要铲到什么程度?
答:铲到见水泥层!很多工人说“铲不动了”就糊弄。尤其老房子旧腻子,不铲干净,新腻子粘不住,以后起皮开裂。我就曾经因为没铲干净,油工做完半年后,天花板大片掉皮,返工花了三千多,你说冤不冤?我有个判断方法:用水泼墙,水很快渗进去,说明腻子不行,必须铲。铲完用手摸,不掉白灰才算合格。
问:新旧墙体连接怎么处理防开裂?

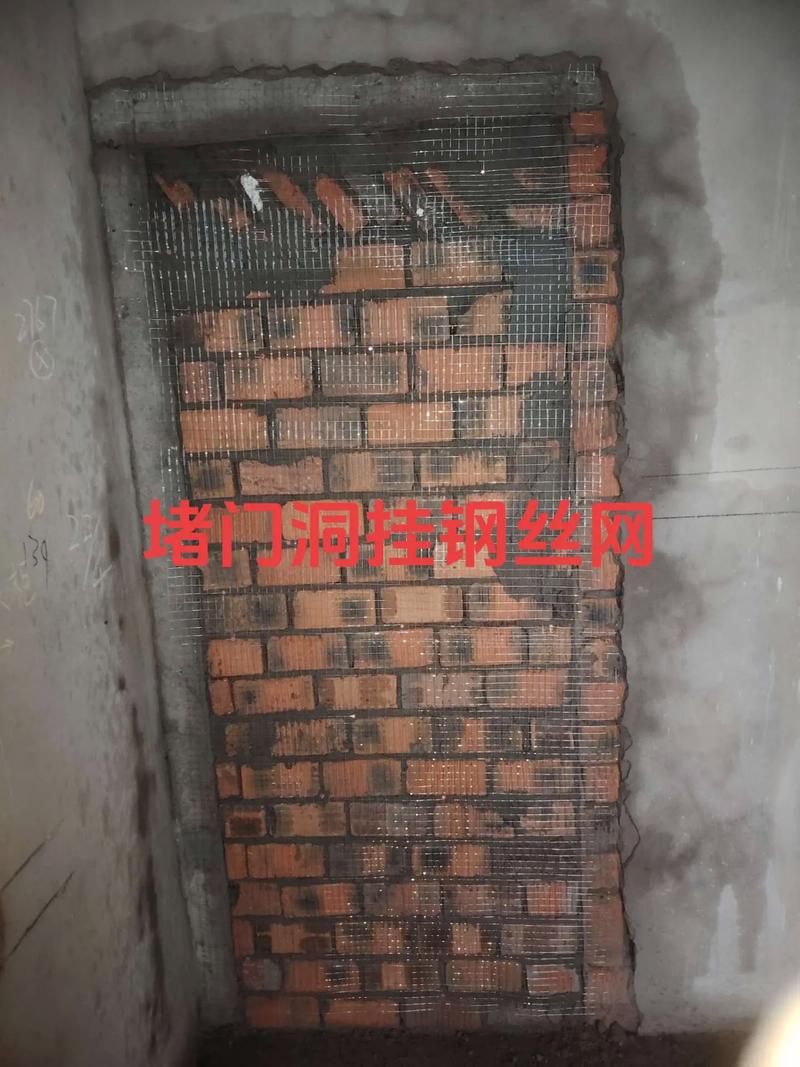

答:挂钢丝网!新旧墙交接处,铲掉旧墙粉刷层15公分,挂钢丝网重新抹灰。别信工人用网格布代替,那玩意儿不管用。砌新墙时最好植入钢筋,与旧墙拉结。✅验收时重点看钢丝网有没有钉紧,有没有翘起,不然白挂。
新旧墙体连接挂钢丝网施工问:拆改时下水管怎么保护?
答:这环节最容易忽略!碎渣掉进下水,后期堵塞返水,恶臭到你怀疑人生。务必用专用堵头或旧毛巾把管口塞严实,再缠胶带。马桶下水、地漏、洗脸盆下水,一个不能漏!我亲眼见瓦工把水泥浆倒进地漏,气得我当场吼了他。所以我现在都自己多备几个堵头,3块钱一个,不到一杯奶茶钱,换来的却是安心。
问:拆改后发现楼板裂缝怎么办?
答:先停工,别慌。表面细小裂缝,一般是抹灰层收缩,凿开重抹就行。但如果是贯穿性的,或在不断扩大,那可能是结构问题,必须请专业机构检测。❗切记别自己用水泥糊了事,隐患无穷。我亲眼见过有条裂缝,上下贯通,结果整栋楼都不敢住,最后加固花了十几万,所以千万别大意。
验收与特别提醒
验收与特别提醒问:拆改验收重点看什么?
答:一看有无破坏结构,二看墙面铲干净没,三看下水管保护,四看垃圾清运,五看尺寸是否吻合图纸。我会用空鼓锤敲敲墙面,尤其拆改过的,有空鼓声后期贴砖必掉。再用靠尺检查平整度,门窗洞尺寸必须方正,误差大了以后装门加钱找平。💡提醒:拿着图纸逐一核对,别信口头承诺,我吃过这亏。
特别提醒:千万别先付全款!拆改工程一般先干后付,最多给30%订金。钱全给了,工人磨洋工乱加价,你就被动了。另外,拆改噪音有规定时间,周末和午休不能施工,提前了解政策,免得被投诉罚款停工,那才叫糟心。
