布局与设计
问:公卫装修,一上来就量尺画图?错!先搞懂这几点才能避坑。
答:先说结论:公卫的坑位数量>动线>颜值。很多甲方上来就纠结瓷砖花纹,真是本末倒置。💡 根据《城市公共厕所设计标准》,男厕每80人设1个大便器+1个小便器,女厕每40人1个大便器——这是底线。
尺寸上,蹲坑隔断最小宽度900mm,深度1200mm,门外开!你见过里开的吗?胖子卡住出不来。小便兜间距700mm以上,不然俩男人并排尿尿…尴尬癌都要犯了。
动线要环型,千万别搞成死胡同,早高峰挤成一锅粥。洗手台放出口,镜子别正对大门——风水不说,刚蹲完坑出来的人会被镜子里苍白脸吓一跳。
公卫装修尺寸规划平面布局图问:小面积公卫怎么塞下更多坑位?感觉像玩俄罗斯方块。
答:😅 没错,设计师都抠破头。试试这几个损招:
1. 无隔断小便槽——省空间但隐私差,适合工厂;
2. 蹲坑斜排——45度角摆放,过道共享,能挤出一个位;
3. 男女厕面积动态分配,别死板对半分,用可移动隔墙,高峰女厕排队就挪一挪。
不过记得,最小坑位别看省了,消防疏散宽度不够,验收卡死你。
防水与施工
问:防水是公卫装修灵魂,怎么做才能保证10年不漏?那些装修公司骗人的鬼话别信。
答:肺腑之言:你给防水工一包烟,比啥都强。因为这是良心活。
标准做法:地面找平→清理灰尘→湿润基层→防水涂料刷2-3遍,墙脚管根用堵漏王做R角!每遍横竖交叉刷,厚度至少1.5mm。门坎石先贴,再做防水,不然水顺着砂浆层渗出去,外面地板全烂。

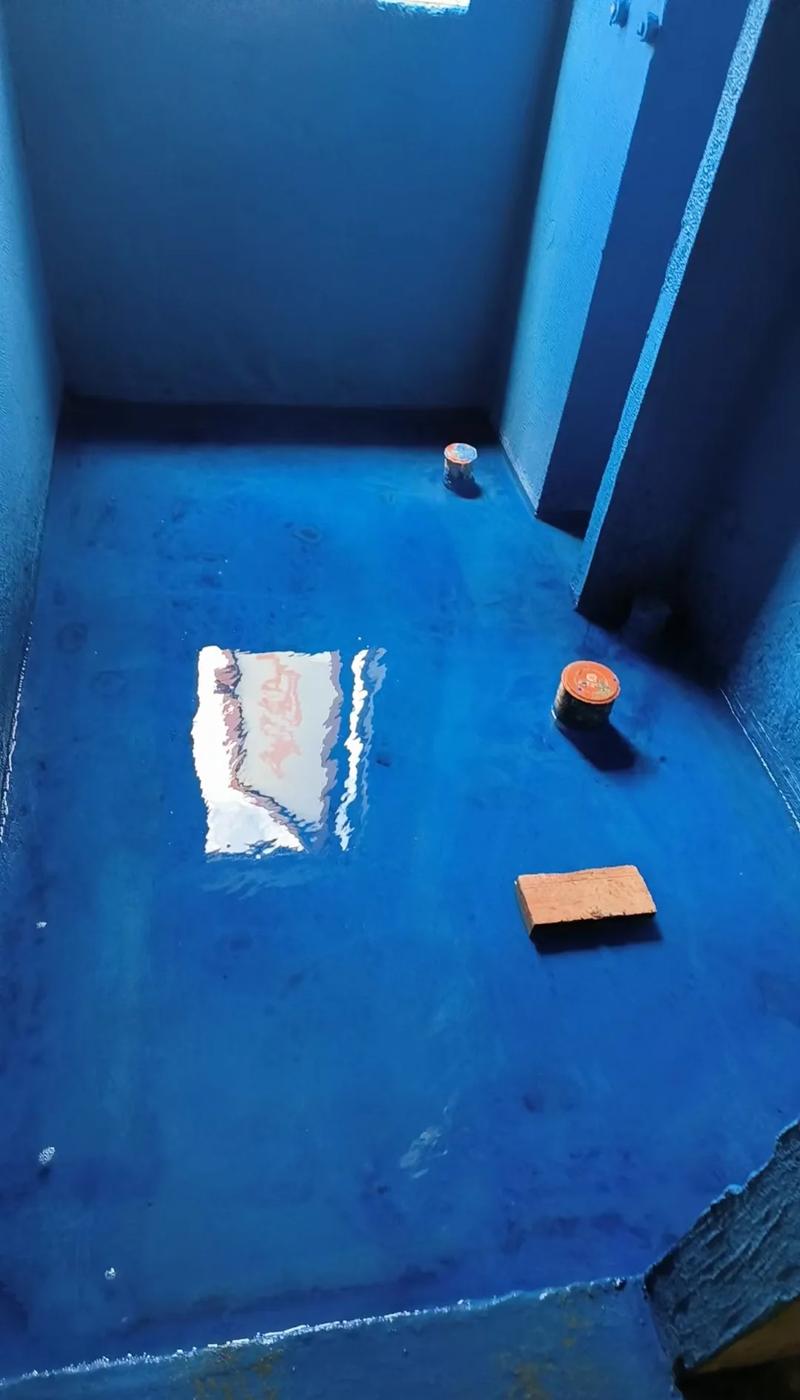

蓄水试验必须48小时!别听24小时就行的,有些渗水很慢。拿手电照楼下天花板,看有没有水印。特别是管根、墙角,最容易阴渗。
我见过用丙纶布做防水的,便宜但接缝易脱开,公卫还是用JS聚合物水泥防水涂料靠谱。注意:墙面防水至少1.8米高,小便器背后得刷到顶——否则隔壁墙发霉,别问我怎么知道的。
公卫装修防水闭水试验检查问:公卫瓷砖怎么选?防滑、耐磨、易清洁三者兼得,可能吗?
答:难!但可以平衡。抛光砖?一沾水像溜冰场,摔个老太太赔掉一套房。
我力荐通体砖,耐磨系数PEI 3-4级,防滑R10以上(德国标准)。预算够就上环氧磨石,无缝一体,抗菌没死角,但一平米上千。
铺贴时注意:墙砖压地砖,缝对齐,十字卡留2mm以上。美缝?别用白水泥,黑霉菌养得比蘑菇还好。环氧彩砂或聚脲美缝剂,耐黄变,用个七八年还是老样子。
到工地用手摸瓷砖背面,有白色脱模剂的必须泡水,否则空鼓掉砖,砸到人就是事故。
功能设施与细节
功能设施与细节问:洗手台这个细节,台上盆好看,台下盆好擦,公卫到底选哪种?
答:公卫!必须!台下盆!没有之一。台上盆和台面接缝玻璃胶,用不了一周就发黑长毛,藏污纳垢,保洁大姐要骂娘。
台面用人造石英石,便宜耐磨,别整天然大理石,渗透染色,公共区域一个月就花了。龙头选感应式,节水也卫生,但注意预埋电线或电池盒,信号线别被装修废料埋了。
有个绝招:台盆柜悬空200mm,下面好拖地,柜体用铝合金或不锈钢,防潮防变形。
排水做墙排,地面没管子,扫帚一推到底,爽!
问:小便器选壁挂还是落地?蹲坑选前下水还是后下水?这些选错臭到怀疑人生。
答:壁挂小便器,颜值高但安装要在墙体预埋支架,后期维修得砸墙,除非你留了检修口。落地式带反水弯的,防臭强,但容易尿碱堆积,得定期掏。
蹲坑,后排污带存水弯,防臭防鼠,但容易堵?不存在的,现在直排都带喷射口,一锅冲干净。前排污的水箱高度得够,否则屎冲不走,画面太美。
注意:男卫小便器上方装隔板放手机,别笑!现代人尿尿都要刷视频,没搁板手机掉尿池,你这公卫就成网红了。
问:公卫隔断怎么选?实木、抗倍特、pvc板、玻璃……挑花眼。
答:听我的,商用就两种:抗倍特板和不锈钢蜂窝板。抗倍特耐撞耐烫,烟头摁上去没事,缺点是略贵。不锈钢蜂窝板防水防火,但要是用201不锈钢,两年锈穿。
千万别用密度板贴皮,受潮就膨胀,门关不上,隔板像薯片一样脆。五金要选304不锈钢,合页、指示锁、挂钩,这些小东西坏了,整个隔间废掉。
安装时,隔板离地50mm,方便冲水,也别太高,否则偷窥有缝。
机电与环保
机电与环保问:公卫通风排气,光靠窗子?那等着投诉吧。
答:自然通风开窗面积不够,必须上机械排风。每小时换气次数住宅5次,公卫至少10-15次!计算总风量,选轴流风机或管道风机。
排风管接出室外,别直接排到吊顶里,那是在养霉菌。每个蹲位上方设置排风口,臭气从源头抽走。
主动式除臭:小便器里放除臭垫片,污水池加管道除臭井,吊顶内装光氢离子发生器,成本高点但效果明显。
电源要独立回路,带漏保,否则跳闸全黑,有人蹲坑得拿手机照明,就差直播了。
问:公卫装修完多久能投用?甲醛问题公卫也逃不掉。
答:通风一个月都算短的。公卫用到的板材少,胶水多在美缝剂和隔断胶缝,重点通风+湿擦。
建议:新风开大,每两天用湿布擦所有表面,甲醛溶于水。可找CMA检测机构,别信自测盒,纯属心理安慰。
着急用?工业风扇猛吹,白天密闭加温,晚上通风,循环加速散发。公卫嘛,早点用上才是正道。
验收与翻新

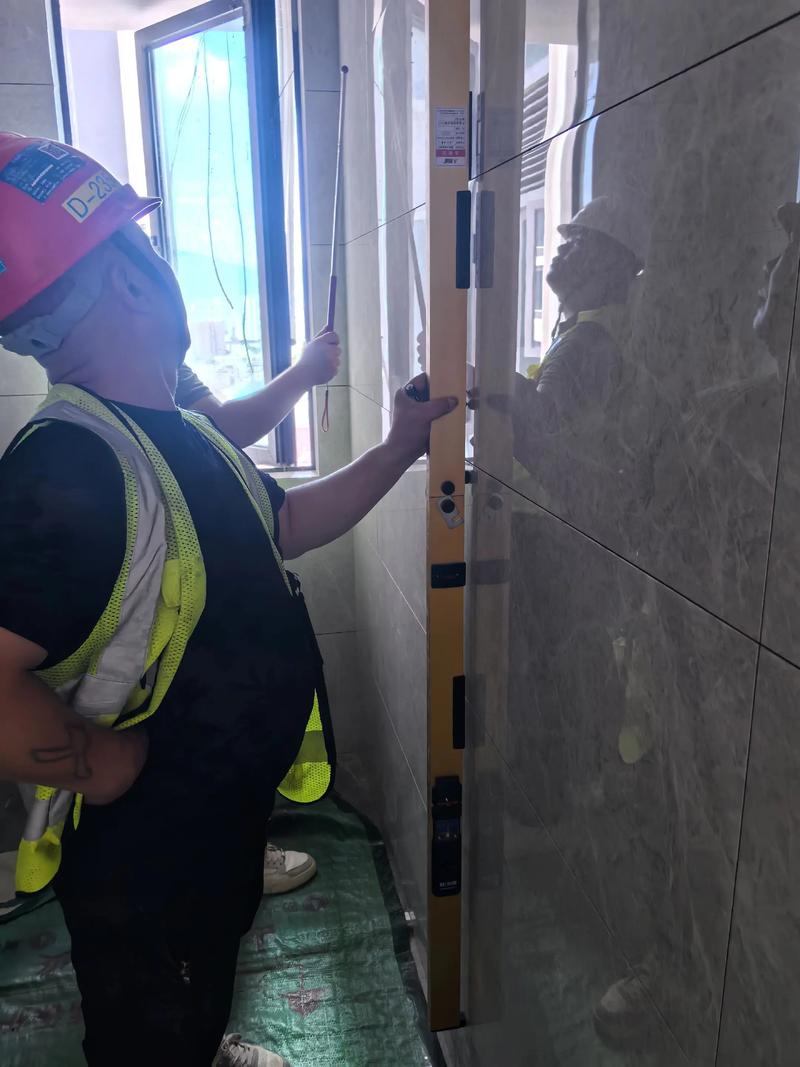

验收与翻新问:公卫验收,不是走走形式,要真金火炼。
答:带这些工具:
1. 靠尺:检查墙面平整,垂2平3标准;
2. 空鼓锤:一寸寸敲,空鼓20%面积必须重贴;
3. 水平仪:看地漏是不是最低点;
4. 试水:泼一碗水,看5秒内是否全流向地漏,不积水;
5. 通球试验:管道里扔乒乓球,看是否顺利排出,防堵塞。
特别提醒:蹲坑里扔烟头,看抽力,烟头打转就是下水不畅。小便器开水,看反味不。地漏芯必须是水封+重力双重,否则蚊虫蟑螂顺着管子爬上来开会。
问:旧公卫翻新,不停业怎么施工?这活最考验本事。
答:分段改造,先施工一半,临时隔断分区,利用节假日通宵抢工。
核心:准备临时卫生间,找个集装箱厕所放门口,别让客人没地方解决。
拆旧记得关闭主管阀门,管道接口提前用堵头封死,否则粪水喷涌……别问,我有阴影。
防水必须做好24小时闭水,敲掉地砖时别破坏原有防水。新旧防水交接多刷一遍,防止衔接缝漏水。
装修完通风一周,再开放,毕竟材料得散味。💡
特别提醒:
1. 别图低价找个游击队,公卫水电复杂,隐蔽工程几年后出问题,维修费比装修还贵。找专业工装团队,看他们过往案例照片。
2. 预留检修口!吊顶、管道井、感应器处必须留,否则维修一次拆一面墙。
免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
