挑施工队,比选老婆还重要

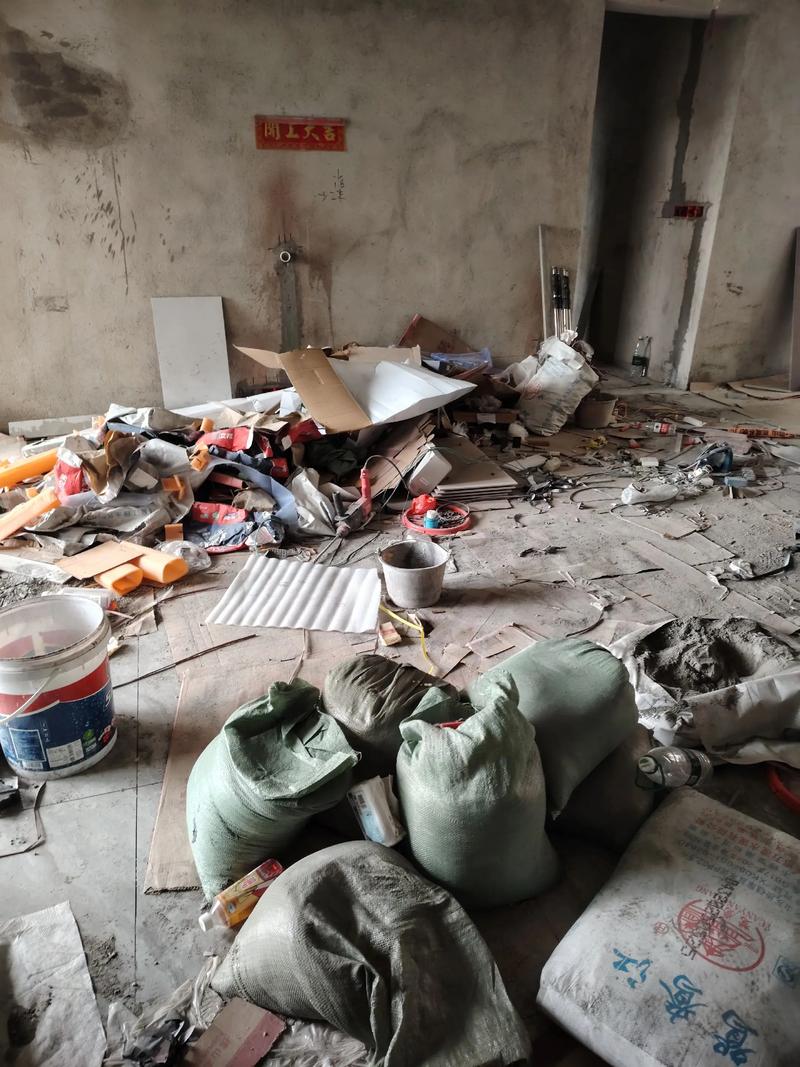

问:怎么判断一个施工队靠不靠谱?答:别一上来就看报价!先看他正在施工的工地——对,搞突然袭击。看现场材料堆放是否整齐,垃圾有没有及时清运,这反映出管理。最好能跟瓦工或木工聊两句,递根烟,问问工钱结得及不及时——你猜怎么着,要是师傅支支吾吾,八成工头压款严重,这种施工队早晚出问题。✅ 小窍门:看他们用的辅材,比如腻子、防水涂料什么牌子。如果都是市面上耳熟能详的环保品牌,说明这工头有底线。常见误区:只看样板间!那都是特意收拾给你看的,要就看糙活儿——拆旧现场、水电开槽的阶段,那才是真面目。问:半包、全包、清包,到底选哪个?

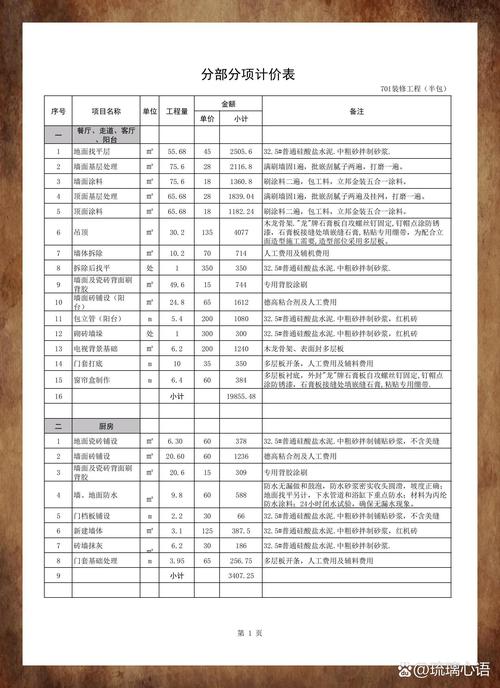

答:除非你是退休大叔,天天在工地盯着,否则别碰清包。全包呢,看似省心,但主材坑太多,那个特供款、工程款……啧啧,水太深。我们一般建议半包——自己买瓷砖、地板、卫浴这些能摸得着的,辅材和人工包出去。价格的话,一二线城市,半包基础装修,像水电木瓦油,靠谱点大概600-900元/平(按建筑面积),低于这个价你就要掂量一下了。❗ 注意:签合同前,死磕清楚哪项包含、哪项不包,比如瓷砖倒角、开孔费这些小钱,后期加起来能吓死你。

水电一错,全盘皆输

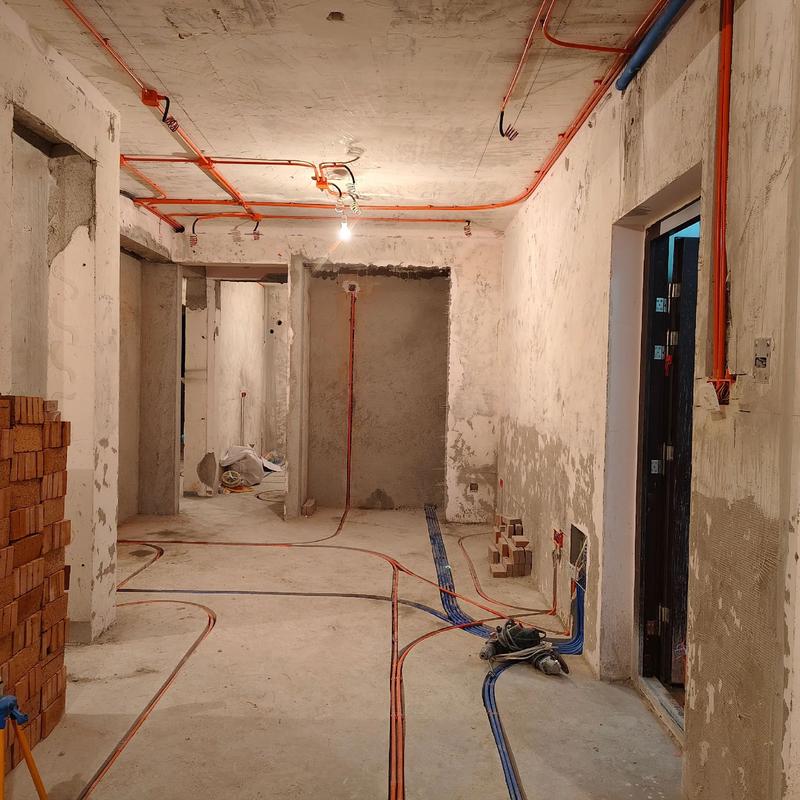

问:水电改造到底能花多少钱?答:先说结论——新房限位,老房重排。新房开发商原有的电线水管大多符合国标,只需局部移位,80平米的房子,水电四五千块能搞定,别被忽悠全改!老房子的话,尤其超过15年,铜铝线混用、铸铁水管锈蚀,必须全屋改造,差不多要1万2到1万8。💡 省钱建议:点对点走线就行,别信那种“横平竖直”的美观,多绕的线都是你的钱。还有,强弱电交叉必须包锡纸,不然以后网络卡顿可别骂运营商。问:防水到底要做几遍?
答:卫生间防水,闭水试验那套谁都知道。我说几个容易遗漏的:过门石侧面必须也刷防水,不然水从砂浆层渗到客厅地板,等发现时都长蘑菇了。还有,淋浴区墙面至少刷到1.8米,背面若是衣柜,那就满墙刷!厨房阳台呢,很多工人图省事说不用做,但万一洗衣机漏水……是吧,做个30公分高,花不了两百块,买个安心。✅ 验收技巧:闭水48小时,去楼下邻居家,用手摸管道根部,那里最易漏。问:瓦工贴砖,空鼓率多少算合格?
答:单块砖的空鼓不能超过15%,整面墙空鼓率不得超5%——这是国标。但你拿空鼓锤一块块敲,敲出叮叮当当的声音,也别当场炸毛。中心区域空鼓必须返工,边角一点点空,灌浆处理就行。最要命的是地砖空鼓,将来放个重物就可能开裂。🤦♂️ 血泪教训:我见过一个业主,检查时没发现,过两年地砖突然崩瓷,朋友来家做客,尴尬得能抠出三室一厅。

木工油工,细节见人性

答:如果你有设计图,又找到手艺绝佳的木工——那我羡慕你。但大多情况,定制柜门板封边严实,机器压的更防潮。木工现场打,封边条用胶粘,时间久了翘边,甲醛还跑出来。可是!如果你家房顶梁柱不规则,必须木工来做吊顶、包假梁,别选那种天花乱坠的石膏板造型,轻钢龙骨间距要40厘米内,拐角处用整块板“L”形切割,否则裂缝会准时在一年后找你。问:乳胶漆怎么刷不出高级感?
答:颜色选深了,或刷花了。记住:一底两面,底漆绝对不能省,工人偷懒说不必要,那是嫌麻烦。深色漆尤其要涂刷一遍渗透底漆,再加两遍面漆,每遍必须完全干透。❗ 特别提醒:调好色的漆,一定要留着半瓶密封好,以后修补色差才不会要命。带个强光手电筒,晚上侧面照墙面,波浪纹超过3毫米?重做!
工期与环保,哪个都不能马虎
问:装修工期多久算正常?答:老生常谈,但总有人信“30天拎包入住”——那要么是魔术,要么是坑。100平米的房子,半包合理工期70-90天。水电一周,泥瓦三周,木工一周,油漆两周,中间各种等待干燥、定制安装、验收。一旦某个工种拖延,会像多米诺骨牌。签合同时,写明延期赔偿,每天千分之一。施工队找理由拖,别客气。问:怎么快速除甲醛?
答:一句话:通风,最好而且免费。所有活性炭、光触媒、绿萝……都是安慰剂。但你要问装修时怎么控:腻子用成品的,别让工人现场掺胶水;家具板材选E0、ENF级,密度板和指接板那胶含量区别大了;最后,入住前,密闭24小时,如果进去眼睛刺痛、嗓子干,别搬,继续通风。之前有个业主迷信放几盆水除醛,结果湿度太大,地板起拱了……唉。问:装修小白最该注意什么?
答: 特别提醒一: 别轻信熟人介绍,除非你亲眼见过他三年前的活儿。装修讲究手艺保值期,那种“我舅舅的朋友在老家就是干装修的”,来了连红外线水平仪都没,贴砖靠目测,你哭都来不及。特别提醒二: 付款比例是命根子。千万别一把付,别听任何“公司规定”的借口。只要开工前付超过50%,你就丧失了主动权。坚持3-3-3-1:开工30%,水电验收完30%,油漆进场30%,竣工入住后10%。钱在手上,他才会把你当老爷伺候。问:旧房翻新,成品保护怎么做?
答:旧房翻新最头疼。如果家里还住着人,灰尘控制是首要难题。✅ 必须要求施工队用厚塑料膜把所有家具、灯具封死,甚至空调。门套、窗框上贴保护膜。还有,旧墙皮要不要全铲?看情况——如果是耐水腻子,打磨后直接刷漆;如果是老粉加胶水的,必须铲到底,否则新漆会连片撕下,到时候跟斑秃一样。拆旧时,尤其注意卫生间老化的回填层,曾经挖出来过死老鼠,臭得我三天吃不下饭。

验收这块,别信口头保证
问:最后验收,抓哪些重点?答:拿个本子,一条条对。插座:用相位检测仪,10块钱一个,看火零地是否接错。下水:倒一桶水,听咕嘟咕嘟声,能拔掉水塞瞬间虹吸干净才是好。门窗:密封胶条用力扯,看弹不弹。瓷砖:上面说过了,敲。还有,所有下水管检查,师傅有没有给你装存水弯,没有的话,以后卫生间返味,会让你怀疑人生。所有事项,在尾款结清前必须完成。问:如果碰到不讲理的施工队,怎么治?
答:先礼后兵。保留好所有聊天记录、转账凭证。小问题沟通,大问题直接停工地,别让他们继续破坏。如果装到一半,实在忍无可忍,及时止损,别将就——宁愿赔点违-约金,也别住进一个天天给你添堵的“家”。我有个客户,前施工队跑路,我们接手,发现墙面电管里塞满垃圾……那一刻真的很心疼他的钱。所以啊,一开始就严格把关,比什么都强。💡 最后一句忠告:别用“你们专业,我不懂”这种话,你在请他们,就得搞明白。花一星期恶补装修知识,能避免几十万的怨种人生。
