公卫装修的10个灵魂拷问:资深工头的血泪避坑史

前期设计:别让图纸上的小疏忽变成大麻烦

问:公卫装修,预算怎么控制不超支?答: 这么说吧,公卫装修超支的,十个里有九个是因为漏项。刚开始觉得包工包料图省事,结果后期“这也加钱,那也算增项”。我的建议:自己拉个清单,一项项抠死。 平均下来,一个蹲位大概预算在8000-12000元(含基础装修和洁具),这是普通档次。✅ 必须含这几笔:拆除、防水、墙地砖、吊顶、洁具、水电、隔断、灯具排气。❌ 常见误区:忽略勾缝剂、地漏、角阀这些辅料,最后能多出几千块。💡 记住,先划定不能动的钱,比如防水必须用好料,其他软性部分再调整。问:地面材料怎么选?防滑是重中之重!答: 别去看那些光鲜亮丽的抛光砖了!公卫地面,只有一个原则:湿水后依然防滑。 我经手过一个商场,用了普通瓷砖,开业第一天就滑倒三个顾客,赔了十几万。现在推荐通体防滑砖或者环氧磨石地面,注意是“R10及以上防滑等级”。❗ 记住,砖面别选有凹凸纹理的,藏污纳垢根本清不干净。价格嘛,600*600的通体砖约25-35元/片,环氧磨石会贵些,但耐造。另外,填缝剂要用防霉型,否则不出半年就发黑,看着就像没打扫。

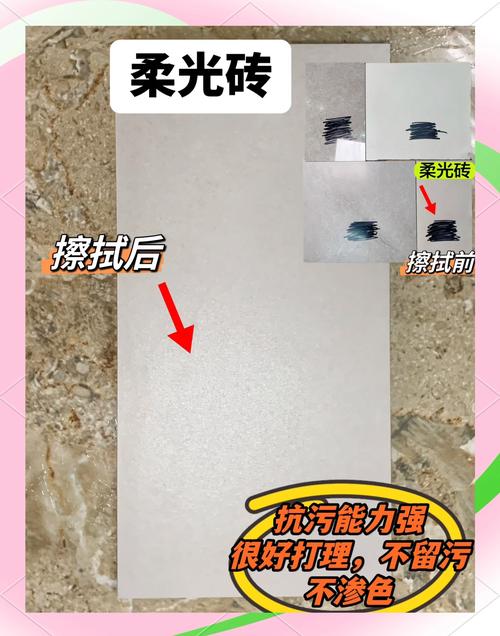

公共卫生间防滑地砖湿水测试对比图
公共卫生间防滑地砖湿水测试对比图

施工中期:水电和防水,一错毁所有

问:防水到底要做几遍?闭水试验怎么看?答: 标准做法:地面三遍,墙面两遍,淋浴区墙面至少1.8米高。 别被“做两遍够了”这种话忽悠。我用的套路是——涂料干了再刷下一遍,交叉方向刷。闭水试验必须满48小时,不是24小时!然后去楼下看顶面无渗漏,标记水位线,看有没有明显下降。❗ 关键:一定要先包管再刷防水,管道根部做R角处理。你猜怎么着?很多装修队图快,包管用砖随便一砌,防水一抹,过半年管道根开裂漏水,修都没法修。到时候,砸砖重做?哭吧。问:水电改造要注意哪些隐蔽工程陷阱?答: 呵呵,水电是工装里利润最大的地方。先说电:公卫照明、排气、烘手器都要单独回路,插座必须带漏保。 镜前灯线头留1米,挂墙式小便器感应器电源预留高度要准,否则后面装不上。💡 我见过最离谱的,所有管线走地,结果防水破坏,湿气窜电管。所以水管坚决走顶,哪怕多花点吊顶钱,漏水能及时发现,也方便修。水管走顶,每米大概贵10-15块,但绝对值。注意:冷热水管都包保温棉,热水防散热,冷水防结露滴水。

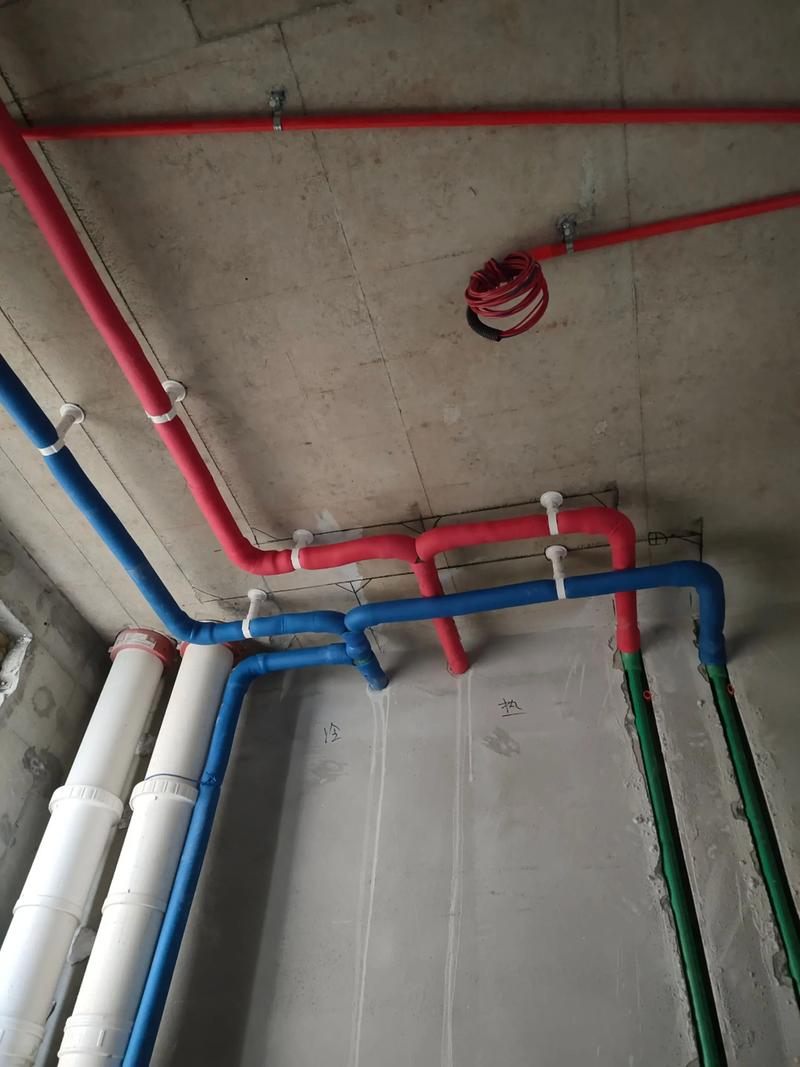

公共卫生间水管走顶施工实景
公共卫生间水管走顶施工实景

材料与洁具:颜值不重要,耐用才是王道

问:小便器选壁挂还是落地?优缺点对比答: 要是问我,商业公卫绝对选壁挂式!为什么?落地式周围那一圈玻璃胶,三个月就发霉,尿垢堆积,清洁阿姨恨不得骂死甲方。壁挂式悬空,地面一通到底,一冲就行。但注意:壁挂式需要预埋支架,在墙体施工时就定好,后期改不了。支架一定要用钢架,别用塑料的。价格上,普通感应壁挂小便器加支架,一套大概800-1500元,比落地贵两三百,但值回人工。有个坑:排水必须墙排出,如果原是地排,得改管道,这笔预算留出来。💪问:公卫排风除臭怎么做才能真正有效?答: 说到这个我就来气!很多人重金买大排风扇,结果效果一塌糊涂。记住公式:风量+风压+通风路径=有效排臭。 首先换气次数,公卫要达到每小时10-15次。比如3米层高、20平米的卫生间,选风量至少600立方米/小时的。其次,必须有进风口,门下方留缝隙或装百叶,不然抽成负压,臭气乱窜。然后,管道通向室外要加止回阀,否则外面风一倒灌,更臭。我见过一个写字楼,为了好看把排风口藏在吊顶里,循环吸,人都熏晕了。千万别学!留个检修口,定期换滤网。问:隔断材料选哪种?抗倍特、PVC还是金属?答: 说实话,现在主流就三种。我一个个说。 抗倍特板(也叫高压装饰板),我的心头好,耐水、耐撞、好清洁,12mm厚的大概220-280元/㎡。选的时候注意看边缘封边,做不好进水就鼓包。 PVC板便宜,但容易变形,特别是有暖气的地方,两年就弯了,不到万不得已别用。 不锈钢或铝合金,坚固无比,适合码头、高速服务区那种粗暴使用,但有人觉得像监狱,而且价格高,一平米400往上。✅ 小技巧:公卫隔断离地至少留15cm,方便搞卫生,也防潮。门铰链一定要不锈钢,别用锌合金,半年就断裂。问:公卫的坡度和排水设计,容易忽视的大问题答: 是的!我敢说一半的公卫积水,就是因为坡度没做好。 标准坡度是1%-2%,即1米长斜1-2厘米。 但实际施工中,工人往往给你做平了,因为好贴砖。验收时,拿乒乓球或弹珠往地上一撒,看它往地漏方向滚不滚。注意:地漏必须设置在最低点,地砖切割成回字形,中间地漏面比四周低5毫米。排水管直径至少75mm,小便器排水管用50mm,不然高峰期反水。还有,多设置一个暗地漏,在瓷砖下防水层上,万一表面漏水,能从暗地漏排走,防止渗到楼下,这是我多年经验,强烈推荐!

验收与特殊空间:收尾不仔细,后患无穷

问:无障碍卫生间装修有哪些强制性标准?答: 这个必须较真,否则验收通不过。 门净宽不小于800mm,轮椅回转直径不小于1.5米。 抓杆一套必须有,距地700-800mm,侧边和前面都要,材质防滑。 坐便器高度450mm,配可移动支架。 求助按钮低位500mm、高位1200mm,关键是要能真正连通到有人值守的地方,不是个摆设。我检查过一个商场,按钮按了半小时没人来,这不扯淡吗?💢地面防滑砖摩擦系数≥0.5,注意了,不是感觉防滑就行的,要检测报告。问:验收时最容易被忽略的细节有哪些?怎么检查?答: 哎,血泪教训啊!除了刚才说的坡度、防水,这些必须逐项核: 查所有出水口,打开到最大,看排水速度,同时看管道接缝有无渗漏。 检查插座漏保,按试验按钮必须跳闸。 用靠尺测墙面平整度,误差不超3mm。 敲击瓷砖听空鼓,单块空鼓不超15%,整体不超5%。 每个隔断门开关10次,合页顺滑不刮地。 排风扇实测,点根烟看烟雾流动,真正吸走才行。最后,拍照留底,特别是管线走向,后期维修没照片,那叫一个惨。特别提醒: 两个最容易掉坑的决策误区—— 1. “以为工期短就好”:正常公卫装修,200平以下,工期35-45天(含拆除),遇上说20天搞定的,要么偷工减料,要么就是后面加钱。 2. “总想省掉设计费”:公卫动线设计不合理,将来排队、拥堵、清洁困难,那点设计费早亏回去了。找个懂工装的设计师,值!👍

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。

(0)
主卫装修避坑实录:从拆墙到入住,这些血泪教训你必须知道
上一篇 2小时前
干湿分离,装完就后悔?问了10个问题,工程师的答案太扎心了
下一篇 1小时前

联系我们

在线咨询: QQ交谈

邮件:362039258#qq.com(把#换成@)

工作时间:周一至周五,10:30-16:30,节假日休息。
