三居室装修深度问答:从预算到验收,一次说清所有坑

预算与合同

问:三居室装修,预算怎么定才不超支? 答:先划死总价,再倒推每一项。通常100平左右的三居室,硬装(不含家电家具)的合理区间在12-18万。低于10万的多半有猫腻,高于25万的……要么是真壕,要么被坑了。
建议:按4321比例切——硬装40%,主材30%,软装20%,备用金10%。备用金雷打不动,因为后期增项防不胜防。
💡 常见误区:一味追求低价套餐。结果后期加钱加到想哭,电线按米算、管路按根算,这都不算在基础报价里。问:装修合同要注意什么? 答:注意三个命门:付款比例、增项上限、售后条款。
❗ 首付款超过50%的赶紧跑。正规的是3-3-3-1,即开工30%,水电完30%,泥木完30%,竣工10%。
✅ 增项必须写明:总增项不超过合同总价的5%,超出部分不认。
💡 售后:水电至少保5年,面层2年。口头承诺没用,白纸黑字写进合同。

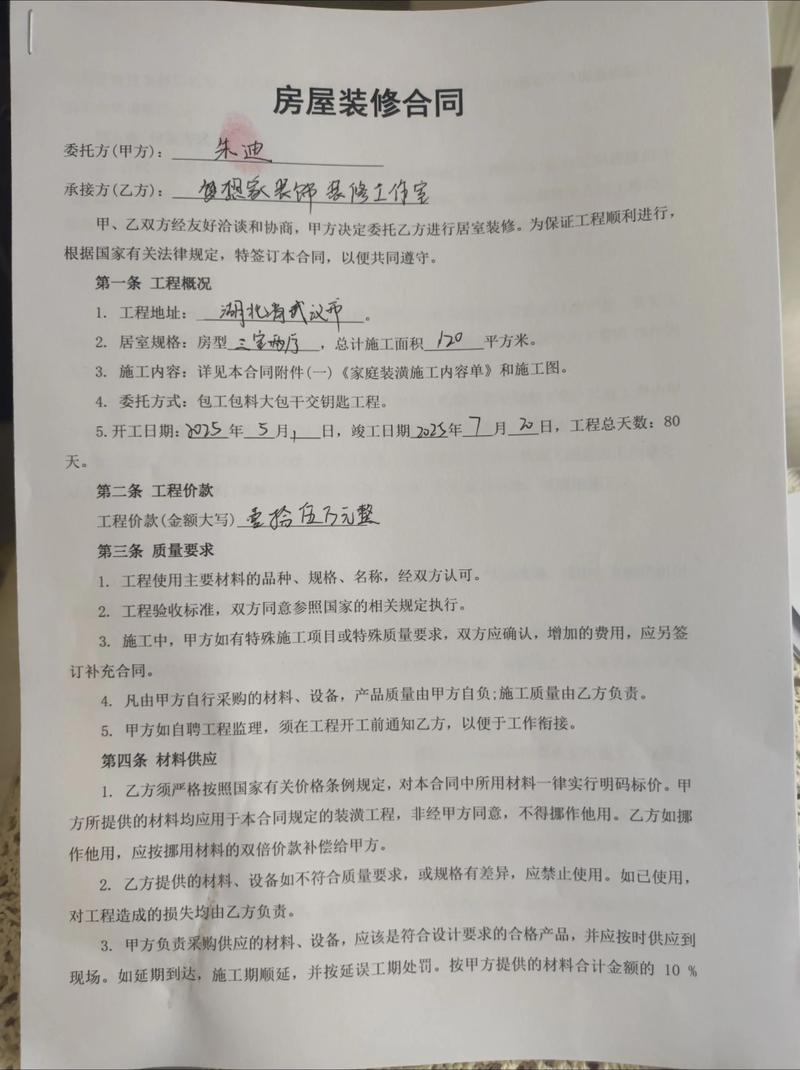

装修合同条款细节特写
装修合同条款细节特写

施工硬核知识

问:施工顺序到底是怎样的? 答:记住主线:拆改→水电→泥瓦→木工→油漆→安装。但好多小白栽在“先做水电还是先拆墙”这种问题上。
💡 必须先拆改后水电。墙不拆好,线管走位全白费。砌墙后养护期至少2天,再开槽布管。
✅ 节点控制:水电验收完才让泥工进场,不然出了问题互相推诿。问:工期一般要多久?如何避免拖延? 答:正常三居室硬装,60到90个工作日。秋冬慢点,春夏湿气重油漆要晾。
❗ 延误重灾区:门窗复尺、定制柜复尺拖拖拉拉。建议开工当天就叫门窗、橱柜来量尺,因为生产周期40天起。
💡 合同里写明延误赔偿:每延误一天赔千分之一。不过说实话,小公司这条很难执行。问:水电改造有什么坑?怎么验收? 答:最大坑——按米计价。绕路多走几十米,钱就没了。
✅ 坚持按点位包干。三室两厅一卫,合理点位50-60个,总价8000-12000。超出部分额外算,但能控制总价。
❗ 验收重点:强弱电交叉必须包锡纸;水管打压8公斤保持半小时,掉压不超过0.5;电线接头烫锡。
💡 自己拿卷尺抽检几根关键线路,跟报价单对比长度,杀一儆百。

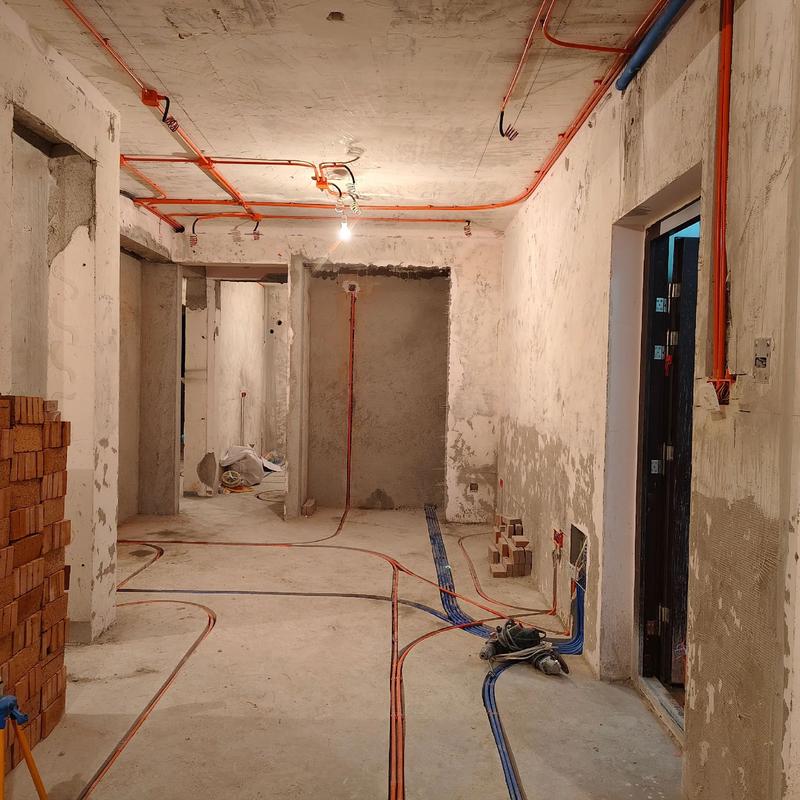

水电改造走线规范施工现场图
水电改造走线规范施工现场图
问:防水怎么做才万无一失? 答:卫生间必做,靠房间的墙面满刷到顶。厨房阳台有地漏也做,没地漏做局部。
✅ 关键工序:基层先修补,管根、阴角用堵漏王做R角。涂料刷两遍,每遍干透再刷下一遍。
💡 闭水试验一定要超过48小时!楼下邻居家天花板确认没湿印才算过关。别信什么24小时就够了。
常见误区:防水涂料不是越厚越好,太厚反而容易开裂。

材料与环保

问:材料自己买还是包给装修公司?哪些能省哪些不能省? 答:辅材让公司包,主材自己买。
❗ 不能省的:电线、水管、防水涂料、开关插座、胶水。这些坏了得砸墙。
💡 能省的:瓷砖不必追一线品牌,广东砖优等品就行;乳胶漆买大牌基础款,儿童漆多是智商税。
✅ 主材购买顺序:进场前定好橱柜、门窗、衣柜,因为涉及水电定位。其他慢慢选,别一次性付全款。问:环保除醛,到底该怎么做? 答:从源头掐死,事后通风是唯一有效方法,其他都是心理安慰。
❗ 板材选E0或ENF级,别听导购吹“生态板最环保”,用胶水的都差不多。实木拼接板也不错。
💡 硬装结束后,大功率工业风扇对着窗户吹3个月以上,比啥净化器都强。
常见误区:指望绿植、炭包除醛,效果微乎其微。测甲醛要封闭12小时后检测,温度越高越准。问:旧房翻新三居室,跟新房有什么不同? 答:多了两笔大费用:拆旧和基层修复。拆旧+垃圾外运,100平老房至少8000-12000。
❗ 必须检查原墙面空鼓,空鼓不处理,新涂料刷上去半年就开裂。
💡 老房子电线多半是铝线,建议全换铜线,功率够才安全。铸铁水管也换成PPR的。
✅ 旧房水电建议走顶,万一漏水能及时发现,不用砸穿楼板。

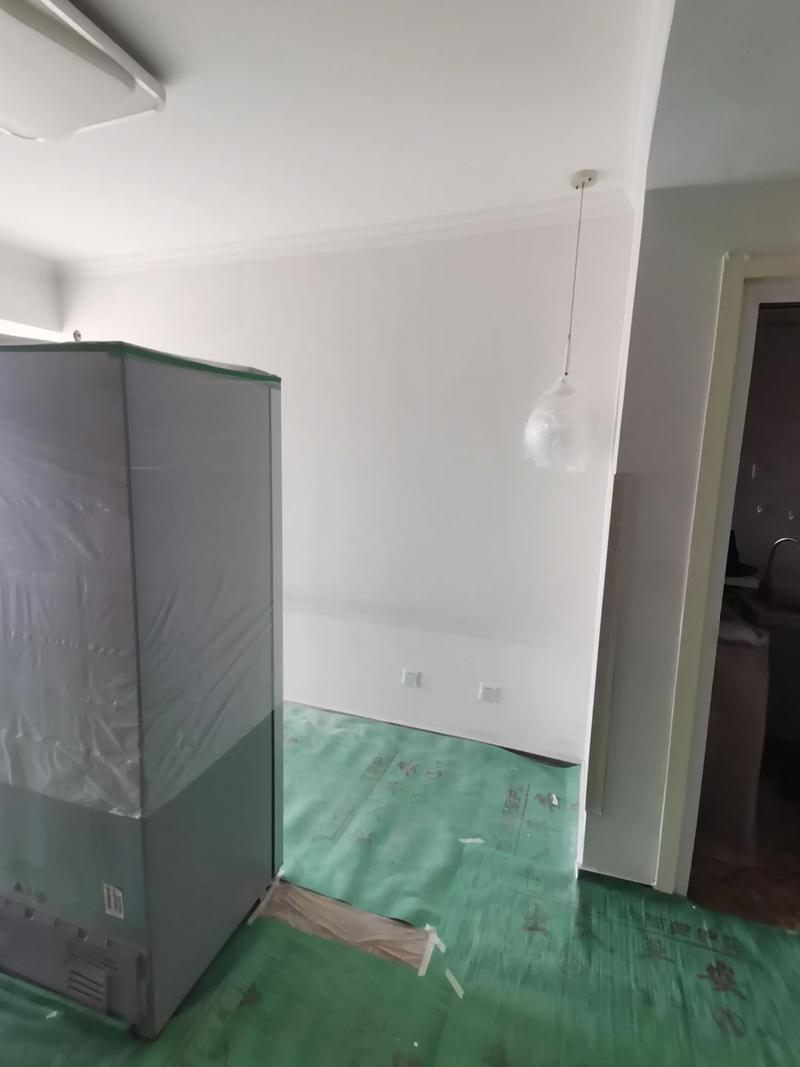

旧房改造墙面基层处理施工过程
旧房改造墙面基层处理施工过程

验收与空间

问:装修完怎么验收?注意哪些细节? 答:带根伸缩棍和手电筒,一项一项过。
✅ 墙面:手电斜照,不光看裂痕,更要看波浪纹。
✅ 地面:伸缩棍敲,空鼓超过一片砖的15%必须返工。
✅ 插座:相位检测仪插一遍,零火地不错位。
💡 下水统统倒盆水冲,看是否顺畅、接口漏不漏。
❗ 门窗关闭后,感觉漏风就说明密封条没装好。问:小户型三居室如何榨干每一寸空间? 答:薄柜做满、动线合并、家具多功能。
💡 过道也别放过,15厘米深的薄柜能装下全家的鞋子或清洁工具。
✅ 次卧兼书房,用玻璃隔断显通透,地台床带抽屉。客厅茶几选升降款,吃饭办公两不误。
❗ 常见误区:为了收纳做满墙吊柜,结果压抑得喘不过气。吊柜深度别超过35厘米,离地高度至少1.5米。
✅ 颜色统一用浅色系,反射光多,空间显大。问:自己找工人好还是找装修公司? 答:看你有多少时间和经验。没经验、没时间,选公司;有经验、有时间,自装能省30%。但自装风险大,工人手艺参差不齐,出了问题没保障。
💡 折中方案:找个靠谱工长带队,谈半包,自己买主材。这样至少有个协调的人。
✅ 不管哪种,合同和付款方式一样要谨慎。别因为是熟人介绍就抹不开面子。

特别提醒

1. 低价套餐是最大的陷阱:那些“79800全包”的广告,进去后发现这不算那不算,连个过门石都得加钱。永远相信一分钱一分货。
2. 先定家具再定装修:很多人装完才发现插座被床头柜挡住,或者喜欢的家具进不了门。开工前先把大件家具尺寸定下来,水电图跟着家具走,遗憾少一半。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。

(0)
两居室装修实战问答:从预算到验收,资深工程师的避坑指南
上一篇 1小时前
四居室装修,没人敢说的20句大实话(工程师酒后真言)
下一篇 1小时前

联系我们

在线咨询: QQ交谈

邮件:362039258#qq.com(把#换成@)

工作时间:周一至周五,10:30-16:30,节假日休息。
