🏠 先说预算,这钱不能乱花
问:小户型装修,8万够吗?怎么分配? 答:够呛。现在人工贵,基础硬装拆旧、改水电、贴砖、刷墙,再怎么省也要5-6万。剩下2万买材料?门、橱柜、洁具、灯具、五金,根本打不住。我建议硬装预算放到1200-1500一平米,全屋装完拎包入住,一平方按2500-3000元算比较现实。💡分配上,厨卫别省,防水、五金、龙头买好的;客厅卧室家具可以慢慢添置。问:半包、全包、清包,哪种适合我? 答:没经验别碰清包!你以为能省钱,结果材料买错、工人磨洋工,气死你。半包是主流,主材自己买(瓷砖、地板、洁具),辅材和人工给装修公司,既能控制材料品质,又不会太累。除非你特别有钱又特别忙,不然全包容易踩坑——用的辅材很可能不是你要的品牌。我经手的项目,80%都半包。
🔧 施工顺序与细节,一步错步步错

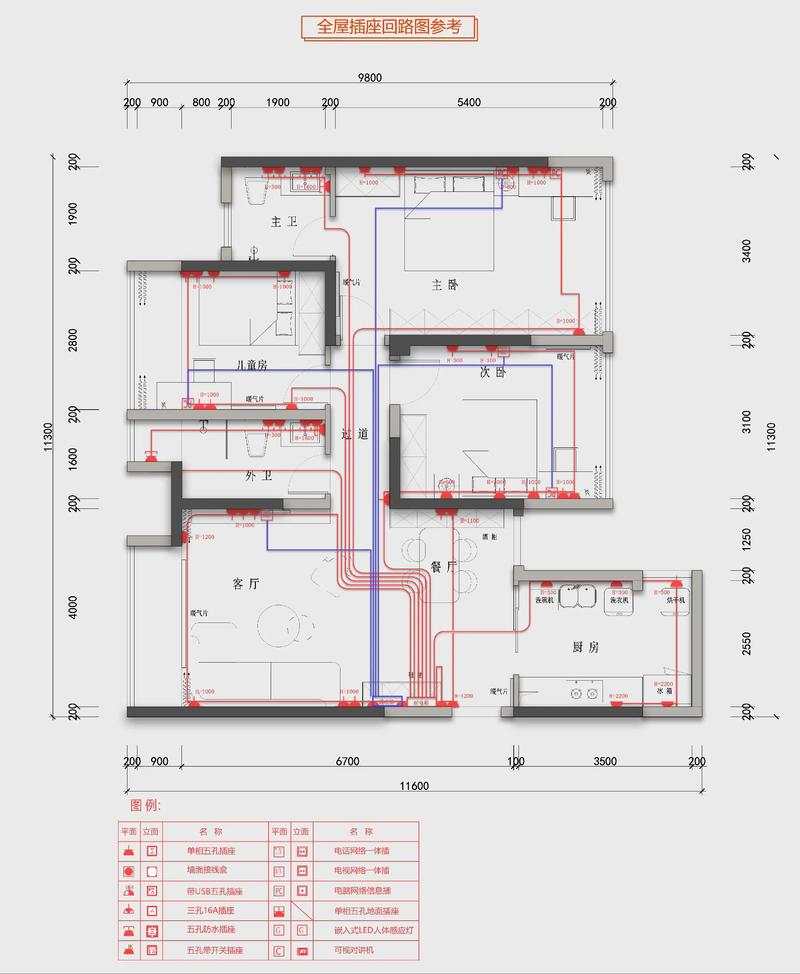

问:小户型工期一般多长?怎样不被拖工期? 答:40-60天是正常的。拆旧3-5天,水电5-7天,泥瓦工10-15天,木工7-10天,油漆10-15天,安装收尾一周左右。前提是衔接完美,但现实中总有等材料、工人转场的情况。✅建议在合同里写死工期,延期一天扣多少钱(比如千分之一)。每周去现场盯一次,发现停工立刻问工长。问:水电改造有什么致命误区? 答:点位留少了!小户型更要精打细算,沙发旁手机充电、餐桌下吃火锅、马桶边智能马桶插座、厨房带开关的台面插座——这些缺一个以后都是折磨。❗别信装修公司说的“按米算够用”,你得自己在墙上画好点位,模拟生活动线。电线管走顶还是走地?卫生间走顶,维修方便;其他地方走地,省管省钱。还有,强弱电交叉必须包锡纸,不然网络卡死。
🧹 材料与环保,别让智商税交了甲醛

🚪 小户型的空间魔法
问:怎么让30平的蜗居看着像50平? 答:拆掉非承重隔墙!做开放式厨房、玻璃隔断,光线透进去空间就大一倍。地面通铺一种材质,别用过门石切割视线。家具尺寸要小一号,沙发别买L型,用双人或三人位加脚踏。窗帘挂到顶,拉伸层高。镜子用到极致,走廊尽头放一块,空间翻倍。颜色浅,但别全白,加点原木或灰调,温馨不单调。问:收纳!东西太多,柜子怎么打? 答:垂直空间别浪费。电视墙做满墙柜,深度30厘米,装下日常杂物和书籍。床下、卡座下、飘窗下全做成抽屉。非承重墙可以挖壁龛,放洗浴用品、展示品。衣柜内部少做隔板,多用挂衣区和抽屉,隔板是最鸡肋的。❗记住,各处均匀收纳,物品就近放置,自然就收起来了。
⚠️ 特别提醒:小白最易掉的两个坑

你以为省的钱,最后全赔在人情上。做差了你能撕破脸吗?不能。那工人就随性了。熟人也可能把你转包给工长,他中间还抽成。装修这行,合同和钱最靠谱,关系排最后。💥 二、别信“几万全包”的套餐
进去就是各种升级,不升级就给你最差的。橱柜短了,台面薄了,洁具换了杂牌。记住,便宜没好货,低价就是钩子。多对比几家,看他们的在建工地,和业主聊聊,心里才有底。好了,这些问题差不多覆盖了小户型装修的痛点。还有什么想问的,评论区留言吧,看到就回。但别问我啥时候开工,哈哈。
