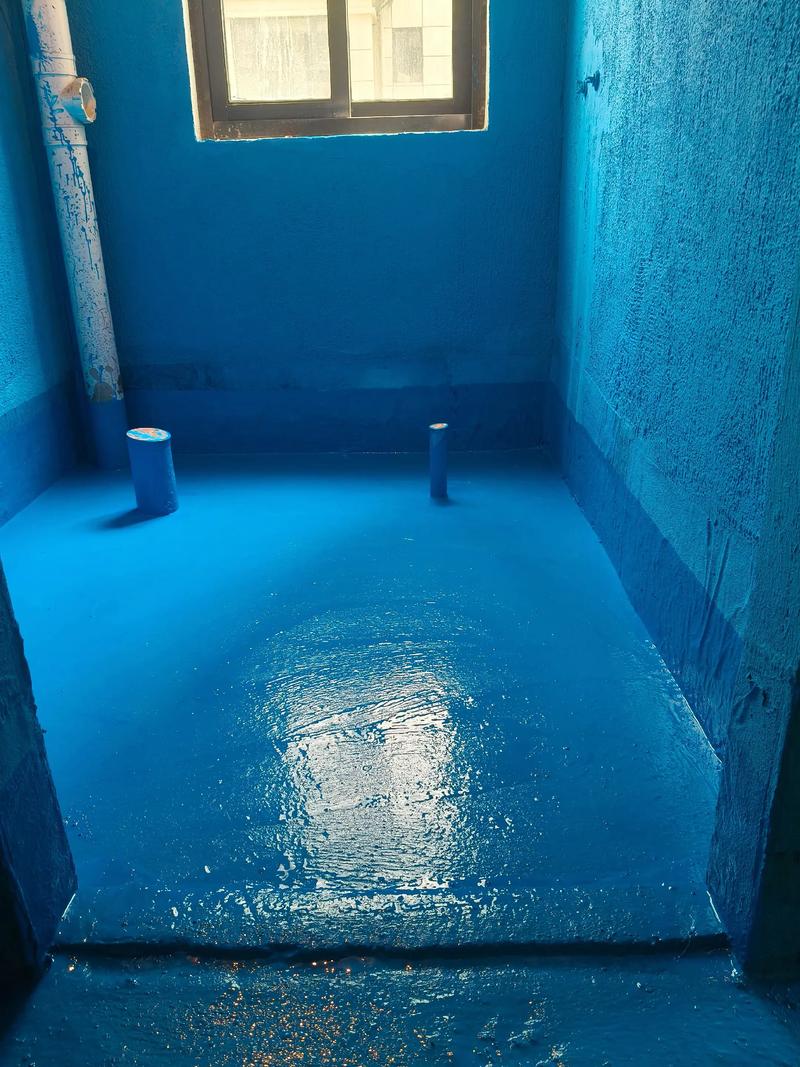

❓ 问:卫生间墙面防水,到底要刷多高?只刷淋浴区就行?

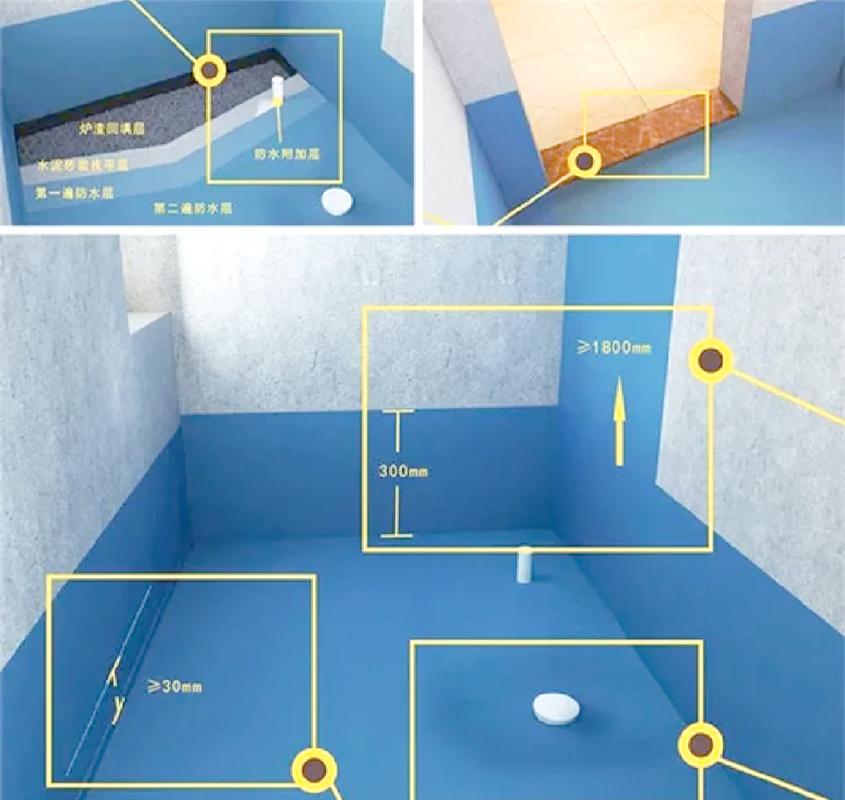

答:别信施工队忽悠你只刷1.8米,甚至只刷淋浴区——那会害死你!标准做法是:淋浴区墙面防水层高度不低于1.8米,且必须满刷;非淋浴区也建议刷到1.2米以上,尤其是背面有柜子或卧室的墙。预算宽裕的话,全卫生间墙面防水刷到顶,一劳永逸。因为水汽渗透可不管你划线,它会顺着墙体蔓延,隔壁衣柜发霉时你哭都找不着调。💡 我家装修时师傅偷懒,淋浴区刷了1.5米,结果半年后隔壁卧室墙角起皮,返工花了三千多。记住:墙面防水高度宁可高,不可低。
❓ 问:防水材料怎么选?JS、聚氨酯还是K11?
答:说实话,装修小白最容易在这个环节被材料商忽悠瘸了。给你个粗暴结论:墙面用K11通用型,地面用JS或聚氨酯。为什么?因为K11是水泥基,干透后表面粗糙,贴砖咬得住,不掉砖;而JS柔韧性好,适合地面应对细微沉降。聚氨酯防水性最强,但有气味,造价高,家装现在用得少。✅ 注意:不管哪种,必须买执行标准为GB/T 23445或JC/T 984的产品,别买三无货。价格参考:K11通用型,18kg装,约200-300元;JS二型,20kg装,约280-400元。品牌?东方雨虹、德高、西卡,闭眼入,但谨防假货。
❓ 问:防水施工的顺序是什么?先刷墙还是先铺管道?
答:顺序错了,防水等于白做!标准流程:基层处理→细部节点加强(管根、阴阳角)→墙面第一遍防水→地面第一遍防水→墙面第二遍→地面第二遍→养护→闭水试验。特别注意:刷防水前,必须先用水润湿基面,但不要有明水,否则防水层脱壳起粉。还有,很多人纠结先墙后地还是先地后墙……记住,先墙面、后地面,且墙面防水层必须压住地面防水层,形成“墙包地”,水才不会从缝隙渗下去。❓ 问:防水层刷几遍?每遍间隔多久?
答:别听师傅说刷一遍就行,那是偷懒。必须刷两遍,甚至三遍。第一遍和第二遍要十字交叉刷(横着刷一遍,竖着刷一遍),避免漏刷。间隔时间看天气,25℃左右,表干不粘手即可刷下一遍,通常间隔2-4小时。刚刷完别暴晒,要及时洒水养护,特别是水泥基防水,养护不到位容易开裂。💢 我最烦那种为了赶工期,不等干就刷第二遍的,最后防水层起泡,撕下来跟面膜似的,全废。❓ 问:阴阳角、管根怎么处理?必须要做圆弧吗?
答:这一步省钱,日后漏水概率翻十倍!管根、阴角必须用堵漏王先抹成圆弧状,干透后再刷防水。因为直角处应力集中,防水层容易被拉裂。管根更要重点处理,先用堵漏王封堵缝隙,然后贴无纺布加强层。很多工人嫌麻烦直接刷,验收时闭水试验可能通过,但用几个月就漏。别问我怎么知道的,我修过的漏水房,十有八九是这个原因。❓ 问:卫生间墙面防水,用刚性还是柔性?
答:墙上用刚性!刚性!刚性!再强调一遍,墙面防水一定要选刚性的,比如K11通用型,因为它和水泥砂浆粘结力强,瓷砖不会掉。柔性防水表面光滑,贴砖容易空鼓脱落,尤其大砖,掉下来砸着人不是闹着玩的。但地面必须用柔性,抗拉伸。所以别买错,买的时候问清楚适用部位。❓ 问:旧房翻新,墙面防水怎么做?直接刷上去可以吗?
答:旧房翻新墙面防水,最忌讳直接刷。必须铲掉原有瓷砖和旧防水层,露出基层,检查是否有裂缝、起砂。如果有,先修补,用堵漏王填缝,然后整体做找平。再按正常工序刷防水。否则新防水层粘在旧基层上,脱层是迟早的事。特别提醒:旧房卫生间墙体通常含水量高,最好铲掉粉化层,涂刷界面剂,再找平。多花几百块,能多住好几年。❓ 问:防水做完怎么验收?闭水试验要多久?
答:闭水试验是防水验收的唯一真理!放水高度至少20-30毫米,标记水位线,蓄水24小时后去楼下邻居家检查有无渗漏。✅ 同时自己检查墙角、管根。别嫌麻烦,提前跟楼下打好招呼。如果发现渗漏,哪怕只有一丁点水渍,也必须返工,不要听工人说“没事,慢慢会干”。那是他们的鬼话。记住:闭水试验前,最好先做一次淋水试验,检查墙面防水,因为墙面不泡水,但洗澡会淋。用喷壶持续喷淋墙面5分钟,看背面有无渗水。❓ 问:预算紧张,墙面防水能省吗?哪里绝对不能省?
答:防水预算打死不能省,尤其墙面!你要是其他项目砍预算,比如瓷砖、吊顶,我还能理解。但防水,省一毛,日后可能赔一万。如果实在勒紧裤腰带,材料别省,选正规品牌中档产品;人工别省,找专业防水工人;高度上,非淋浴区可暂时只刷1.2米,但淋浴区必须满刷1.8米及以上。还有,堵漏王、管根处理不能省,这俩是漏水重灾区。一句话:防水总花费占装修总价不到2%,但能避免你日后花20%去维修。❓ 问:阳台墙面需要防水吗?是不是智商税?
答:阳台分情况:封窗的,墙面可以不刷;没封窗的露天阳台,墙面必须刷防水,高度至少30厘米。因为雨水会打进来,墙面长期受潮,乳胶漆起皮、发霉。还有,洗衣机放阳台的话,洗衣机区域墙面建议刷到1.2米,防止水龙头漏水渗透。别信什么“阳台防水是智商税”的瞎话,那是没淋过雨的人说的。💡 另外,地面防水必须做,且要有坡度,地漏最低。💬 特别提醒:装修小白最常见的决策误区
1. 盲目相信装修公司的“防水套餐”——很多套餐只包地面防水和墙面30厘米,合同里小字注明“增加高度另算钱”,但你不问他不说。签合同前,明确淋浴区墙面防水到顶,并且白纸黑字写进报价单。 2. 忽视防水层保护——刷完防水,后续贴砖、吊顶等工种进场时,很容易破坏防水层。一定要在防水层上做水泥砂浆保护层,等干透再贴砖。否则,你花了钱做防水,最后被工人踩出几个窟窿,直接报废。好啦,啰嗦这么多,都是踩坑换来的经验。墙面防水,看似简单,步步惊心。记住:细节决定你会不会赔楼下装修费。免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
