流程和预算,一开始就不能糊涂

问:装修到底先干啥?有没有标准流程?
答:哎,这个问题我回答了一万遍。说实话,标准流程就刻在我脑子里:前期设计→主体拆改→水电改造→泥工贴砖→木工制作→油漆涂刷→安装阶段→保洁→家具进场。但!很多业主第一步就错了——不量房、不画图就敢开工。我见过最离谱的,墙都砸了发现尺寸不对,又砌回去……💰白白花了两千。建议你,别省那几百块设计费,起码得有个精准的施工图。另外,注意一个经常被忽略的节点:在水电改造前,就要确定好橱柜、洁具、电器的型号尺寸,不然水电定位会抓瞎。常见误区:以为装修公司包一切,自己当甩手掌柜。结果开关插座位置不对,床挡住一半,那叫一个憋屈。所以啊,先规划好,再砸墙!
问:预算怎么分配才不超支?

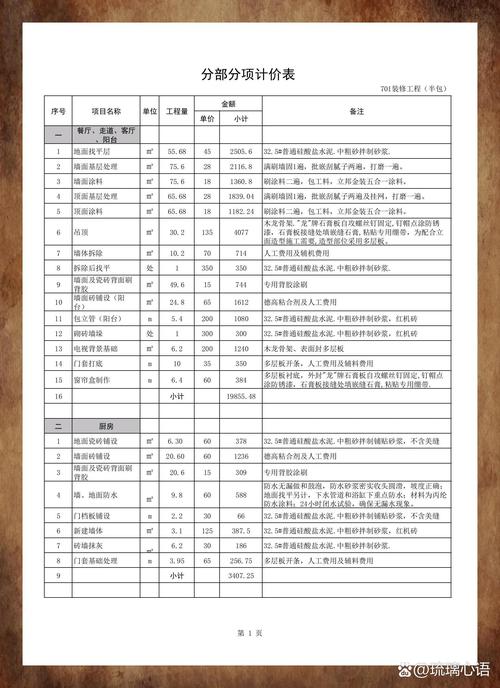

答:这个我太有发言权了。十几年经验,我总结一个‘三三制’:硬装、软装、家电各占三分之一。但实际中,硬装最容易超!为什么?拆改阶段一上头,多砸了一面墙,垃圾清运就多几百。水电更是无底洞——装修公司按米算,绕线多报你根本看不出来。建议先谈好水电一口价,合同写死。还有,主材选购别被销售忽悠升级,什么‘这个耐磨度更高只贵10块钱’,加起来就吓人了。我见过120平房子,从10万预算飙到18万,最后夫妻吵架停工。所以,定好总预算,留20%备用金,每项支出记清楚,用表格控住。❗特别提醒:别信‘免费设计’,羊毛出在羊身上。
问:工期延误怎么办?
答:哈,延误才是常态。装修合同里写的工期就是一张废纸,除非你明确违约处罚。我的经验:在合同补充条款里写明,因施工方原因延误,一天扣款500块。不然呢?工人三天打鱼两天晒网,你催不动。常见延误原因:主材没及时到位,所以提前订货是必须的,门窗定制周期长,开工就量尺。还有物业不让周末施工,也会拖慢。总工期一般60-90天,实际加上各种等待,4个月算正常。心态放平,但要抓着节点付款,别一次性给太多,否则更没动力。
水电与防水,隐蔽工程要命啊

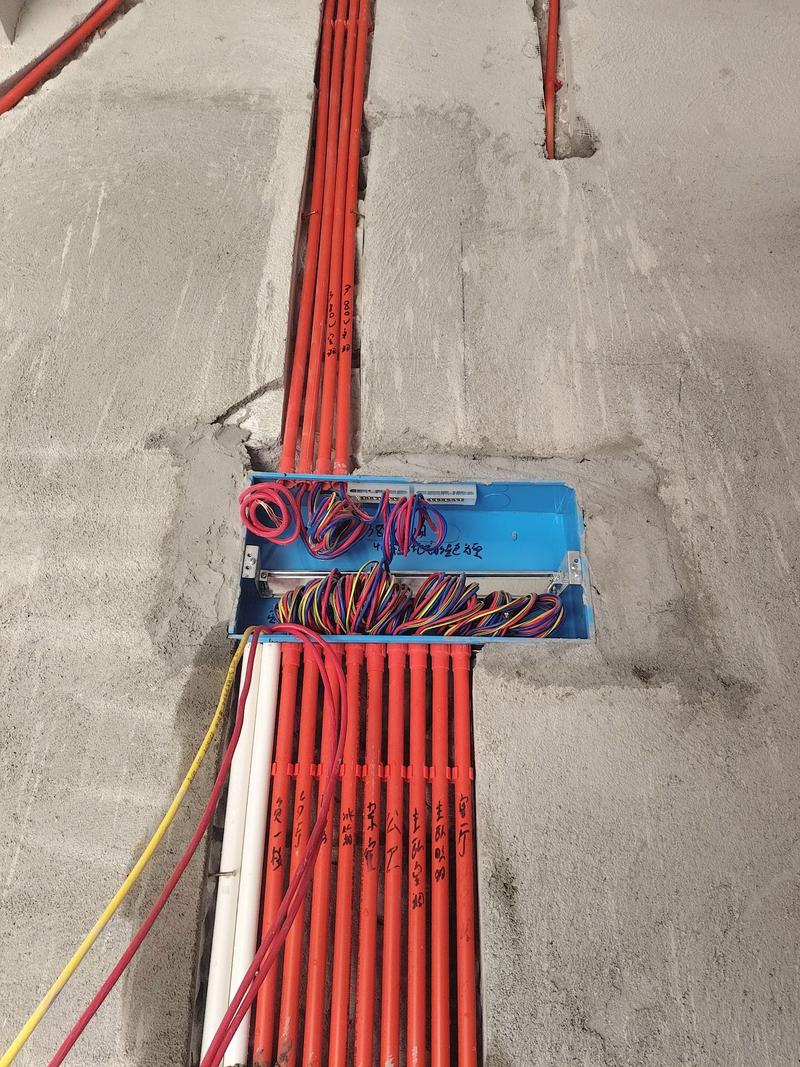

问:水电改造最容易踩的坑?
答:坑?哼,遍地是坑。第一个坑:横平竖直。很多业主觉得这样好看,其实除了多收钱没卵用。除了墙面的插座走线要竖开横槽,地面完全可以点对点走斜线,省一半钱。第二个坑:强弱电不屏蔽。有些工人图省事,强电弱电穿一根管,结果家里上网卡成狗。必须分管,交叉处包锡纸。第三个坑:电线规格乱来。厨房要用4平方线,有的公司全用2.5,后期跳闸没商量。验收的时候,一定拿着图纸核对每路线,摇表测绝缘。最重要的是,水管试压要亲自盯着,打到0.8MPa保半小时,掉压超0.05就是隐患。我曾遇到一家,装修完半年,墙里水管渗漏,地板全泡了,那场面,欸。所以,水电完工必须拍照留底,每根管的位置标清楚,日后打孔不打穿。

问:防水怎么做才不漏?
答:记住三个字:堵、涂、养。先堵,把下水管根部和墙角用堵漏王封死,这是最薄弱的地方。再涂,卫生间墙面至少涂到1.8米高,柔性防水涂料横竖刷两遍。注意!每遍要干透再刷下一遍,不然表面干里面湿,一蓄水就起泡。最后养水,也叫闭水试验,放水深度至少20mm,48小时后去楼下看天花板有没有渗水。我他妈见过工人偷懒,当天涂完当天放水,楼下水帘洞。还有,门槛石侧面一定要刷防水,否则水从门槛下渗出,卧室地板发霉哭都来不及。成本不高,一桶好点的德高防水也就两三百,千万别省。

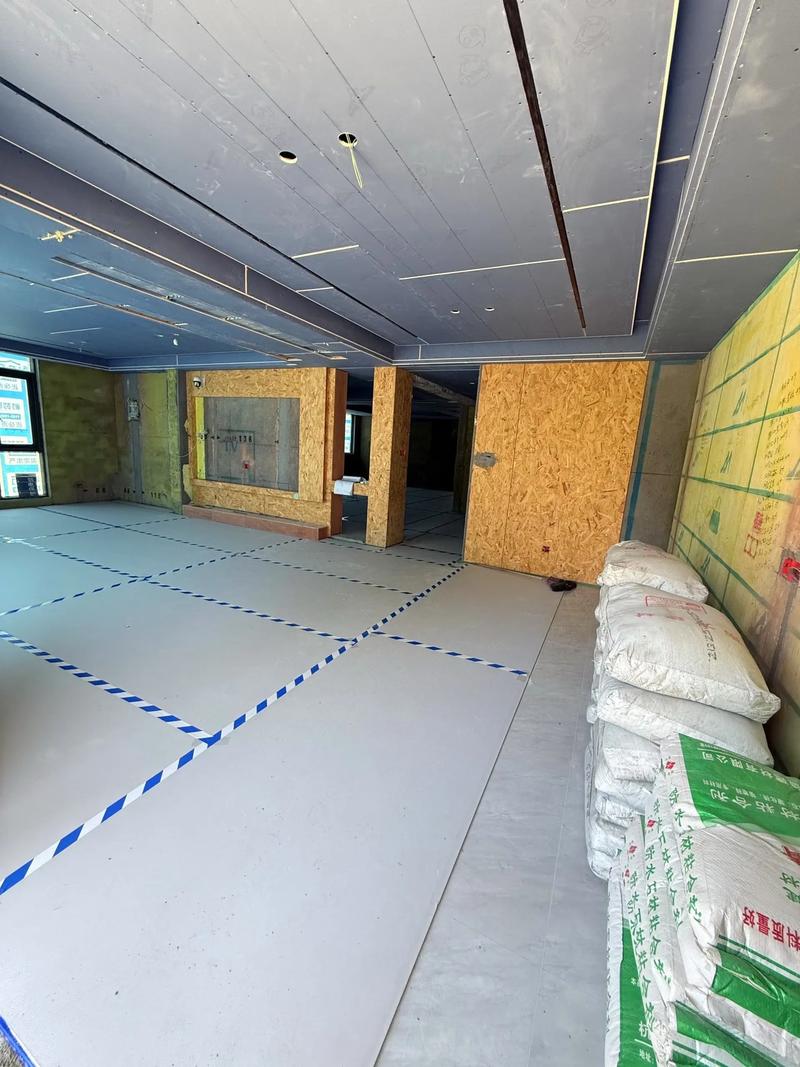

泥木油漆,面子工程的里子

问:瓷砖铺贴要注意什么?
答:哈哈,瓷砖猫腻多。第一,买砖要算损耗,一般加5%,但斜铺或小花砖要加到10%。退砖时注意,泡过水的砖不能退,所以让工人用多少泡多少。第二,现在流行地砖上墙,但瓷片和地砖收缩率不同,必须用瓷砖胶加背胶,纯水泥贴地砖上墙,半年后空鼓掉砖,砸到人怎么办?我救过好几家,铲掉重贴,费钱费时。第三,留缝。无缝铺贴是噱头,热胀冷缩会崩瓷,至少留2mm缝,美缝剂一勾,干净又漂亮。验收时,拿五点敲击法:用空鼓锤对角、中心敲,单块空鼓不超5%,否则必须返工。见过空鼓超30%,客厅成了回声谷。
问:木工和油漆工序到底谁先谁后?
答:原则上是先瓦工、后木工、再油漆。但有些公司喜欢木工做完再贴砖,保护不好会划伤瓷砖。最稳妥的顺序:水电完变→泥工进场贴砖→木工做吊顶和柜体→油漆工刮腻子刷漆。可是注意!木工和油漆有个衔接死穴:如果现场做柜子,柜体和墙面交界处,一定要先让油漆工做一遍底漆,木工安装后再做面漆,否则会有裂纹。有的公司偷懒直接打玻璃胶,两三年就发黄裂开。另外,现在越来越多定制家具,现场木工只做吊顶和隔墙,那更简单,吊顶做完,腻子批嵌,油漆收尾。但是吊顶的钉眼必须涂防锈漆,不涂的话,以后墙面泛黄斑点,你想死的心都有。
家具与环保,别让甲醛毁了家
问:定制家具好还是成品家具好?
答:这是一个博弈。定制能充分利用空间,特别是畸形角落,但水太深。颗粒板、多层板、实木板,价格差几倍。记住,问清楚柜体板材、背板厚度(至少9mm)、五金带不带阻尼。很多套餐报低价,五金拉手另算,增项增到你发狂。我的建议:衣柜、橱柜定制,其他如床、沙发成品。理由?定制的移动性差,以后想换个布局?拆了重新做?成品可更换,风格更灵活。还有,找本地工厂比品牌店便宜30%,但要盯好封边工艺,封边不好甲醛释放。我碰到过,定制的鞋柜,层板居然用纸压板,放几双鞋就弯了,找商家扯皮,费神。
问:环保除醛,通风半年够吗?
答:不够!通风能吹走游离甲醛,但板材内部的甲醛会持续释放3-15年。没有捷径,最好的办法就是源头控制:少用密度板、大芯板,多用欧松板或禾香板。装修完,高湿高温加速释放,比如夏天关窗暴晒两天再通风,反复几次。但是甲醛浓度低于0.08mg/m³才能入住,有小孩和老人在0.06以下。检测别信那个手持检测仪,不准!找专业CMA机构,一千多块钱,买安心。常见误区:放几盆绿萝、活性炭就能除醛?效果微乎其微,就当心理安慰吧。真正有用的是新风系统或工业风扇强力通风。
验收与特殊房型,最后防线
问:竣工验收重点看什么?
答:这时候别不好意思,带上验房清单,一项项打勾。重点:电路——相位仪测每个插座是否左零右火上接地,漏电保护器跳不跳。水路——所有角阀、龙头打开,检查下水通畅,水槽底下摸一摸有没有渗水。墙面——强光手电斜照,不平整的波浪纹立现。地面——走路有没有异响,地缝是否对齐。还有门窗开关是否顺畅,玻璃有没有3C标志。特别查一下空调插座是不是16A,有的工人给装10A,一插就烧。别漏了水表电表正常运转,我们有次验收,发现一开电闸就跳,原来是泥工把电线凿破了。签竣工单前,所有问题必须整改完,尾款扣着,别心软。
问:旧房翻新,承重墙能拆吗?
答:绝对不能!这不是胆大就能干的事。如果你不确定哪面是承重墙,找物业要结构图纸,或者用钢筋探测仪。砖混结构的房子,厚度超240mm的墙基本不能动。框架结构就好很多,只有柱子和大梁不能动。但即便能拆的地方,也别拆太多,会破坏房屋刚度。我们见过拆墙导致楼上开裂,赔了好几万。建议:旧房翻新,水电必须全换,因为老电线多是铝芯,容易氧化打火。水管是铸铁管,内部生锈,水流出来是黄的。防水重做,不要直接在旧瓷砖上涂防水,要铲到基层。额外提醒:老房楼板薄,打龙骨做地暖要谨慎,搞不好楼下天花板开裂。最好轻质回填。
问:小户型怎么显大?
答:空间不够,设计来凑。几点诀窍:第一,用浅色系,大白墙最显亮,搭配窄边框门套,视觉轻盈。第二,少做隔断,用玻璃、矮柜分区,阳台打通纳入客厅。第三,立体收纳,非承重墙做入墙柜,转角用旋转衣架。但是!别被抖音上的变形家具忽悠,实际用起来麻烦,一年变不了两次。真正实用的是高脚家具,底部能走扫地机器人,而且看着通透。还有一个大坑:小户型硬塞大吊灯,显得房间更矮。用无主灯设计,轨道射灯或筒灯分散光线。我做过最小的28平,住两人,因为设计得当,朋友都说像40平。啊,对了,窗帘挂到顶,别只遮窗户,拉高视线。
🚩 特别提醒:小白别踩这些坑!
一、熟人装修最坑!碍于情面不好意思提要求,出了问题容易撕破脸,最后连朋友都没得做。
二、合同要细!材料品牌、型号、单价全写上,口头承诺等于空气。所有变更要有书面签证,不然结算时全是坑。
