半包到底包啥?我见过太多人一头雾水就签合同了
问:半包具体包含哪些项目?不包啥? 答:半包=人工+辅材。说白了,你家铲墙皮、水电开槽、贴砖、刮腻子这些脏活累活,以及水泥沙子、电线水管、石膏板、钉子胶水全是施工队的活。⚠️但不包主材!瓷砖、地板、洁具、灯具、开关插座、橱柜、门…统统你自己买。注意!有些公司把“垃圾清运费”“材料搬运费”单独算,签合同前问死,不然后期加钱加到你哭。问:半包报价单密密麻麻,重点看哪几项? 答:别盯着总价看!先拆项目。‼️水电改造最容易出猫腻。很多公司报的是预估价,最后按实结算,一根线管多绕几米,费用翻倍。要求他们“实测实量、封顶价”!还有,贴砖报价要明确规格,比如超大砖、异形砖人工费贵50%以上。墙面处理,问清楚铲墙皮多少钱、界面剂要不要另收费。口头承诺全当放屁,白纸黑字。

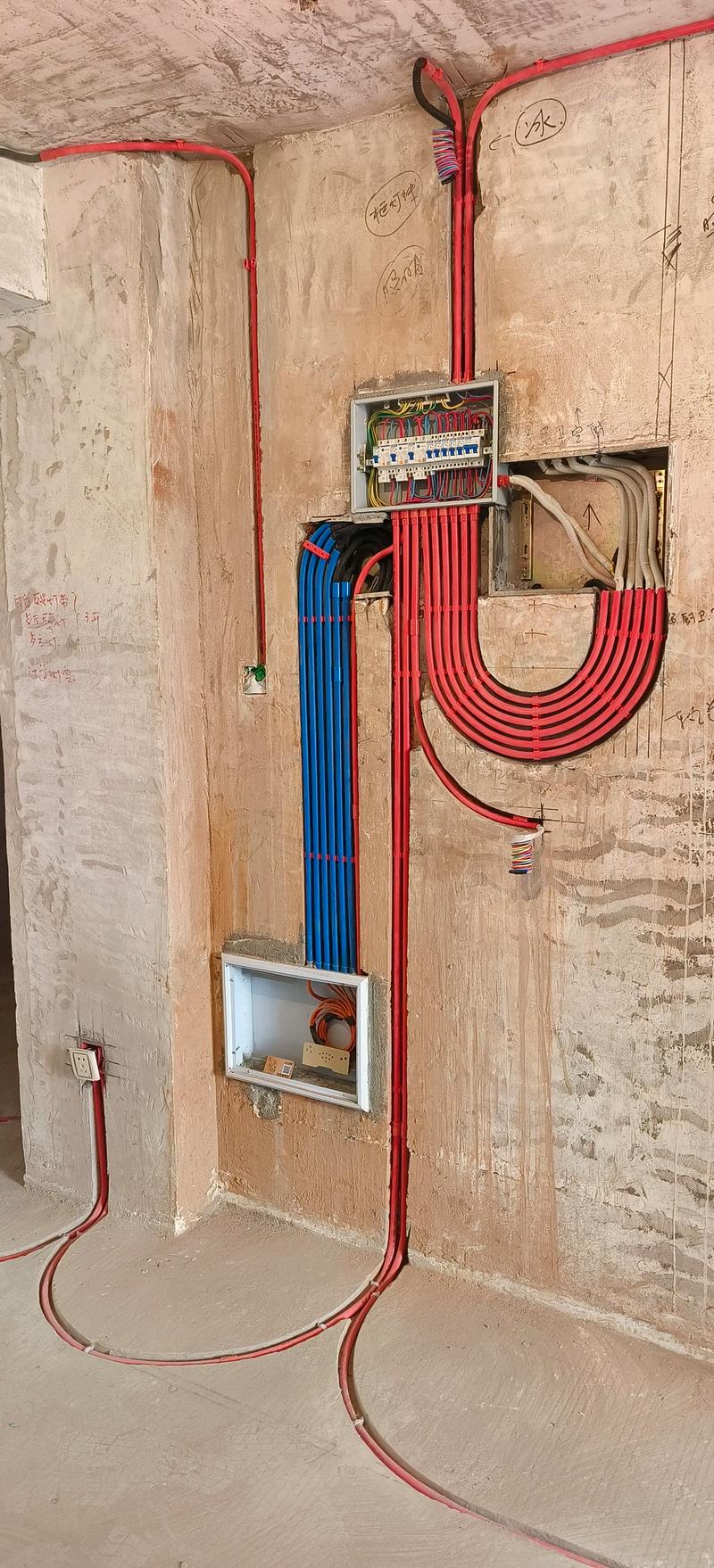

水电改造 —— 半包里最大的黑洞

辅材不省心,你以为的小东西可能毁了整个装修

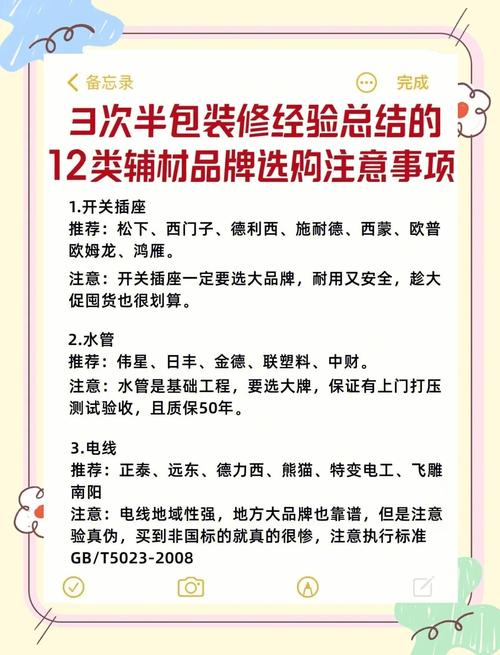

问:半包公司用的辅材,有必要升级吗? 答:太有必要了!标配水泥一般是本地杂牌,强度不够,贴大砖容易掉。加钱换海螺、华润,一吨贵两三百,值。腻子粉,很多公司用非耐水腻子,南方回潮墙皮就鼓包。坚持换成品耐水腻子,比如美巢、立邦,不给换就拉倒,换一家。还有,石膏板别用无品牌的,龙牌、泰山差不了几个钱,接缝处开裂几率小很多。别嫌我啰嗦,辅材不显眼,但出了问题全是大麻烦。
施工顺序不能乱,乱一步多花一万
问:半包装修的正确施工顺序是啥? 答:拆旧→砌墙→水电开槽布线→防水→贴砖→木工吊顶→墙面腻子乳胶漆→安装。很多人以为木工先做,错!水电埋在地面或墙体,如果先吊顶,水电走管碍事,还容易破坏成品。特别提醒:贴完砖,立刻做地面保护!否则后期木工家伙什一砸,瓷砖崩瓷,心疼死你。问:防水怎么做才不漏?闭水试验多久? 答:卫生间防水刷两遍,第一遍横着刷,第二遍竖着刷,墙角、管根用水不漏先做圆弧处理。淋浴区刷到1米8,别省那点料。闭水试验至少48小时!很多公司只做24小时,根本不够,有些微漏看不出来。亲自去楼下看,用手摸管道周围,没水渍才算合格。‼️还有,如果卫生间背面是衣柜,那面墙外侧也得刷防水!问:贴砖验收只看空鼓?大错特错 答:空鼓率当然得查,用空鼓锤敲,边角空鼓可以灌浆,中心空鼓必须扒了重贴。但更要注意平整度,用靠尺检查,误差不超2mm。尤其是四角,别像跷跷板。缝隙要均匀,十字卡都用了吗?别说忘了。💡一个小技巧:拿个玻璃球往地上一扔,看它往哪滚,就知道坡度找没找对,地漏附近必须最低。主材自购,这些坑你踩了没?

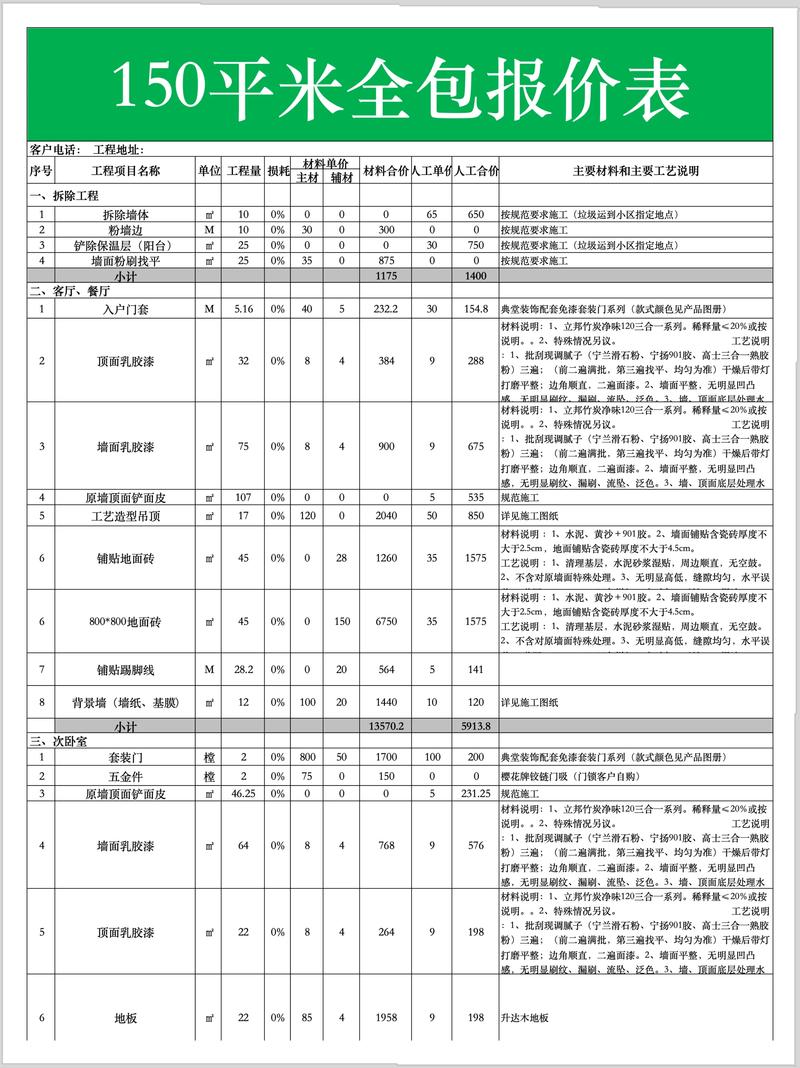

问:业主需要自购哪些主材?什么时候买? 答:开工前,先定好橱柜、窗户,因为制作周期长。水电改造后,马上买瓷砖、地漏、淋浴房挡水条——贴砖时就要用。瓷砖用量计算:面积÷每块砖面积×1.05,宁多买一两箱,不同批次有色差!后期安装阶段,提前一周订门、集成吊顶、洁具。别什么都在网上买,大件退货麻烦死。像我,曾经遇到业主网购马桶,孔距不对,又退不了,重新买多花两千。问:橱柜是现场打还是买定制?半包公司建议我现场做,靠谱吗? 答:现场做,说白了就是木工打柜体,自己去配门板。省钱是省钱,但细节粗糙,封边容易爆开。除非你有强迫症,能盯着师傅用机器封边,否则还是选定制吧。定制橱柜贵30%左右,但设计合理、美观。不过话说回来,如果你家厨房异形多,现场打可能更贴合。💡提醒:无论哪种,五金必须用好的!百隆、海蒂诗虽然贵点,但抽拉顺滑,不然用两年抽屉掉下来。半包工期和验收,别让拖延症工人气死你
问:半包正常工期多久?为什么会拖延? 答:100平米的房子,硬装一般45到60天。如果碰上梅雨季,墙面干得慢,可能要延长。拖延往往是因为工人同时接几个工地,在哪里干着又跑去另一家。对策:合同里写明各个节点时间,比如水电几天、贴砖几天,超时扣违约金。没事多去工地转,你不催,他们不急。问:最后验收要注意哪些关键点? 答:插座相位要查,万用表检测,左零右火上接地。每个下水管倒一桶水,看是否通畅,有没有堵塞。墙面用强光手电筒侧照,看是否有明显波浪。开关面板安装平不平,手摸过去不应高低参差。还有,甲醛这种事,装修完通风三个月是必须的,别信除甲醛服务,都是智商税,唯一有效的是开窗。
特别提醒:小白最容易犯的两个致命错误
