💸 预算与设计:豪装的钱到底烧在哪?
问:豪装到底要花多少钱?预算怎么控?
答:别听销售吹!豪装没有标准价,但底线在这——大城市每平4000元以下别谈“豪”,水得很。💸 150平的房子,60万打底,上不封顶。控制预算?核心是把钱砸在看不见的地方:水电、防水、基层处理。那些花里胡哨的背景墙,过两年就土得掉渣。建议把50%预算给基础硬装,30%给定制和设备,20%给软装。别本末倒置。😮💨
问:设计师、工长、监理,怎么配合才不打架?
答:豪装项目里,这个三角关系搞不好,你就成了受气包。经验之谈——让设计师和工长吵一架再开工。对,专门开个碰头会,把图纸和现场冲突点全吵出来。监理你最好自己请,别用装修公司的。三方向你汇报,你只负责拍板,别当传话筒。💡 每周一次工地会议,每次半小时,把问题记下来,谁的责任谁签字。否则,踢皮球能把你踢到崩溃。
🔨 硬装核心:水电木瓦油,一步错步步坑
问:水电改造,为啥豪装更得下血本?

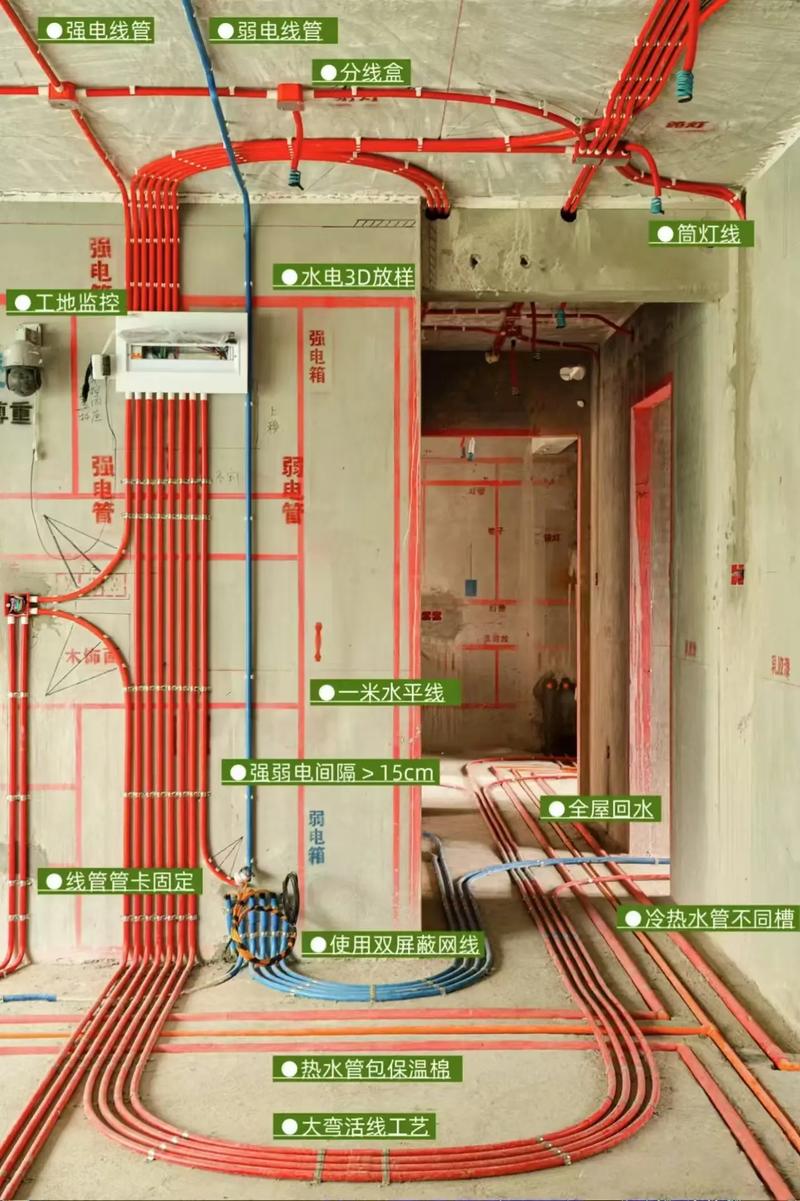

答:因为后期砸墙的代价是改造时的十倍!❗ 豪装必做:全屋热水循环、零冷水,这得多走一根回水管,很多人不知道。强弱电必须分管分槽,交叉处包锡纸,别听师傅说“都一样”。厨房卫生间,电线至少4平方起步,蒸烤箱、即热龙头都是电老虎。还要预留智能家居零火线。放张图你们感受下标准走线——

答续:水管走顶,别走地。漏水听得见,拆吊顶比撬瓷砖划算一万倍。✅ 这些投入,每平多花200块,但值!
问:瓷砖铺贴,哪种工艺不踩坑?
答:玻化砖上墙,老老实实背胶+瓷砖胶,别信水泥砂浆。空鼓掉砖不是吓你。大板砖比普通砖工费贵一倍,要提前问清楚。🚿 卫生间必须墙压地,地漏做回字形,排水坡度3%以上。美缝用环氧彩砂,别用真瓷胶,发霉发黑能逼死强迫症。想省钱?大砖切割上墙,效果好过花砖。
问:卫生间防水,怎么做才能高枕无忧?
答:防水是豪装的底线,破了整楼骂你。记住:柔性防水刷两遍,阴阳角做圆弧。门口做个挡水坎,门套内侧也刷30公分高。闭水试验48小时,亲自去楼下看,别只信照片。管根、地漏处用水不漏先堵,再刷防水。⚠️ 常见误区:开发商防水层铲不铲?铲!基层不干净,新防水粘不牢。
🌿 环保与材料:别为智商税买单
问:环保?全屋定制板材怎么选?
答:一听“零甲醛”就掏钱?傻!😤 没有零甲醛的板材,只有低释放。豪装认准新国标ENF级,万华禾香板、莫干山豆茵板都行。关键看封边:激光封边>PUR>EVA。EVA封边几年就发黑。全屋柜子,甲醛叠加照样超标,别可着一间屋死命做柜子。💡 建议:卧室少做定制,用实木成品柜更好。甲醛检测要找CMA机构,手持仪器都是玩具。
问:实木地板,到底该不该上?保养麻烦?
答:实木地板脚感绝了,但你要想清楚——它有脾气。🌡️ 装了地暖别用纯实木,变形起拱警告!多层实木复合更稳,面层厚度2mm以上才称得上豪。保养?每月精油保养,别用湿拖把怼,磕了坑心疼死。我家客厅用的柚木,五年了越用越润,但孩子玩具砸的印子……唉。如果你没那耐心,强化地板顶级款也不差。
💡 设备与智能:豪装的灵魂还是鸡肋?
问:无主灯设计,豪装标配?容易翻车吗?

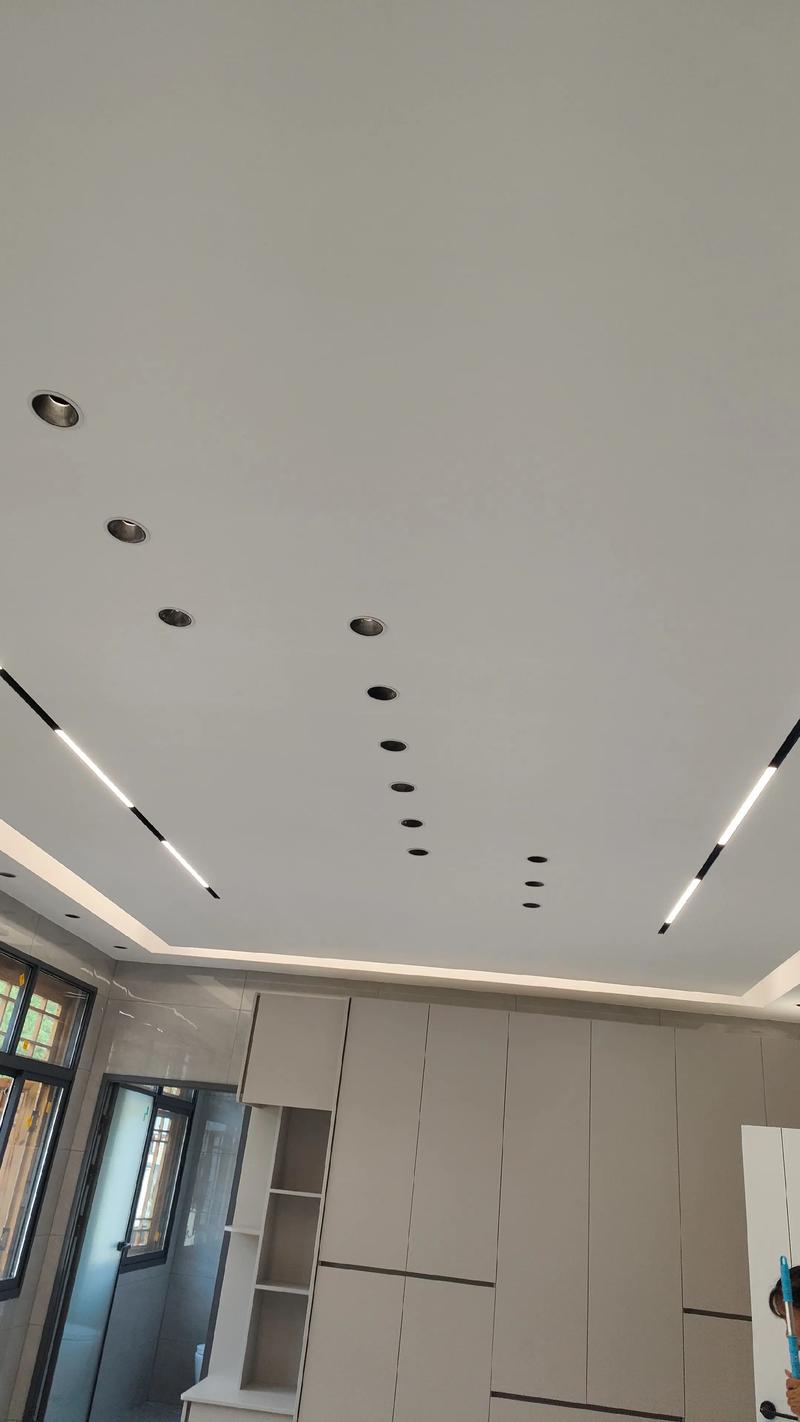

答:无主灯是高级感神器,但翻车率高达70%!原因就俩:层高不够还硬上,吊顶压得喘不过气;灯光没设计,亮一片暗一片。提前找灯光设计师,单独付费那种。射灯用深杯防眩,色温3500K最温馨,显色指数必须95以上。别满屋筒灯,丑得像办公室。来张正确布局——

答续:智能控制搭配,场景模式一按,氛围拉满。但别贪多,动动嘴关灯不如手按快。
问:智能家居,豪装必须上?怎么预留?
答:可以不上,但预留要足!🏠 零火线到每个开关底盒,多留插座,尤其是窗帘盒旁、马桶旁。网关位置居中,别塞进弱电箱铁盒子里。全屋Wi-Fi用AC+AP,网络无缝漫游。别指望后期加装,开槽补墙会疯。我见过最冤的:忘了留电动窗帘插座,后期走明线丑哭。
问:全屋净水、新风、中央空调,值得全上吗?
答:看地方。💨 雾霾严重、沿街灰尘大,新风必上,最好带热交换。中央空调美观但费电,一拖五以上才划算,否则挂机+风管机混搭。全屋净水:前置过滤器+中央净水+软水+末端RO,一套下来小两万,但洗完澡皮肤滑,水垢不堵龙头,值!软水机要预留排污管和插座,忘了就哭。
🚨 避坑与验收:最后一步别翻船
问:装修顺序错了,哭都来不及!豪装流程?
答:最简流程:拆改→水电→吊顶→防水→贴砖→木作→油漆→安装。但豪装多了设备安装,比如中央空调要在水电前装,新风主机吊顶前装。地暖在防水后、贴砖前。全屋定制复尺要等到贴砖完成、吊顶完成,不然尺寸全错。💡 交叉施工:贴砖时安装窗户,油漆前装好入户门。顺序一乱,工期加倍。
问:墙面开裂?豪装工艺能杜绝吗?
答:杜绝?不存在的。但能降低80%概率。✊ 满墙挂玻纤网,新旧墙交接处挂钢丝网。腻子用耐水腻子,别用821。每遍腻子干透再刷下一遍,赶工期必裂。乳胶漆别省,多乐士森呼吸、都芳生态漆,质感不是杂牌能比。开裂高发区:线槽处、吊顶转角,要用嵌缝石膏+牛皮纸处理。
问:工期拖延怎么办?
答:合同里写明延误赔偿,每天按合同额千分之一扣。别听口头承诺。😡 拖延三大原因:主材没到位、工人转场、返工。提前把所有材料下单,定制类最少45天生产周期,提前量要足。催工长要技巧:别只催,帮他解决问题,比如水电工缺管材你立马买,他不好意思拖。每周发工地照片到群里,无形施压。
特别提醒:
1. 别被样板间迷惑!样板间家具缩水、灯光加持,你家照搬就是买家秀。清醒点,看工艺细节。2. 环保叠加才可怕。单件产品达标,一屋子加起来就爆表。装修完至少通风一个夏天,检测合格再住。别信治理公司,大多骗局。
