拆不拆,先看钱包和血压

问:精装房到手,到底要不要拆?答:别急着砸!先看三样——水管电线品牌、地板平整度、卫生间闭水试验记录。开发商配的入户门、窗户一般别换,换了反而容易漏风。但如果你的地板踩上去咯吱响,墙面一蹭一手白,那基本得动刀。注意:瓷砖空鼓率超过单片15%就必须敲掉重贴,不然两年后起拱别哭。问:拆改怎么避雷承重墙?物业那关咋过?答:拿着购房时的户型结构图,去物业工程部调取《房屋结构安全审定书》——对,就是那张很多人收房就扔了的纸。实在找不到?现场敲击辨音,沉闷的是剪力墙,清脆的也要小心,现在有些填充墙也带钢筋。💡 说实话,我见过太多业主私自切了门垛,结果楼板开裂的。一定要备案!押金那三五千块别心疼,买个保险。
水电和防水,别信开发商

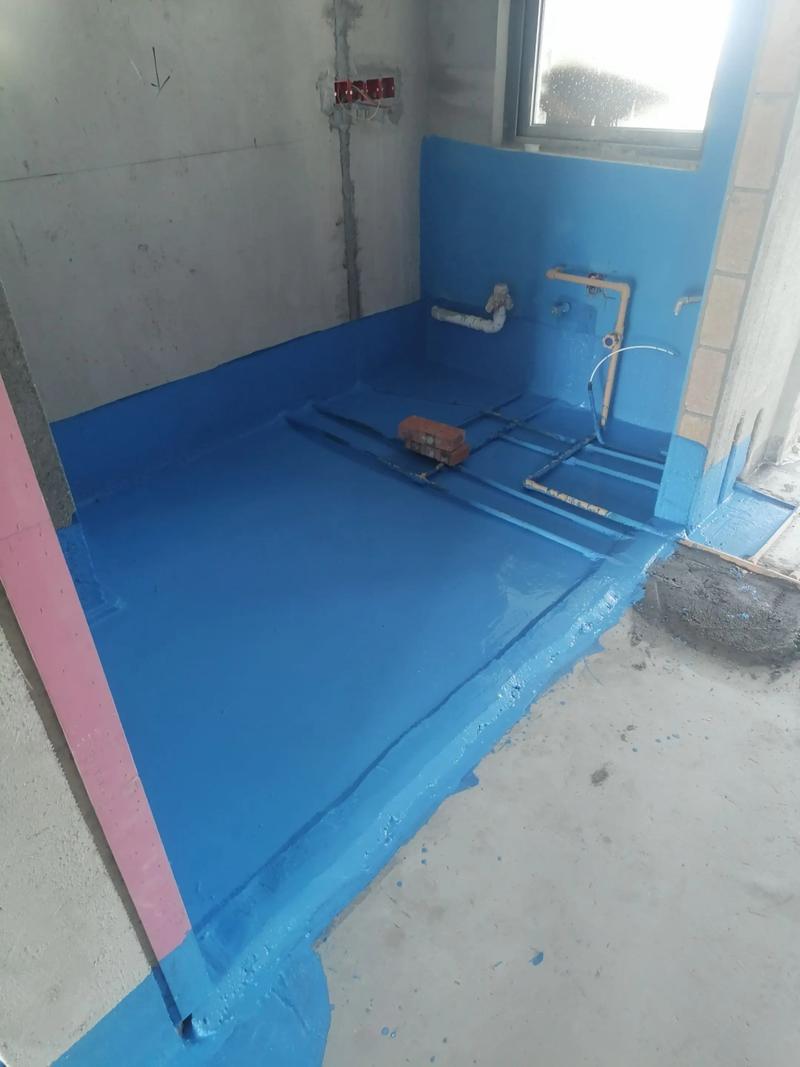

问:水电要全改吗?局部改行不行?答:先拧开几个插座看电线颜色——杂牌线、线径不达标(照明1.5平、插座2.5平、厨卫4平是底线),果断全改。局部改嘛,如果你能接受后期跳闸,或者洗衣机一开卧室灯就闪,那就省这个钱。⚠️常见误区:以为加几个插座很简单,结果工人把地线给断了,或者把不同回路接一起,那你家漏保就是摆设。建议:哪怕不全改,也要做全屋回路检测,用相位仪每个插座插一遍,几十块保命。问:卫生间防水没做好,怎么补救?砸不砸砖?答:先做24小时闭水,去楼下看天花。渗水不严重,表面喷刷渗透结晶型防水材料能顶一两年;但如果是墙角或管根漏,必须凿开重做。那种免砸砖注浆的,骗人的!浆液到处乱窜,堵了这边那边漏,后面砸开更麻烦。重做时,别忘墙角圆弧处理,挡水坎凿毛再刷防水——这些细节工人不提醒他就偷懒。
墙面地面,撕掉那层遮羞布

橱柜与收纳,抠出来的生活智慧

环保与工期,别跟风别焦虑
问:甲醛治理,通通风就行吗?答:开窗是王道,但冬天或雾霾天你咋整?闷放法(关窗几天再开窗几天)有用,但只对部分板材。千万别信一次性除甲醛服务,喷的那种封闭剂,半年后该释放还释放。可以从源头掐:改造时尽量用MDI胶的板材,或者水性漆。入住前,密闭12小时检测,别信几十块的测试仪,要CMA认证机构。问:改造工期一般多久?怎么监工?答:只改软装,一周;动水电地面,至少45天。关键节点你必须到场:材料进场核对品牌型号、水电完工拍照留底、防水闭水去楼下看、竣工验收每个开关插座。别天天去,工人烦。但隐蔽工程那天,请假也得盯,拍照录像存好。📱特别提醒

⚠️ 小白最容易掉的两个坑:
1. 开发商给的“环保达标”报告,采信之前看看日期——有些是样板间的数据。你自己买几块柜体板送检,几百块买个心安。千万别用密度板做卧室家具,甲醛那叫一个缠绵。
2. 预算忘了算“垃圾清运费”和“成品保护费”。精装房改造拆下来的马桶、地板,物业一般不收,找人拉走一车两三百。而且地砖贴好后,必须铺保护膜,不然后期施工,沙子一磨全花了。这笔钱,谁省谁哭。
