水管打压,千万别被工头糊弄!老工程师的12个辛辣问答

💦 打压到底是个啥?不做行不行?

问:水管打压是什么?为什么装修必须做?

答:简单说,就是给水管里注水加压,模拟日常用水压力的好几倍,看看管子接头漏不漏。不做?那你家墙里的水管就是个定时炸弹——哪天漏水了,砸墙刨砖,楼下邻居还得找你赔钱。💣 必须做,没商量。这是水电验收的死命令,别听工头说“我做的保证没事”,再老的师傅也有手滑的时候。

问:打压标准是啥?打多少压力,压多久?

答:标准冷热水管试验压力是工作压力的1.5倍,但不能低于0.6MPa。家装通常打0.8-1.0MPa,也就是8到10公斤压力。稳压30分钟,掉压不超过0.05MPa,而且检查所有接头无渗漏——这才算合格。注意!有些鸡贼的工头打半小时就撤了,那是糊弄鬼呢。✅ 我建议至少稳压1小时,特别是老房子改造,保压24小时更稳。

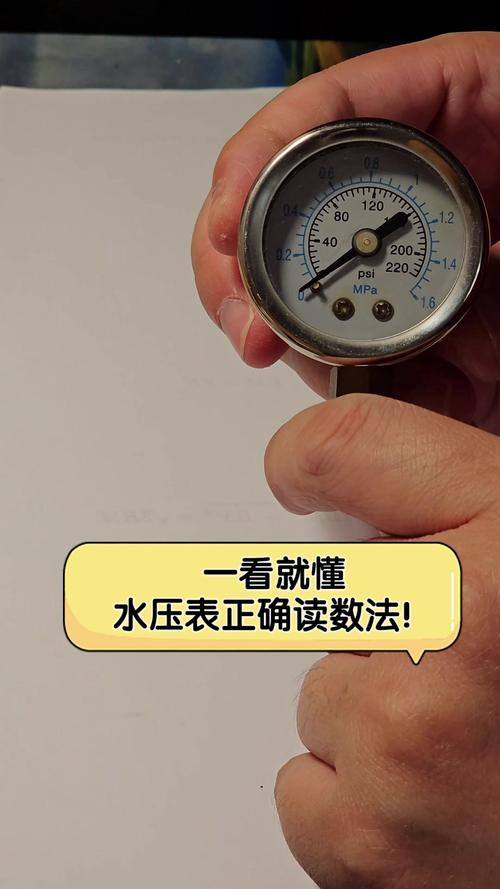

水管打压测试压力表读数0.8MPa
水管打压测试压力表读数0.8MPa

🔧 工具和步骤,小白也能盯工!

问:打压需要什么工具?手动还是电动?

答:家用打压泵就行,手动的几十块,电动的几百。施工队一般用手动打压泵,带个压力表。看着简陋?其实够用。但注意,压力表必须经过校准,否则读数就是个笑话。🚩 常见误区:以为表针不转就是合格,其实极微小的掉压肉眼难辨,必须盯住数字记录。如果有条件,加个电子数显的压力记录仪,避免扯皮。

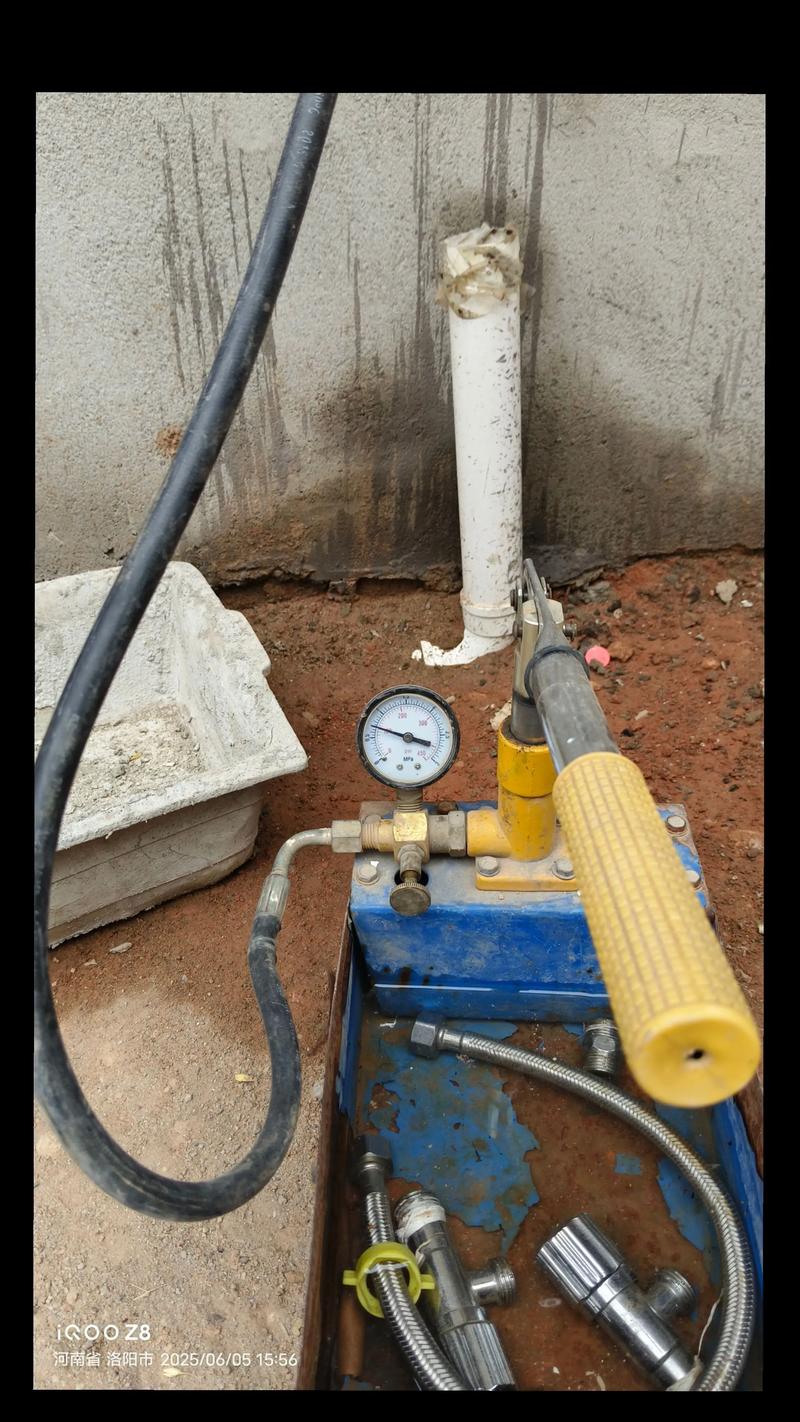

手动打压泵连接水管现场
手动打压泵连接水管现场
问:打压具体步骤是啥?怎么操作?

答:顺序不能乱——①把冷热水管用软管连通成一个回路,②从最低点灌水,排净空气(这点超重要!管里有气,掉压你都不知道是漏水还是气泡在跑),③接上打压泵,缓慢加压到规定值,④观察压力表,同时用纸巾、干手摸遍每个接头,哪怕渗出一丢丢水珠马上返工。💧 看着简单?空气排不干净,白做。

问:打压前要做哪些准备?

答:首先,水管敷设完、固定好,但先别封槽!所有接头裸露着,方便检查。堵头、弯头都得拧紧,尤其是临时用的塑料堵头,很容易崩开,溅一身水。👕 别问我怎么知道的。然后,关掉总阀,隔离掉入户水表——那玩意儿经不住高压,打坏了你得赔自来水公司。最后,拍照留底每条管路走向,打压完再封墙,以后打孔避得开。

💡 问题排查与特殊管路

问:打压时掉压快,但又看不见漏水,咋办?

答:典型的气没排净,或者堵头微漏。先重新排气,拧开放气阀直到水柱连续无气泡。如果还掉压,用洗洁精水刷所有接头,冒泡的地方就是漏点。实在找不到?可能是管材本身沙眼或内丝弯头裂纹——这种隐形杀手最害人,必须分段打压排除。😤 遇过奇葩案例:压力表接口松动导致的掉压。所以先检查工具。

问:打压合格后,是不是就万事大吉了?

答:别松懈!合格只是证明当时不漏。后续工序——水泥封槽、贴砖、装卫浴——都可能二次破坏。所以建议:封槽后再打一次压在0.6MPa左右,快速过一遍。另外,全部装修完,装好角阀、龙头后,再次通水逐个检查接口。多花一小时,省掉日后的大麻烦。🛠️

问:冷热水管都要打压吗?地暖呢?

答:统统要打。冷水管热水管必须一块儿打,因为通常连在一起。但热水管更要当心,日后热胀冷缩,接头更容易渗。地暖打压不一样——压力一般在0.4-0.6MPa,稳压1小时,掉压<0.02MPa,还要注意环境温度变化对压力的影响。给地暖打压最好用纯净水,免得堵塞管道。🌡️

问:自己能打压吗?还是非得请人?

答:打压泵便宜,自己也能玩。但你不清楚验收标准、不会排查漏点、也没经验处理突发(比如堵头崩飞),所以还是建议第三方监理或至少是一个公正的老手。如果执意自己来,记住:慢升压、勤排气、长时间。👴 别相信装修公司自带监理,利益捆绑了。

💰 费用、质保与小白必看误区

问:打压一般收费多少?包含在装修费里吗?

答:如果找专业打压公司,一次200-500元,视城市和管路复杂程度。大部分装修队会口头承诺“免费打压”,其实费用早揉在报价里了。但注意!这种免费往往很敷衍,走个过场。💸 建议单独花几百块请个上门打压,出具检测报告,将来漏水索赔有依据。

问:打压后水管质保多久?漏水谁负责?

答:正规管材厂家质保50年(得用原厂配件,施工规范),但漏水损失通常只赔管子,不赔其他。所以别听“管子保用50年”就放松警惕,工和料是两码事。打压记录就是划分责任的证据。留好照片、视频、压力表读数,不然真漏了互相推诿。👹 特别提醒:选管材时认准大品牌(伟星、日丰、皮尔萨等),他们派人上门打压并出具质保卡,这羊毛必须薅。

问:装修小白最常见的决策误区?

答:两个坑掉进去无数人——①“打压做过了呀,后期漏水不可能”,忽略了后续施工破坏;②“水管都是横平竖直走的,绝对规范”,其实为了省钱或省事,接头过多或该用整管的地方用了接头,泄漏风险反而大增。❗ 记住:压力测试只代表瞬间质量,管材寿命和施工细节才是长期保障。别被表面的打压合格报告麻痹。

🚨 特别提醒(掏心窝版)

1. 不要相信口头承诺。 所有打压数据、保压时间、责任人,必须白纸黑字写在装修合同附件里。我当时就是逼着工头签字按手印,后来发现一处微渗,他二话不说返工——因为赖不掉。😏

2. 打压不是终点,是起点。 见过太多业主压抑一遍就欢天喜地付尾款,结果装完柜子发现墙角长毛。全程至少监督三次打压:水电完工一次、封槽后一次、安装洁具后一次。费点神,省大心。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。

(0)
下水改造的坑我帮你踩了,看完再开工至少省3万
上一篇 1小时前
墙面防水做一次管20年?资深工长:搞不懂这10点,照样漏水!
下一篇 1小时前

联系我们

在线咨询: QQ交谈

邮件:362039258#qq.com(把#换成@)

工作时间:周一至周五,10:30-16:30,节假日休息。
