有人说装修就像一场渡劫,作为在这个行业摸爬滚打快二十年的工程师,我信了。今天咱不整虚的,就挑你们最头疼的问题,用大白话唠清楚标准流程到底该怎么走。别跟我扯什么高端理论,直接上干货。
🔨 拆改与前期准备
问:装修最先做什么?标准施工流程咋走?

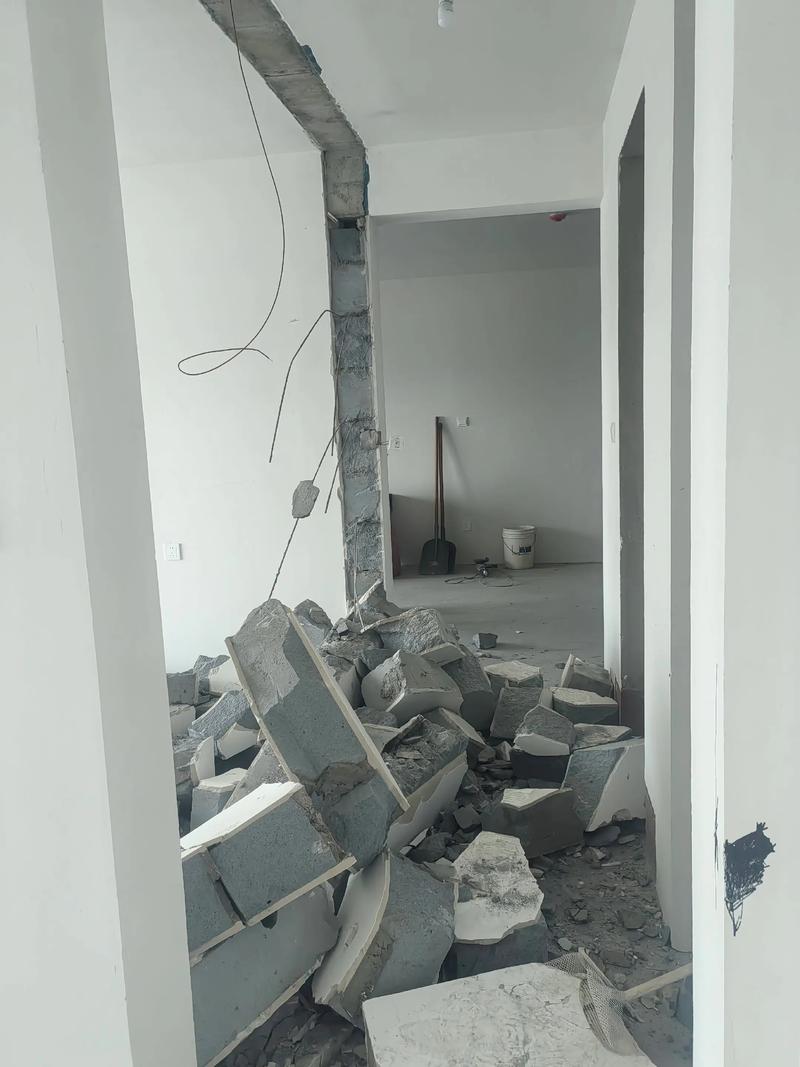

答:先别急着动工,设计定死才是王道!标准流程:设计交底→拆改→水电→防水→泥瓦→木工→油漆→安装→保洁→软装。每一步都有坑,听我慢慢说。💡 前期记得去物业办手续,垃圾清运提前谈好,不然师傅拎锤子都费劲。拆改别瞎砸,承重墙碰不得,否则罚款是小,整栋楼变危房你负责?

问:自己找工人还是找装修公司?清包、半包、全包怎么选?
答:新手小白别碰清包,除非你爸是包工头。半包最稳妥——主材自己买,辅材施工队包。全包省心但水深,签合同前把材料明细抠到型号,不然绝对用最低配糊弄你。说实话,我见过太多全包后期增项的,水电预收5000,结算干到2万,哭都来不及。
💧 水电与防水
问:水电改造有哪些标准做法?走天还是走地?

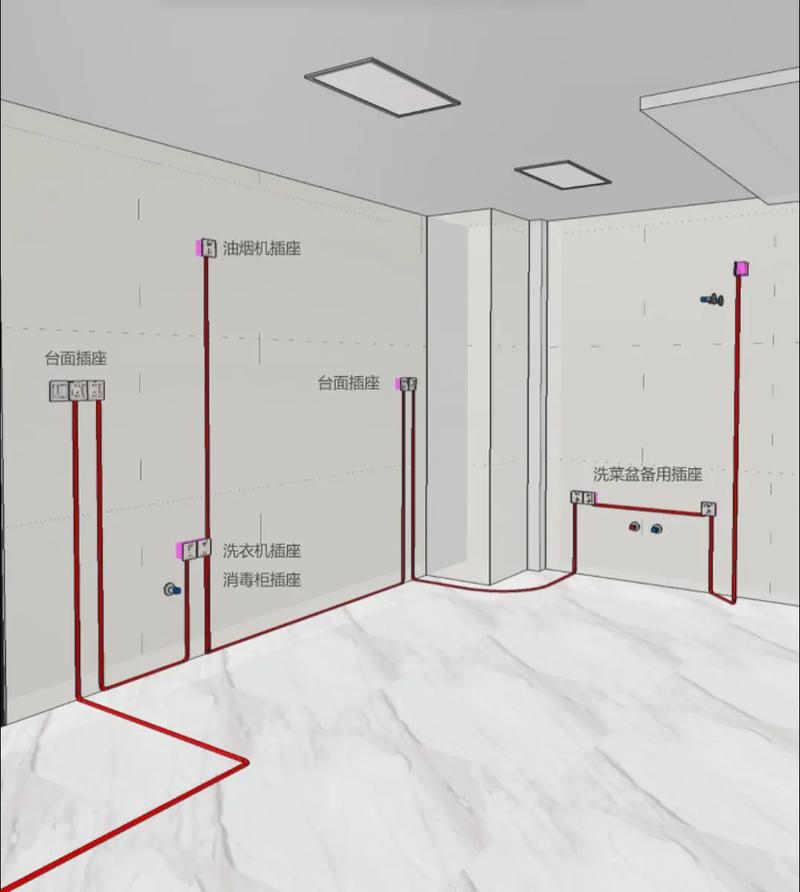

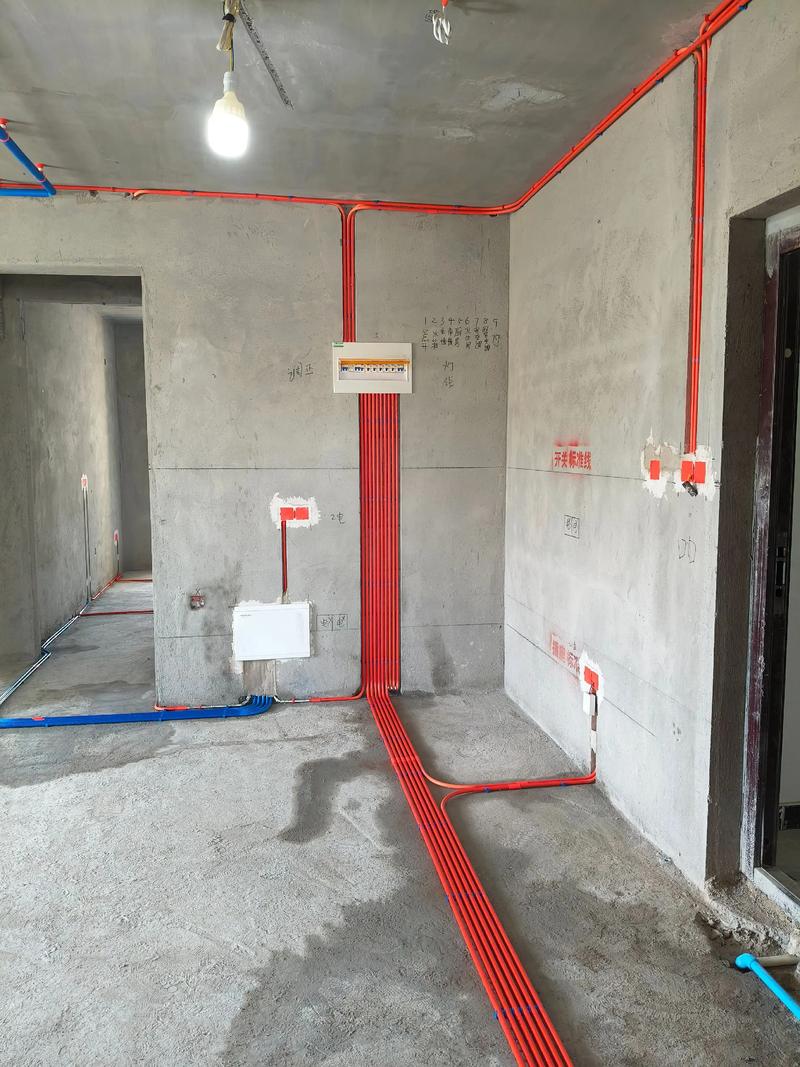

答:厨卫走顶,其他走地。为啥?漏水能第一时间发现,拆铝扣板修总比敲地板强吧?❗ 标准要求:冷热水管左热右冷,间距15cm;强弱电交叉必须包锡纸,不然以后网速像便秘。管卡固定间距不大于80cm,水管打压0.8兆帕半小时掉压别超0.05。验收时拿手机录像,以后想查线管位置一翻便知。

问:防水怎么做才不漏?闭水试验要做多久?
答:卫生间防水刷两遍,墙刚地柔!刚性刷墙面防掉砖,柔性刷地面抗拉伸。淋浴区刷到1.8米高,别省那点料。闭水试验蓄水后至少48小时,去楼下邻居家手电筒照天花板,阴角处最容易渗,别光看管子根部。✅ 门洞外侧也得刷30厘米外翻,好多师傅偷懒不做,以后门套发霉哭死你。
🧱 泥木与油漆
问:贴砖怎么检查空鼓?验收标准是啥?
答:拿个空鼓锤或小铁棍,敲瓷砖四角加中间,声音像敲鼓就是空。单片空鼓率不超15%,中心不允许空,否则迟早起拱崩瓷。💡 小窍门:贴砖前墙面拉毛处理,水泥砂浆加点瓷砖胶,空鼓率直降一半。全瓷砖上墙必须用背胶加挂件,单靠水泥黏不住,掉下来能要命。
问:木工吊顶怎么盯?避免开裂的细节有哪些?

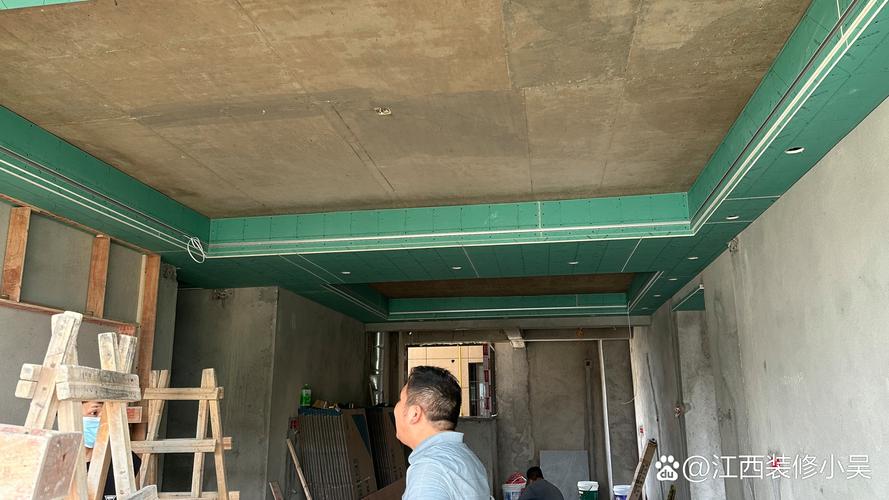

答:拐角处必须用整块石膏板裁L形,不许两块拼接,不然百分百裂缝。轻钢龙骨比木龙骨靠谱,木龙骨受潮变形,天花开裂还连带墙漆。吊杆间距不超过1.2米,主龙骨离墙不大于30厘米。🚫 常见误区:以为吊顶越厚越好,其实双层石膏板错缝铺才抗裂,单层厚板该裂照样裂。

问:油漆阶段怎么避免开裂、起皮?
答:刮腻子前全屋挂网,尤其新旧墙接缝、线槽处,别信什么“耐水腻子不裂”的鬼话。每遍腻子干透再打磨,阴雨天停工一周都不为过。底漆必须刷!能封碱、防霉、省面漆。乳胶漆完工后关窗阴干,别大开门通风,收缩太快必裂。我见过最惨的业主,刚刷完漆开窗几天,墙上蛛网纹比老太太脸还花。
🪑 安装与收尾
问:主材安装顺序是什么?啥时候进家具?
答:顺序:厨卫吊顶→橱柜→门→地板→开关灯具→洁具→保洁→家具。先装门再装地板,能控制门与地板缝隙。踢脚线等门套装完再收口。橱柜早点定,生产周期45天左右,别等瓦工干完才下单,白白空等一个月。💡 关键:所有安装环节业主必须在场,师傅拧坏个角阀都能甩锅给你。
问:开荒保洁和家具进场,先保洁还是先进家具?
答:必须先进家具?错!大错!很多人觉得反正家具来了还要乱,不如先保洁再进家具。但你考虑过吗——装柜子会钻孔、打胶、切板,弄得一片狼藉,刚做的保洁全废。正确顺序:硬装彻底结束→粗保洁(清理大垃圾)→进大件家具→安装定制柜、床等→最后精细保洁。这样玻璃上才不会有木屑印子。
问:装修后多久能入住?除甲醛靠谱方法?
答:最快三个月,家有孕妇小孩至少半年。别信那些测完甲醛只要不超0.08就能住的鬼话,那是规定限值,不是安全线。最有效的方法:工业风扇对着窗户猛吹,比几十盆绿萝管用。所有柜门抽屉打开,高温天关窗闷两天再开窗吹两天,循环。🔴 严重警告:别碰所谓“除甲醛治理”,大多用封闭剂,几个月后反弹更毒。活性炭有用但得论吨放,还半个月换一批,成本不如交几个月房租。
💰 预算与旧房
问:预算怎么控制?最容易超支的地方是哪里?
答:列个表,硬装、主材、家具家电、软装分开,预留20%备用金。最容易超支:水电改造(按实结算就是个无底洞)、定制橱柜(加了无数个抽屉拉篮)、后期软装(女人逛家居店没有空手出来的)。✅ 建议水电签一口价合同,主材买特价款不看新款,家具先买必需品。
问:旧房翻新跟新房流程有啥不同?重点注意什么?
答:多一道拆除,多无数麻烦。老房必做:全屋铲到红砖,水泥砂浆层重新粉,否则新漆挂不上。入户线换10平方铜芯,现在电器多。铸铁下水管最好换成PVC,手一掰就碎了那种赶紧换,别等埋了地砖才返工。窗户旧了直接换断桥铝,老款型材密封差,多烧两冬暖气费就回来了。🔴 致命误区:以为老房结构稳,其实预制板楼面打孔要轻,楼下天花板掉灰你赔不起。
⚠️ 特别提醒
1. 别迷信熟人介绍:装修杀熟是常态,熟人拿回扣,你碍于面子还不好吵。怎么破?走正规公司、签详细合同,一切按标准来,不谈感情只谈钱。
2. 押金别松口:无论哪个阶段,完工验收前至少压5%尾款,一交清钱,小毛病你再喊师傅,拉黑比翻书都快。藏钱在你兜里,你就是大爷。
