💰 预算和合同:钱得花在刀刃上
问:婚房装修,预算怎么控制才不会超支?
答:先说个扎心的——超支是常态,但控制好了,能少超点。✅ 我的建议是:先列个表格,把项目分三级:必须做、想做、可有可无。必须做的比如水电、防水,一分都不能省;想做的比如背景墙、射灯,可以减配;可有可无的果断砍掉。
💡 记住一个比例:硬装60%,软装40%。硬装里隐蔽工程占大头。我见过太多新人把钱砸在花哨的吊顶上,结果入住后插座不够用……那叫一个憋屈。
另外,预留15%的备用金。因为拆旧完可能发现墙体歪斜,地板拆开有白蚁——你没看错,婚房经常出这种惊吓。❗千万别信装修公司的“零增项”承诺,白纸黑字写上,多退少补,按实结算,这才是人话。
问:合同怎么签才能避开增项陷阱?
答:装修合同这玩意儿,水比婚房里的鱼缸还深。🐠 几个关键点:1️⃣ 材料清单必须细到型号、规格、数量,比如电线用哪个牌子、几平方的,别光写“国标”;2️⃣ 施工工艺要写明,比如卫生间刷防水刷几遍、多高;3️⃣ 工期延误怎么赔,一天赔多少,亲测有效,可以逼着工长不敢拖。
还有,所有口头承诺都写在合同附件里!什么“这个包含在套餐里”转头就不认,到时候你只能干瞪眼。签字前,把每一项报价跟邻居或网上比比价,太便宜的,小心后期“加钱”找回。哦对了,付款别一次性给,按3331节奏:开工30%,瓦工完30%,油漆完30%,验收完10%。钱在你手里,你才是大爷。

🔨 施工硬骨头:看不见的地方最要命
问:装修第一步到底做什么?顺序是什么?
答:很多人以为第一步是砸墙——错!第一步是去物业报建,交图纸,交押金。然后才是拆改、砌墙。接下来水电工进场,记住:先定好家具尺寸和位置,再定插座位置!不然你床头柜可能把插座挡得严严实实。
施工顺序有个口诀:拆改→水电→泥瓦(防水、贴砖)→木工→油漆→安装。但实际经常交叉作业。木工可以早点来吊顶,因为顶层线管走得乱,需要遮挡。油工最后,因为灰大。注意:橱柜、门、衣柜这些定制产品,要提前量尺,因为生产周期30-45天,别等刷完墙才定,那样工期起码多拖一个月。
问:水电改造有哪些必须盯死的细节?
答:水电是房子经络,一旦埋墙里,哭都没地用。❗关键点:电线管要横平竖直吗?没必要,活线工艺才是王道——保证电线能抽动,以后好换。强弱电交叉处包锡纸防干扰。马桶旁边留插座,万一以后换智能马桶,留个底。厨房台面上多安带开关插座,电饭煲、微波炉不用总是拔插头。

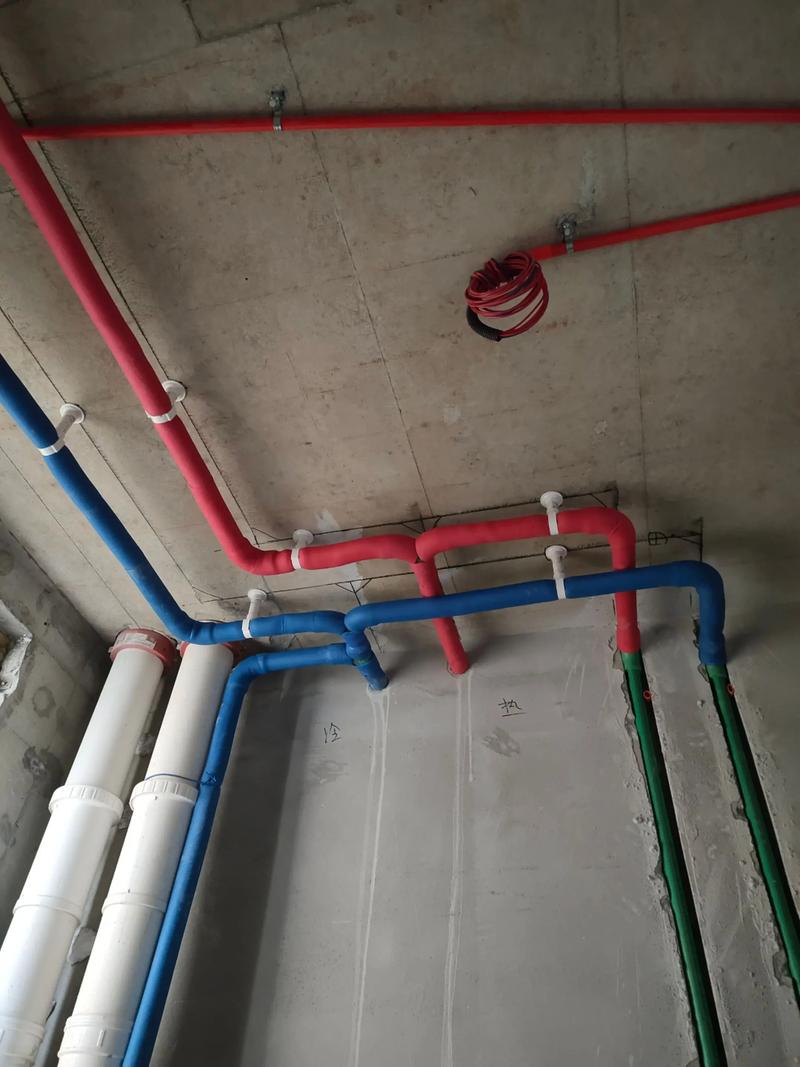

水管走顶好维修,但费材料和吊顶;走地便宜,但漏水淹楼下,看你取舍。冷热水管都用热水管标准,左热右冷,间距15cm。打压试验亲自盯着,打到0.8-1.0MPa,30分钟不掉压才算过关。很多工长催着签字验收,别听他的,拿手机拍下压力表读数,留证据。

问:卫生间防水怎么做才万无一失?
答:防水要是翻车,楼下邻居分分钟跟你上演全武行。💪 做法:先清理基层,管根、墙角用堵漏王抹弧(就是做成小斜坡),这些地方最爱漏。然后刷防水涂料,墙面刚性防水,地面柔性防水。淋浴区至少刷到1.8米高,其他地方30公分。干区可以省点,但门口外侧也要刷一点,防止水汽外渗烂门套。
闭水试验!闭水试验!闭足48小时,去楼下看天花板,用手电筒照,没有水渍才行。还有个小细节:门槛石下面要做止水坎,不然后期水沿着水泥层渗到客厅,地板起鼓,你都不知道水从哪来的。别问我怎么知道的……都是泪。
问:墙面刷漆还是贴墙布?婚房怎么选?
答:又到了选择困难症爆发的时候。乳胶漆便宜而且环保不错,现在大牌漆甲醛极低,颜色多,脏了能擦。墙布显得温馨、质感好,但胶水是污染源,要盯着用糯米胶。不过墙布容易藏灰,以后想换个颜色?撕下来比化妆难。所以我一般建议:卧室床头那面墙用墙布,其他刷漆,有层次又不超支。🛌
乳胶漆别图便宜买不知名牌子,多乐士、立邦的净味系列都行。刷漆前腻子要干透,不然一两年就开裂。颜色深色漆难调,补漆有色差,慎重。千万别信师傅说的“我们用机器配色”,现场调的十有八九跟你想象不一样,拿色卡在自然光下看!
🌿 环保与空间:给爱一个舒适便利的家
问:材料环保怎么挑?甲醛真的能散干净吗?
答:一句话:没有零甲醛,只有低甲醛。🌳 胶合板、密度板是甲醛大户,定制衣柜如果预算够,上爱格板或禾香板,MDI胶不含甲醛。地板用实木复合,比强化地板好,当然纯实木最安全但娇气。
通风是最有效的方法,但时间要长。婚房最好装修完晾一个夏天,高温高湿加速释放。那些除甲醛公司,大多是临时封闭剂,撑不了多久。光触媒需要紫外线激活,家里哪来那么多紫外线?活性炭包有用,但得勤换,吸饱了还往外吐。新风系统是个好东西,预算够就装,能长期换气。💨
记住一个误区:闻着没味不代表没甲醛,苯系物有芳香味,甲醛刺眼但不一定有强烈气味。入住前花几百块请CMA检测机构,数据说话,别信手持检测仪,那是玩具。
问:小户型婚房如何榨干每一平米?

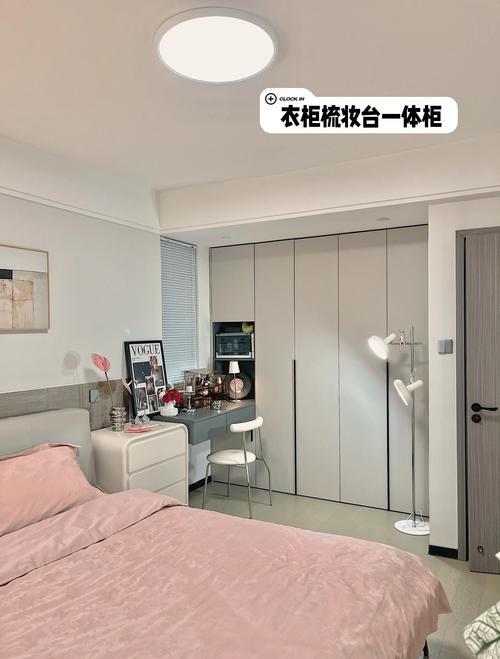

答:婚房首套大多是刚需,七八十平算正常。我的信条:没用的东西一律不做,比如吧台、复杂的电视墙。收纳要成精!榻榻米书房客卧两用,底部储物空间惊人。阳台别只晾衣服,一侧做洗衣柜加吊柜,另一侧养花放躺椅,多香。🌼
家具买高脚细腿的,视觉通透,扫地机器人也能钻。颜色以浅色为主,镜子适当多用,显大。还有,把能砸的非承重墙换成玻璃隔断或柜子,比如厨房墙砸掉半边做吧台兼传菜口,空间立马灵活。但一定要看结构图,不要乱砸承重墙,不然你和邻居都会成为新闻头条。

问:旧房翻新做婚房,拆改要注意什么?
答:旧房比毛坯麻烦十倍。重点检查:1️⃣ 墙体空鼓,老房砂浆层可能都粉化了,必须铲到红砖重新粉;2️⃣ 下水管道,铸铁管可能锈烂,最好换PVC,不然以后堵了通不开;3️⃣ 电路,铝线必换铜线,总电箱加大,不然微波炉和空调一开就跳闸。
拆旧时注意保护地漏、下水口,拿布塞住,别让碎渣掉进去堵死。老房层高矮,能不吊顶就别吊,甚至可以把原顶铲掉露出楼板,做工业风,还省钱。窗户如果漏风,趁早换断桥铝,不然冬天新娘冻得瑟瑟发抖,那就不是浪漫了。
问:工期太慢,怎么有效催进度?
答:装修合同上的工期,看看就好。😤 慢的原因一般是:工人不够、材料没到、定制生产慢。对策:1. 每周一开个简短碰头会,明确本周任务,形成微信记录;2. 提前采购主材,别等工长催你才去买,砖、地板、洁具要提前订好;3. 定制产品早点下单,并跟设计师说婚期将近,他们会优先排产,虽然可能是心理安慰。
遇到那种“事多忙不过来”的工长,不妨软硬兼施:送两包烟,说几句好话,再强调延误一天按合同扣多少钱。人的心理,尊重加威慑最有效。如果实在太烂,止损换人,虽然痛苦,但总比拖半年强。
问:最后验收,有哪些容易忽略的坑?
答:终于到验收了,别急着付尾款。⚠️ 带个插座检测器,每个插座试一下是否通电、左零右火对不对。水路打开所有龙头,看排水顺不顺,台盆下、角阀处摸一下有没有渗水。墙地砖拿空鼓锤敲,边角空鼓还凑合,中心空鼓必须换。乳胶漆墙面在强光手电下看平整度,波浪纹明显就得返工。
还有:门窗开关顺不顺,把手晃不晃,玻璃有没有划痕。柜子门板能不能对齐,抽屉滑轨顺不顺。这些细节日后天天用,小毛病会让人崩溃。验收单别着急签,把所有问题拍照,列整改清单,限时修好。最后,留点保修金,通常5%,入住三个月后再给。这是行规,也是底气。
💔 特别提醒1:风格统一比潮流更重要
别看见网红图就心动,你家采光、户型都不一样。婚房是两个人要住很久的地方,商量着来,各自退一步。比如媳妇爱粉色,你可以妥协一面墙,其他用灰色调和。记住,住着舒服比拍照好看重要一万倍。
💸 特别提醒2:家电软装别一次买齐
很多小两口恨不得婚礼前把锅碗瓢盆都备好,结果发现很多用不上。先买必需的:床、衣柜、沙发、冰箱、洗衣机。其他入住后慢慢添,反而能磨合出真正需求,还减轻预算压力。留点空白,给未来一些新鲜感,不好吗?
