防水卷材:我做了12年装修,这12个问题每天被人追着问

选材:别被建材市场忽悠瘸了

问:防水卷材到底怎么选?SBS、自粘、高分子…看得头大!答:一句话——室内用自粘,屋顶用SBS,地下室用高分子,这口诀能解决80%的纠结。为啥?自粘卷材冷施工,一撕一贴,不用明火,特别适合厨卫这种小空间,安全环保。SBS改性沥青卷材要拿喷枪烤,粘得牢,耐老化,楼顶暴晒雨淋就它扛得住。高分子卷材韧性强,地基沉降不容易拉裂。不过,💡注意:不管哪种,国标厚度必须盯住,自粘湿铺≥1.5mm,SBS≥3mm,别听商家吹“升级加厚”,多0.2mm成本差出一倍。问:丙纶布和涂料哪个好?装修公司老推荐丙纶…答:这事儿我太有发言权了——每次业主群有人问,我都想冲进去喊:家装别用丙纶布! 它便宜,施工飞快,水泥浆一糊就完事,可那玩意儿本质就是塑料布,时间一长水泥碱化,脆得跟薯片似的,一戳一个洞。涂料呢,柔韧性好,跟墙体粘结得死紧,哪怕沉降开裂它也能自己愈合。十几年前我们确实用过丙纶,现在正规公司早淘汰了,除非你准备出租三年后不认账。✅ 建议:卫生间地面用柔性防水涂料,墙面用刚性,卷材用在屋面或地下室,别混搭。
装修工地对比丙纶布和防水涂料施工效果
装修工地对比丙纶布和防水涂料施工效果

施工:细节里藏着魔鬼,工人绝不会主动告诉你

问:防水施工前,基层要处理成什么样才算合格?答:哎呀,我去工地巡检,十次有五次得为这个发火。工头总说“差不多行了”——不行!基层必须坚实、平整、无浮灰,更不能有明水。 阴阳角要拿水泥砂浆抹成圆弧形,圆弧直径至少50mm,这样卷材铺上去才不会空鼓。管根部、地漏周围,必须开槽嵌缝,拿堵漏王封死再刷防水。我见过最离谱的,基层还往下掉渣,工人直接就铺卷材,结果闭水试验漏得跟筛子一样。❗ 特别叮嘱:如果是旧房翻新,老防水层必须铲干净,哪怕留一小块,新旧卷材接缝就是你未来的漏水点。

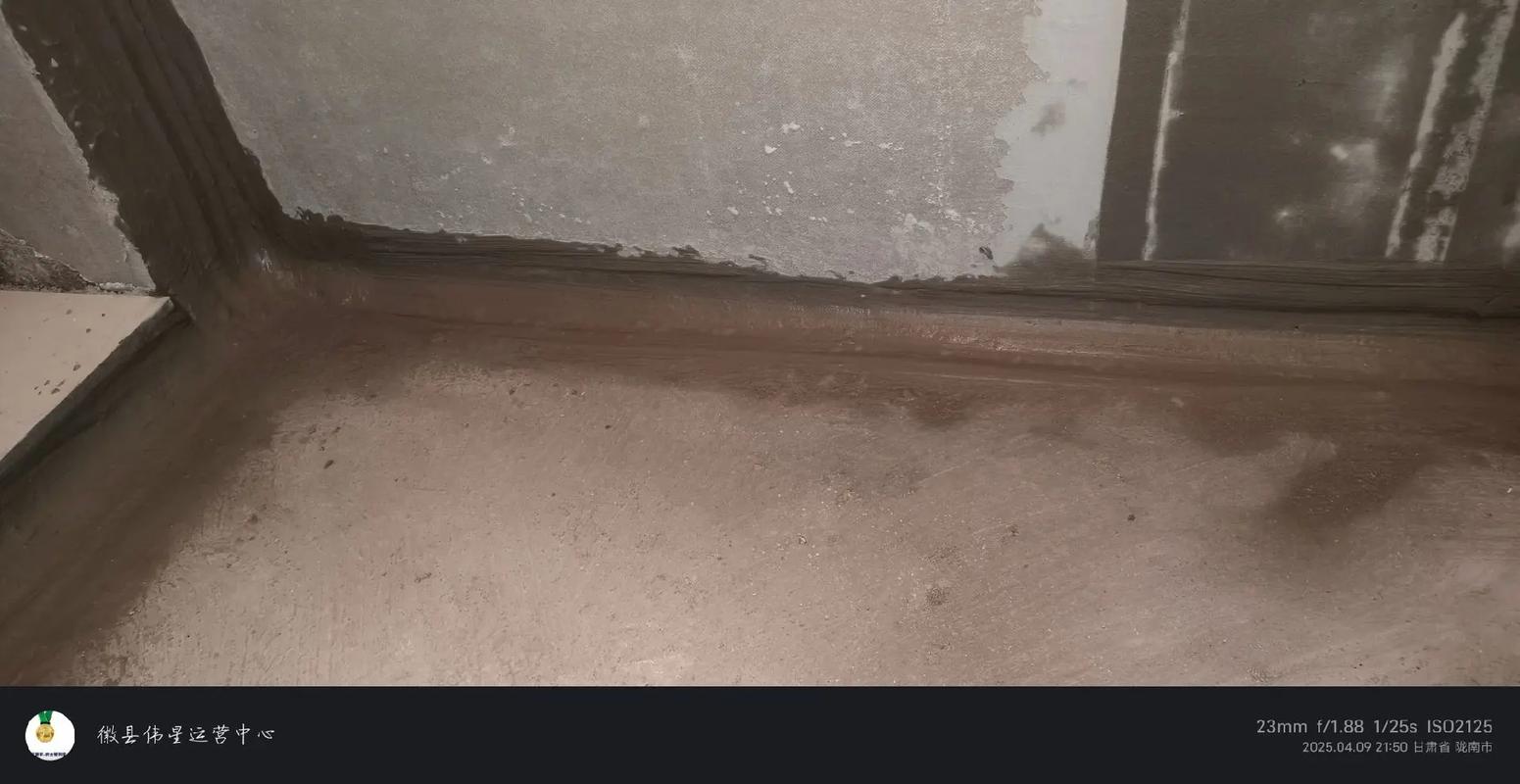

卫生间防水施工前圆弧角处理特写
卫生间防水施工前圆弧角处理特写
问:防水卷材施工时,那些阴阳角、管根怎么处理?老是漏!答:行内话叫“节点处理”,其实就一层窗户纸——必须做附加层。啥意思?大面铺卷材之前,在拐角、管子周围先贴一层同材质的窄条,宽度300mm左右,阴阳角每边各150mm。就跟贴手机膜先把边角按实一样,应力集中的地方双层保护。然后,大面积卷材铺贴时,搭接缝要错开,严禁上下层叠在一起,搭接宽度至少80mm,用压辊滚压出浆,看着胶浆从缝里挤出来才算密实。提醒:别在雨天或气温低于5℃施工,卷材脆硬,粘不牢。有一次冬天抢工,结果开春全翘边,返工费比人工还贵。问:防水做完后,闭水试验怎么做才靠谱?答:说到闭水试验,我真想叹气。太多人以为水倒进去就万事大吉。记住三个数字:水深至少20mm,蓄水24小时,水位无明显下降才算过。 这24小时里,你得每隔几小时下楼看看天花板,因为慢渗不仔细观察根本看不出来。❗ 致命误区:直接放浴缸水龙头往地上冲——水流冲击会破坏刚做好还没干透的防水层!得用软管缓缓进水,再静置。我一般还会在排水口堵头周围用砂浆做个临时挡水圈,防止地漏周围渗漏干扰判断。验收时带个手电筒,照管道根部、墙根,发现哪怕一块硬币大小的湿斑,都得返工。

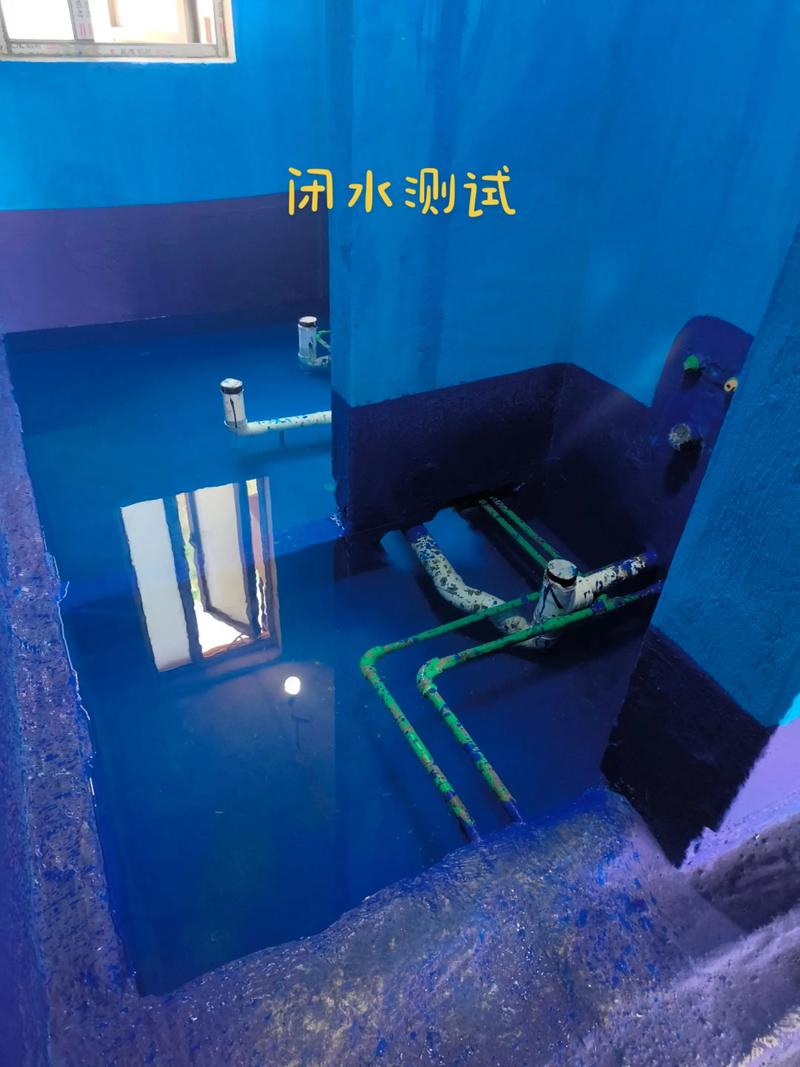

装修卫生间闭水试验蓄水深度测量
装修卫生间闭水试验蓄水深度测量

那些你以为知道,其实全弄错了的事

问:卫生间防水卷材应该上翻多高?到顶有必要吗?答:标准做法是淋浴区墙面防水层不低于1.8米,其它区域上翻300mm,这是国标。但!别死守规范,我家装修时,淋浴隔断隔壁是卧室衣柜,我就让师傅把整面墙刷到顶,而且用了刚性防水砂浆打底,外面再贴卷材。为啥?水汽会渗透,柜子受潮发霉,修都没法修。💡 建议:预算允许的话,卫生间四面墙都刷到2米,每平米也就多二三十块,比几年后砸墙省钱。还有一点,门洞口外侧要向外延伸500mm,防止门套下面烂根。见过太多家里卫生间门口地板鼓包,撬开全是水,那次真的心疼业主。问:阳台、厨房有必要都做防水吗?还是只做卫生间?答:呵,这个问题,装修公司报价的时候就会“贴心”给你全写上。说实话,厨房有地漏就做,没地漏只做水管周围局部防水。阳台同理,封闭式阳台如果放洗衣机,那块区域必须防水加地漏,全屋地砖下面最好做一层防水,免得水顺着布到地暖下面的保温层里,楼下邻居天花板长蘑菇。我自己家阳台,因为遇到过台风倒灌,我刷了两次涂料还铺了卷材,连自己都嫌神经质,但住了五年,一点问题没有。问:防水做完,贴砖前要拉毛吗?直接贴会掉吗?答:必须拉毛!尤其是做完柔性防水涂料的墙面,表面光滑得像塑料,水泥砂浆根本粘不住,将来瓷砖空鼓脱落,砸下来不是闹着玩的。拉毛就是用界面剂混合水泥沙子,用滚筒或扫把在防水层上甩出粗糙面,干了再贴砖。有些师傅图省事,往水泥里掺胶水,别信,后期老化快。✅ 正确顺序:防水层干固→闭水试验通过→拉毛处理→至少晾半天→瓷砖铺贴。每一步都别催,催了就是给自己埋雷。问:我找的工人说防水只要一天就能弄完,靠谱吗?答:一听这话我就血压上来了。单防水施工至少两天打底,基层处理半天,第一遍防水半天,等干透(看天气,夏天4小时,春秋隔夜)再刷第二遍,第二天闭水试验24小时。如果用了卷材,还要算上裁剪、定位、烤铺(或自粘贴),一天?神仙也干不好。常见误区就是被“一天搞定”的承诺打动,结果第二天就贴砖,里头还没干,水汽被封在里面,后期瓷砖起拱、防水层失效。工期能快,但别在防水上省时间。❗ 特别提醒:一旦发现工人赶着上马,马上喊停,返工更贵。

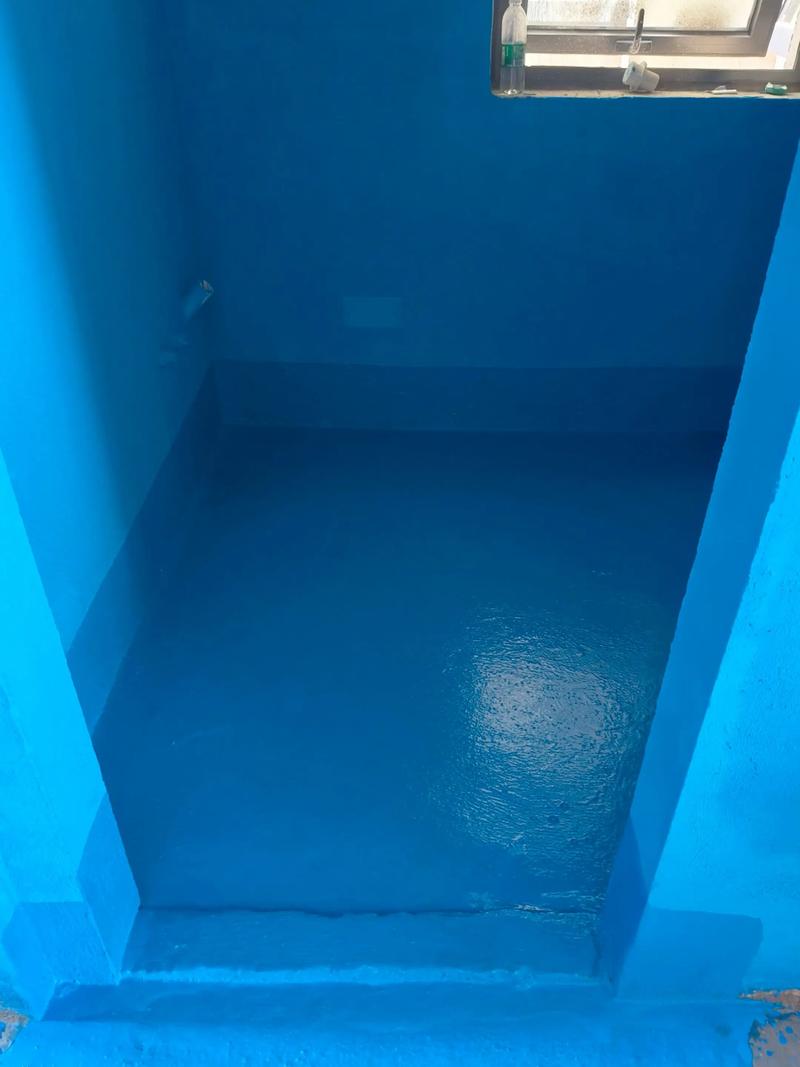

防水涂料第二遍施工待干状态
防水涂料第二遍施工待干状态
问:屋顶防水和室内防水一样吗?能不能用同一种材料?答:完全两码事!室内怕细部漏水,屋顶怕老化、热胀冷缩。屋顶必须用耐候性好的SBS卷材或高分子卷材,并且要做保护层(铺水泥砂浆或挤塑板),否则太阳晒两年就开裂。室内用热熔SBS?你咋不上天呢,那黑烟有毒。所以别把剩余材料随便用,专材专用。问:防水工程质保多久?装修合同里要注明什么?答:按国家规范,有防水要求的房间,防渗漏质保5年。签合同时,白纸黑字写上“防水工程质保5年,期间非人为损坏免费维修”,而且注明具体部位和材料品牌。很多人被装修公司“三年保修”忽悠了,其实他私下转包给游击队,根本找不到人。我手里几个案例,都是因为合同没写清楚,最后自己掏钱砸墙。💡 附加:拍照留底,每道工序拍,尤其管道连接处,将来维修能找到源头。问:防水卷材到底要花多少钱?怎么控制预算?答:以100平米房子为例,厨卫阳台防水面积约30-40平米,中等品牌自粘卷材包工包料每平60-90元,涂料50-70元,总费用两三千到四五千。千万别贪便宜选杂牌,一平省20块,漏水损失好几万。预算控制技巧:主材自己买,认准十环认证和环保标识;辅材如堵漏王、界面剂让工头包,小东西差价不大;人工费别砍太狠,好师傅一天600比杂工300值多了。

特别提醒:装修小白最易犯的两个致命错误

特别提醒:装修小白最易犯的两个致命错误
特别提醒:装修小白最易犯的两个致命错误
1. 窗户刚装好就急着做防水:窗框四周发泡胶没凝固,防水刷上等于白做,还封闭水汽。等它干透,清理掉溢出的发泡胶,再用密封胶收口,再刷防水卷材,这是血的教训。 2. 轻信“开发商做过防水了”:那层沥青卷材薄得可怜,而且交房时可能已经破坏。收房后闭水试验多泡两天,发现渗漏立马找物业维修,否则装修完责任全是你的。我自己家毛坯房,地漏里全是水泥渣,原防水层早戳烂了。再信“不用做防水”,那就是拿几万装修费打水漂。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。

(0)
阳台防水那些坑:装修工程师的吐血问答录
上一篇 1小时前
防水涂料:从被骗到专家,只差这一篇!看完至少省3000块
下一篇 1小时前

联系我们

在线咨询: QQ交谈

邮件:362039258#qq.com(把#换成@)

工作时间:周一至周五,10:30-16:30,节假日休息。
