硬装施工实话集:这10个问题,工长打死不告诉你

施工顺序与工期,搞反了真要命

问:硬装施工,到底先做啥后做啥? 答:别听工长忽悠“先做这个那个都一样”!标准流程必须是:拆改→水电→泥瓦→木工→油工。拆改完,定好水电点位,开槽走管,接着泥瓦进场砌墙、找平、防水、贴砖。木工吊顶打柜子,最后油工刮腻子刷漆。颠倒了?水电如果留在贴砖后,等着凿墙吧。💡提醒:中央空调、新风等设备要在水电阶段就进场交底!工期上,水电5-7天,泥瓦7-10天,木工和油工各一周左右。但绝对别信口头承诺的工期,合同里写死节点,延期罚钱才是硬道理。问:装修工期,为啥总是一拖再拖? 答:因为你不懂催!主材没跟上,瓦工等瓷砖,油工等地板,停工待料至少浪费一周。所以,开工前就把瓷砖、门窗、定制柜子全部下单,让厂家提前备货。✅跟工长要一份《主材进场计划表》,每个节点前三天就确认。还有个坑:小区周末不让施工,这也得算进去。我家那会,工长信誓旦旦两个月完事,结果三个半月!后来才知道,他把工人调配到别家赶工。所以,中期款别急着给,按节点验收付钱,他比你急。

水电与防水,隐蔽工程是心脏

问:水电改造,怎么才能不被坑? 答:90%的人被坑是因为按米计价!绕线走得你肉疼。建议谈一口价,按平方或者点位包干。比如120平的房子,全改水电,一口价1.2万-1.8万是合理范围。施工时,切记:强弱电分开,间距30cm以上,交叉处包锡纸。水管走顶不走地,虽然吊顶会遮丑,但漏水能第一时间发现,修也方便,别省这个钱。💡验收必做:水管打压8公斤,保持半小时不掉压;电路每个插座测通电和零火线。我见过工人忘接地线的,真要命。问:防水没做好,楼下邻居找上门咋办? 答:卫生间防水是生死线!淋浴区刷到1.8米,干区30厘米,这是国标。别听师傅说“刷两遍够了”,墙角、管根这些薄弱地方,用水不漏先抹成弧形再刷防水,三遍起步。做完必须做闭水试验48小时,亲自去楼下看天花板,手摸有没有渗水。有一次我发现师傅图省事,防水层还没干透就贴砖,气得我当场让返工。❗注意:厨房和阳台有地漏也要做防水,别省那几百块,将来泡了地板哭都来不及。

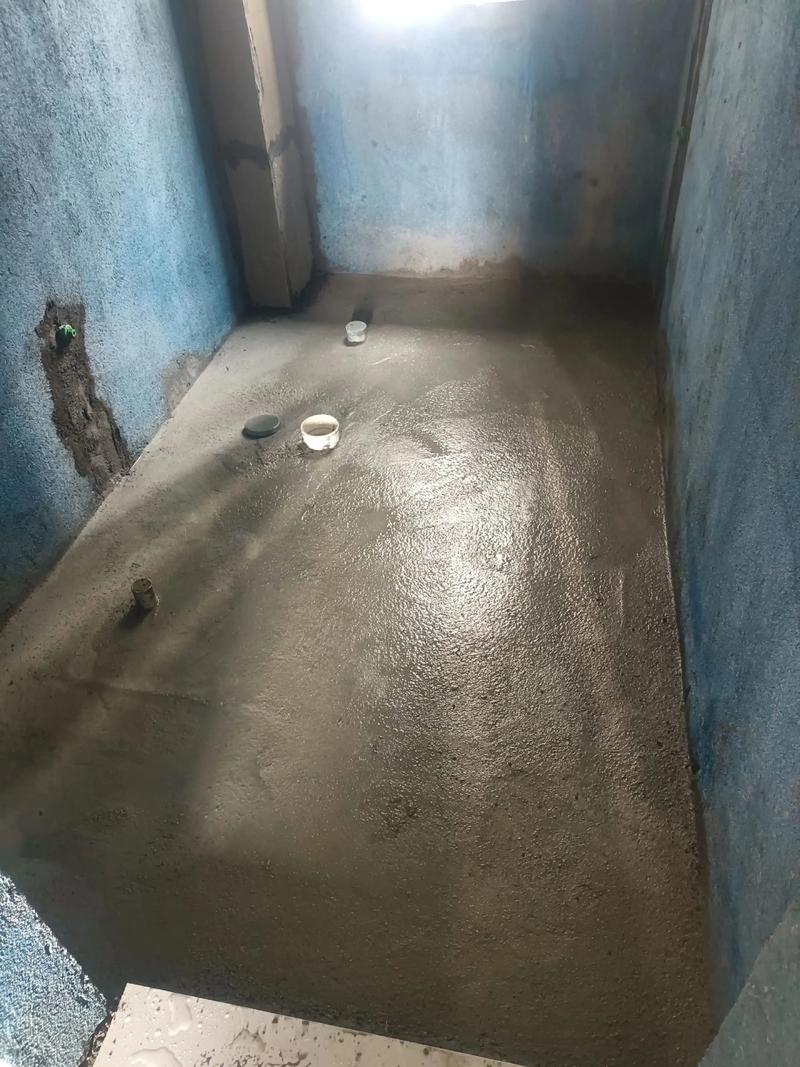

卫生间淋浴区防水涂刷高度施工实拍
卫生间淋浴区防水涂刷高度施工实拍

材料与施工细节,别被表面蒙蔽

问:瓷砖铺贴,要盯住哪些细节? 答:空鼓、不平整、缝隙大小不一,这三大毛病最常见。买砖别光看花色,吸水率是关键,地砖小于0.5%,墙砖可以高点。铺之前,让师傅排砖,把窄条砖藏在角落。我用的是胶泥薄贴法,比传统水泥少占空间,还不容易空鼓。每贴完一块,用空鼓锤敲敲,声音清脆就没事,发闷——赶紧撬起重贴。✅一个小技巧:买几包找平器,成本几十块,效果逼死强迫症。别等美缝做完才发现瓷砖歪歪扭扭,那才叫绝望。问:墙面刷漆,怎么避免开裂? 答:刚住进去就吊顶和墙面裂开,心都碎了。开裂90%是因为基层没做好!新旧墙交接必须挂钢丝网,开槽回填要嵌缝石膏,再贴网格布。刮腻子要薄刮多次,等干透再刷下一遍,潮湿天气得等更久。很多师傅赶工,一天刮一遍,不裂才怪。选漆?别盲目追求进口,看环保标准,十环认证就够了。刷完漆,不要马上开大窗通风,让漆膜慢慢阴干,不然表面干了里面没干,照样裂。💡亲身经验:买一桶抗碱底漆,刷完再上面漆,能多撑几年。

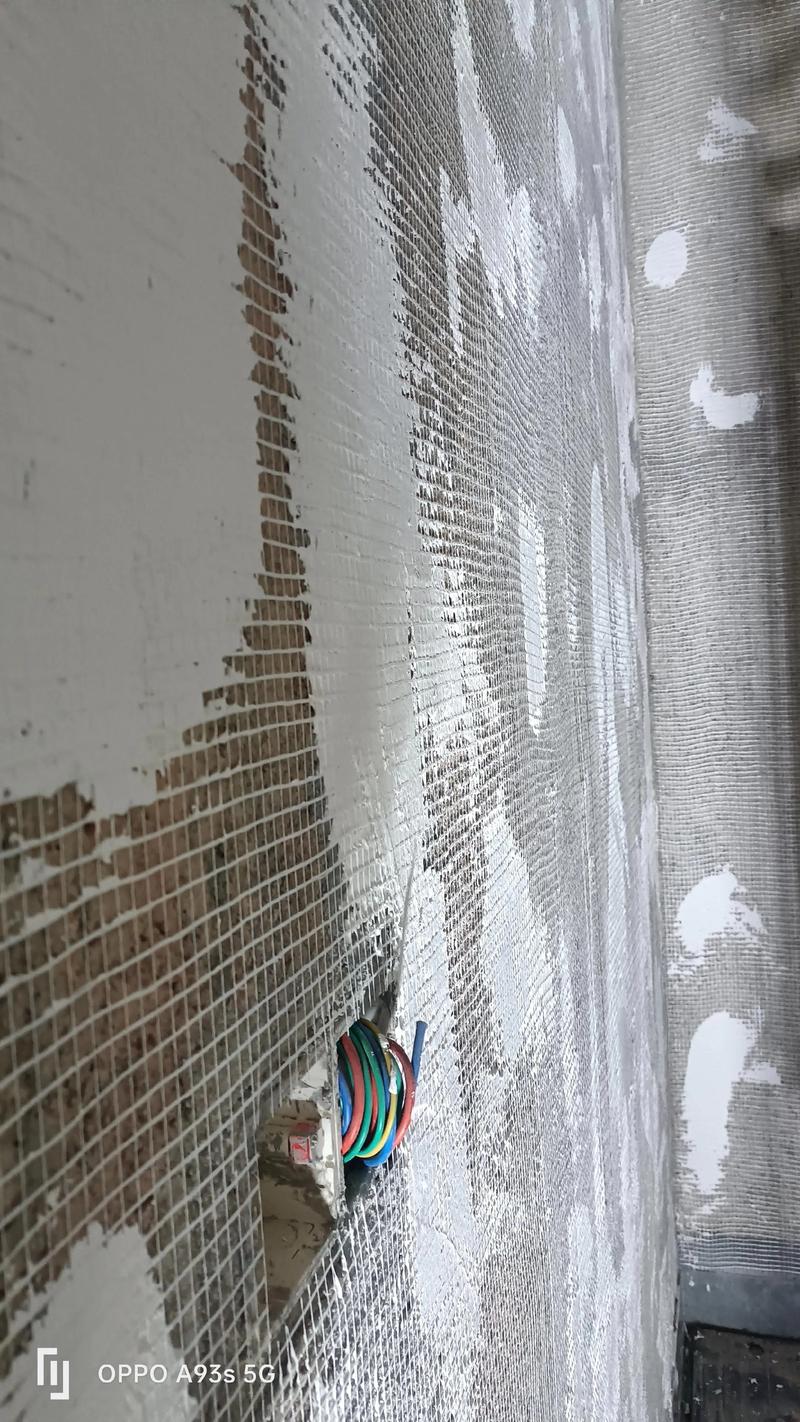

墙面刷漆基层处理挂网格布施工图
墙面刷漆基层处理挂网格布施工图
问:木工打柜子还是定制?纠结中 答:实话难听——木工打柜子,考验师傅手艺,碰上糙的,封边像狗啃,甲醛还高。现在定制品牌用机器封边,细节好看,但价格贵一截。如果预算紧,可以柜体让木工用生态板打,柜门找定制,这样省钱又有颜值。不管哪种,板材都要ENF级或至少E0级,闻着有刺鼻气味的直接pass。铰链、轨道这些五金,自己买!师傅带的杂牌两三年就坏。百隆、海蒂诗虽然贵,但用着丝滑。

预算、环保与验收,最后的防线

问:预算有限,哪些地方可以省,哪些绝对不能省? 答:水电、防水、五金——这三样死都不能省!出问题就是灾难。墙面造型、复杂吊顶、花哨背景墙,这些可以砍掉。我见过小两口花两万做了个电视墙,一年后看腻了后悔死。隐蔽工程的钱花到位,其他就量力而行。像灯具、窗帘杆这些,网购包安装能省一半。但开关插座,多留几个,尤其厨房和马桶边,以后插智能马桶盖和手机充电。✅预算表一定要细化到每个单品,不然超支没谱。问:甲醛到底怎么除才靠谱? 答:别交智商税了!柚子皮、光触媒喷雾,大多心理安慰。最有效且唯一的方法:通风,通风,通风!装修完至少过一整个夏天,高温挥发才快。急住的话,上新风系统或者大功率工业风扇对着吹,比什么除醛公司靠谱。买材料时从源头控制,胶水、腻子、板材全部要环保达标。很多人忽略窗帘、床垫的甲醛,我朋友测过,新窗帘暴晒三天数值才降下来。所以,软装也通风晾晒。💡检测别用网红手持仪,租个高精度仪器或者找CMA机构。问:验收时,重点看哪些地方? 答:别走马观花!带上记号笔、乒乓球、水平仪。墙平地平?用乒乓球一滚就知道;墙面用强光手电斜照,不平整立马显形。每个插座用相位仪测试,每个水龙头打开看下水快不快,水槽下面摸管子接口有没有渗水。我最气人的一次,发现马桶法兰装歪了,冲水就漏。窗户胶条也要检查,雨天渗水难搞。所有问题贴在墙上,拍照留底,不改完不签字,不付尾款。别心软。问:老房子翻新,有啥特别的坑? 答:以为拆旧便宜?我家墙皮铲到红砖,光垃圾清了四千!老房子拆旧要特别注意,墙里可能有沙子灰,一碰就掉渣,必须铲到基层重新粉刷。电路必须全部换线,铝线换铜线,空气开关也得跟上。水管换PPR,铁管锈穿了你都不知道。最可怕的是承重墙不能动,有人拆配重墙,阳台快塌了。❗一定要看老结构图,或者物业确认。防水做完,因为老楼板有裂缝,建议再加一层防水涂料在客厅区域,万一漏水不影响楼下。

特别提醒

误区一:工长说他全能。醒醒!工长只是管理者,干活的是工人。你要直接看工人的手艺,去他正在施工的工地,看瓷砖贴得咋样,墙角直不直。别光听他吹。

误区二:装修合同签了就万事大吉。很多增项合同里没写,比如水电包死但点位不够,加一个200,最后多出好几千。签合同时把能想到的细节全部列明,哪怕加钱也写明白,白纸黑字才不扯皮。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。

(0)
软装搭配实战避坑指南:从预算到效果,少花冤枉钱
上一篇 1小时前
做了三次全屋定制,我终于敢说这些大实话
下一篇 1小时前

联系我们

在线咨询: QQ交谈

邮件:362039258#qq.com(把#换成@)

工作时间:周一至周五,10:30-16:30,节假日休息。
