工地管理避坑实录:干了20年装修,这些细节业主必须死磕

我是老李,在工地摸爬滚打二十年,见过太多业主花冤枉钱、踩深坑。今天不整虚的,直接上干货——关于工地管理,你最该问的那些问题,我一个一个给你掰扯清楚。💪

盯工地,先抓关键节点

问:装修顺序到底是什么?我完全没概念。

答:别听工长忽悠“你们不用管”,顺序错了,工期翻倍、质量拉胯。标准流程:拆改→水电→泥瓦(防水、贴砖)→木工→油漆→安装。❗注意:水电之前必须把橱柜、门窗、中央空调定好,不然点位对不上,后期扯皮。我见过最离谱的——业主先贴砖再改水电,砸了重来,多花两万。💡建议:自己用手机备忘录记下节点,每周去工地对照,别当甩手掌柜。

问:工期到底怎么控?我家拖了三个月还没完。

答:正常100平米,全拆改到入住,45-60天。超期?八成是材料没及时到位,或者工人同时接几个活儿。签合同时必须写明每个阶段完成时间,并附加延误罚则——比如一天扣200。✅小技巧:提前一周问工长下步需要啥材料,你自己买就赶紧下单;半包的话,催着工长调人。我有个业主,天天中午带西瓜去工地,工人都不好意思拖,45天准时完工,情商啊。

装修施工进度表贴墙
装修施工进度表贴墙

问:小户型怎么利用空间?感觉怎么做都挤。

答:千万别上来就砌墙!轻质隔断、玻璃移门才是王道。另外,多打嵌入式柜体——非承重墙能掏就掏,厚度12cm的墙,砸掉做双面柜,白赚0.5平米。❗常见误区:小户型装复杂吊顶,压层高,憋屈死。我就踩过坑,十年前自己家装了二级吊顶,现在看着就想拆。💡建议:找个靠谱设计师,哪怕花点钱,别自己瞎整。

水电隐蔽工程,一失足成千古恨

问:水电改造怎么不被坑?听说按米算容易超。

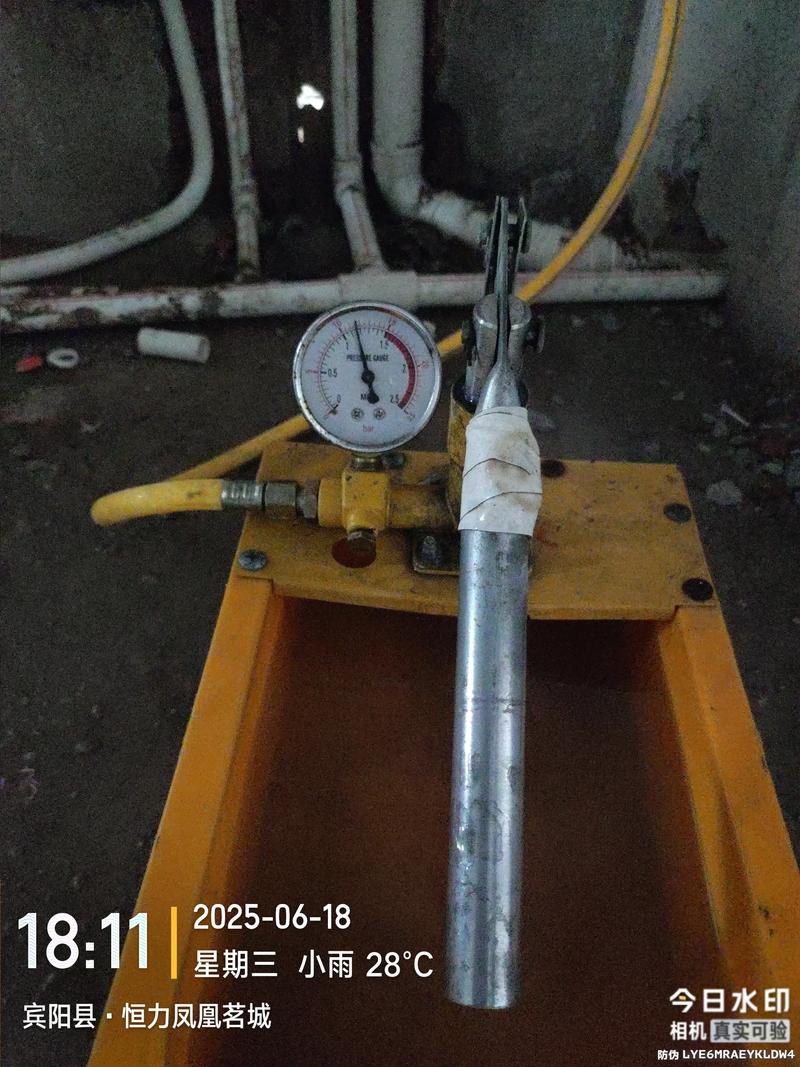

答:对!按米结算就是无底洞。强烈建议谈“一口价包死”,把需求说清楚,让工长报总价,注明“不超过预估10%”。比如两室一厅,全改水电,人工+材料,8000-12000元正常。✅验收时,水管打压0.8MPa半小时不掉压,电路摇表测试绝缘。我自己用笨办法:手机录像所有管线走向,后期打孔不抓瞎。💡注意:冰箱单独一路线,出门关总闸冰箱不跳。这点许多工长嫌麻烦不说,你得主动提。

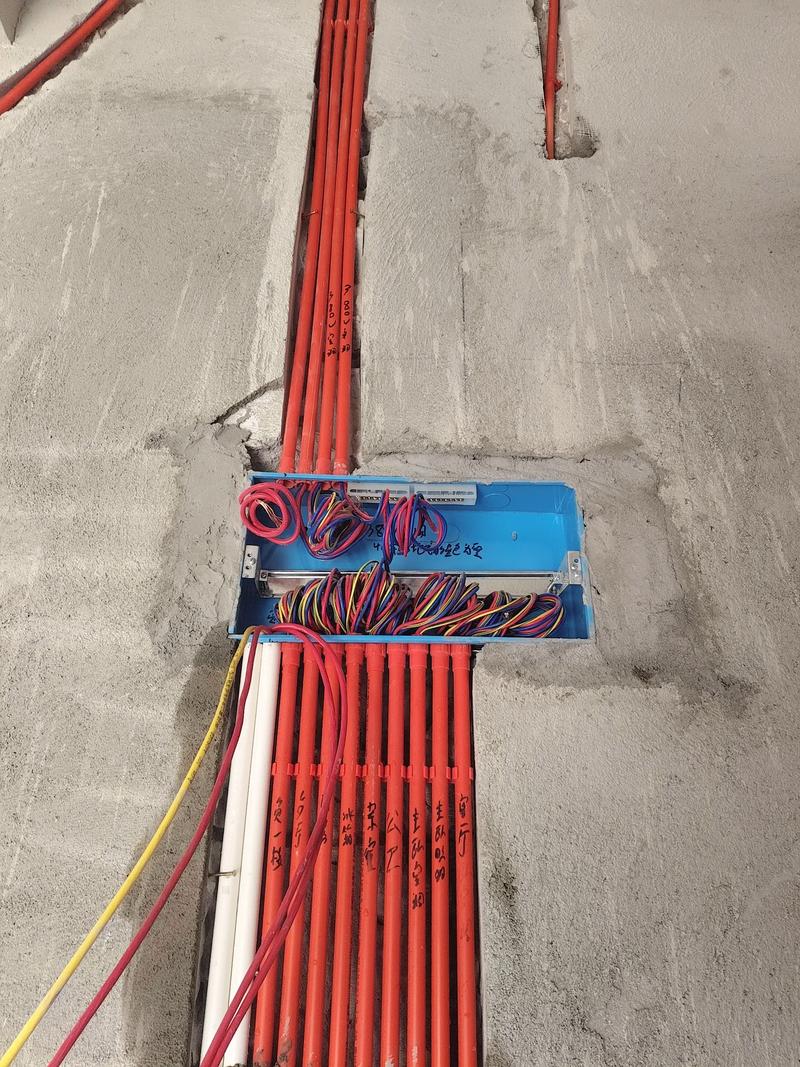

水电管线走向标识喷涂
水电管线走向标识喷涂

问:防水怎么做才万无一失?我楼下邻居天天找。

答:卫生间防水,涂料别省。地面用柔性,墙面用刚性,别搞混。淋浴区刷到1.8米高,隔壁是卧室的墙面必须满刷!闭水试验48小时,提前和楼下打招呼,关键时刻能救命。我经手过一个别墅,防水没做好,水渗进电梯井,维修花了8万。🛑特别提醒:旧房翻新,老铸铁管根部必须重点处理,用堵漏王裹一圈,不然以后包立管,臭水渗出来,恶心死。

材料验收和环保,别再被忽悠了

问:瓷砖怎么选?几十的和几百的差别大吗?

答:说实话,普通广东砖40-80元一片完全够用。别迷信大牌,很多是贴牌。吸水率是关键,地砖<0.5%,墙砖<10%,拿杯水倒在背面,快速吸收的就别买。✅验收时,随机抽两箱,对角线误差>0.5mm直接退货。我有个朋友,被建材城导购一顿洗脑,买了286元一片的进口砖,铺完和邻居78元的没区别,脸都绿了。

问:油漆、板材环保达标就行?为什么家里还有味?

答:单项达标,叠加超标!这就是最大的坑。一个房间用E1级板材,家具也E1,地板也E1,加起来甲醛就爆了。❗建议:尽量少做木工现场喷漆,选免漆板。油漆买大桶的“优等品”,别图便宜买“合格品”,耐擦洗差远了。入住前,关窗12小时测甲醛,低于0.08才算安全。💡我自己的做法:装修完买几个大工业风扇,对着窗户狂吹一周,比啥除醛产品都强。

问:旧房翻新,拆改有什么说道?

答:老房,特别是90年代以前的,先搞清楚是不是砖混结构。承重墙动不得!见过砸掉半墙做鞋柜的,楼上裂缝能塞进手指。✅拆旧时,下水管口必须堵严实,碎渣掉进去,以后天天堵。而且,老电线全部换掉,铝线铜线混接最危险。我遇到一个业主,为了省钱只换部分线,结果空调一开,接头冒火花,吓死人。

问:预算到底怎么控制?总是超、超、超!

答:装修预算,留出20%备用金。列清单分三档:必须花的(水电)、能省则省的(吊顶背景墙)、提升幸福感的(智能马桶)。❗常见误区:一开始为了省钱找游击队,结果返工费用比请正规公司还高。✅参考:100平米简装,硬装8-10万;中等12-15万。超过这个数,要么被宰,要么自己作。我经手最极端的案例,120平花了50万,全是花里胡哨的装饰,住进去才发现插座不够,哭笑不得。

问:验收时重点看哪些?我感觉就像走过场。

答:带一把靠尺,一把空鼓锤。墙面平整度2米内误差超3mm,让油工返工;瓷砖单块空鼓率超15%必须换。✅更狠的:晚上用手电筒斜照墙面,波浪纹立现。💡水路方面,每个下水口倒一桶水,听咕噜声,慢吞吞就是有堵塞。我从不信口头承诺,拿验收单逐项打勾,有问题当天拍照发群里,谁也别想赖。

特别提醒:小白最易犯的两个致命错

第一,先定风格再定功能。 很多人沉迷小红书美图,实际住进去发现储物不够、插座位置反人类。记住:功能永远大于形式。先把需要多少柜子、开关插座、家电尺寸列清楚,再谈风格。不然,美不过三天。

第二,以为熟人介绍就万事大吉。 装修最怕半生不熟的熟人。杀熟的事儿我见太多了。不管谁介绍,合同必须细到螺丝型号,付款按3331比例走(开工30%、水电完工30%、泥木完工30%、竣工验收10%),手里攥着尾款,你才有话语权。
