💰 预算和工期,别再被忽悠了
问:装一套独栋到底要花多少钱?答:没个3500元/平米打底,别轻易动工。我说的是很现实的数字。很多人以为别墅装修,无非就是大号平层——大错特错!土建改造、院子、地下室防水、中央设备…每一项都吃预算。见过太多业主一开始信誓旦旦200万搞定,最后增项增到哭。建议硬装部分,按建筑面积,留出4000-5000元/平米的心理预期。风格上,现代极简确实比欧式省一点,但省不了太多。❗ 注意:半包的话,基础工程单价在1200-1600元/平是靠谱的,主材你自己买,丰俭由人。但千万别找低于1000的,后期扯皮概率极大。问:工期多久算正常?答:独栋别墅,从拆改到软装进场,12个月是起步价。18个月很正常。慢在哪?土建、养护、水电开槽、定制产品的安装…光一个楼梯放样做错了,返工就两个月。很多装修公司跟你拍胸脯8个月完工,听听就好。✅ 建议合同里约定节点:拆除7天,土建改造45天,水电15天,泥瓦工60天,木工30天,油漆30天,安装30天,再留出30天缓冲。这样掐指一算,16个月。而且这还是你决策果断、不纠结的情况下。💡 签合同必须明确延误赔偿,每天万分之五,写入合同,不然工长转头就去接别的活了。
🔨 施工硬骨头:土建、水电、防水

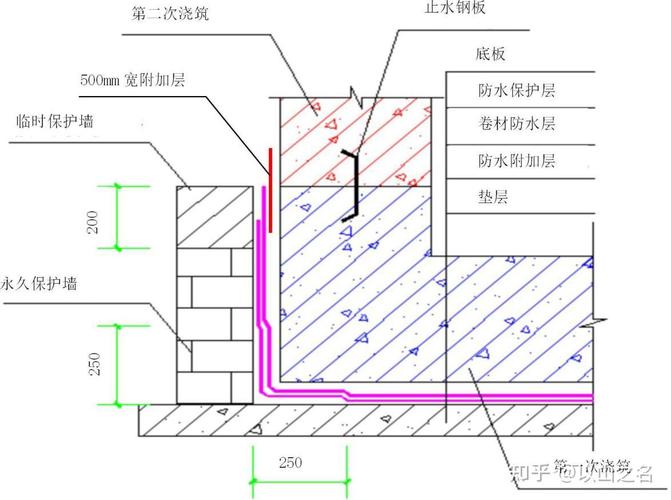

问:地下室永远渗水发霉,怎么搞?答:别指望只靠涂料!地下室防水必须是系统工程。跟你说一个真实案例:业主花80万装的影音室,一场暴雨全泡汤,墙体涂料像面膜一样撕下来。所以,外墙迎水面要满做防水卷材,回填土不能有建筑垃圾;内部再砌一道砖墙,形成空腔,底部埋导水管,接入集水井,配上双泵提升——一用一备。室内墙面再刷负压防水涂料。💡 常见误区:只在室内刷几层防水涂料,水从混凝土微裂缝渗进来,防不住的。✅ 成本参考:正规厂家防水卷材铺贴约80-120元/平米,提升泵系统约8000-12000元一套。这钱,省了就是灾难。

🏠 材料与环保,住得安心才关键
问:瓷砖、地板、石材到底怎么选?答:一楼公区,我会直接上石材或大规格岩板。耐磨、好打理,看着也大气。但客厅如果用大理石,记住,浅色大理石容易泛黄,背面必须做六面防水背涂。卧室呢,实木复合地板最稳妥,温脚感好,还不容易变形。纯实木太娇气,地暖一烤,裂缝能夹住筷子。瓷砖选广东砖就好,不必盲目追进口,价格能差三四倍,质量差别不大。✅ 提醒:买砖一定要算上损耗,别墅异形铺贴多,一般加15%损耗,楼梯踏步另算。💡 我常跟业主说,别在一楼铺地热专用地板,伺候不起,石材+地暖,脚感没那么冷,穿拖鞋就行了,还省心。问:装修完通风多久?甲醛怎么除?答:网上说三个月半年的,对别墅不现实。独栋空间大,通风路径长,建议至少经过一个完整夏天。高温高湿加速释放嘛。但是!光靠通风不行。你想想,沙发、床垫、窗帘,这些软装才是重灾区。我见过开窗半年,关窗12小时一测,还是超标。所以,从源头控制:买水性漆家具,柜体选ENF级板材。然后新风系统装起来,24小时换气。活性炭、绿植那些,心理安慰大于实际。✅ 一个有效办法:工业风扇+大功率加湿器,模拟高温高湿,连续闷放三天,敞开一天,循环一个月,效果比自然通风半年好。费用不贵,租几台风扇几百块而已。✅ 验收与庭院,细节决定长久舒心
问:自己验收,必须盯死哪些细节?答:拿起你的锤子,带上靠尺和手电筒!空鼓率,单块砖不超过5%,整屋不超过3%。边角空灌浆就行,中心空必须敲掉重贴。卫生间坡度,泼水实验最直接,积水就返工。然后打着手电照吊顶阴角、墙面,侧光一看,波浪纹都出来了。上悬窗,检查开启是否顺畅,把手螺丝紧不紧——你知道有多少窗户用两个月就垂头了?💡 特别提醒:排污管一定要做通球实验!找个比管径稍小的球,从马桶下水口扔进去,能在总排污口接住才算通。堵了可就是挖楼的代价。问:院子怎么做才能不积水、不沉降?答:很多人把院子当阳台做,铺砖前只打一层薄混凝土,半年后,沉降、断裂、草从砖缝里疯长。正确的:先夯实土层,铺10公分的碎石,扎钢筋网,浇筑15公分以上混凝土。然后做排水坡,往雨水井方向找坡至少1%。铺砖用干挂法或者采用石材架空铺装,下面留排水间隙。绿化区域务必要做滤水层,不然泥水冲到路面,一塌糊涂。✅ 如果做鱼池,防水比地下室还重要——结构自防水混凝土加专业防水涂料,漏水了你得抽干水再修,能把人折腾疯。特别提醒: 1. “零甲醛”建材根本不存在。 只要是板材、胶水,或多或少都有。别碰销售忽悠,看检测报告才是真。装修完找CMA认证机构检测,别用那个手持仪器,纯属玩具。 2. 免费设计基本是套模板。 别墅都是非标,需要真正懂结构、懂设备的设计师。几千块的设计费别省,否则施工图深度不够,工人胡乱发挥,后面哭都来不及。免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
