💸 预算篇:你的钱都去哪了?
问:别墅装修到底该准备多少钱?为什么最后总是超支?答:说实话,没个150万打底就别碰别墅,不然装到一半停工哭都来不及。你看到的效果图,那都是钱堆出来的。常见的无底洞有——拆改,开发商送的墙和楼梯一个不顺眼,砸掉重来,二三十万就没了;然后土建新建,地下室想挖深一点,加个电梯井,50万起步;智能化系统,光是全宅网络布线、安防,随便十万就下去了。所以千万别信“基装每平两三千搞定”的鬼话,最少按5000每平准备硬装,软装另算。千万留出20%的备用金。
🔨 硬装噩梦:从水电到墙面

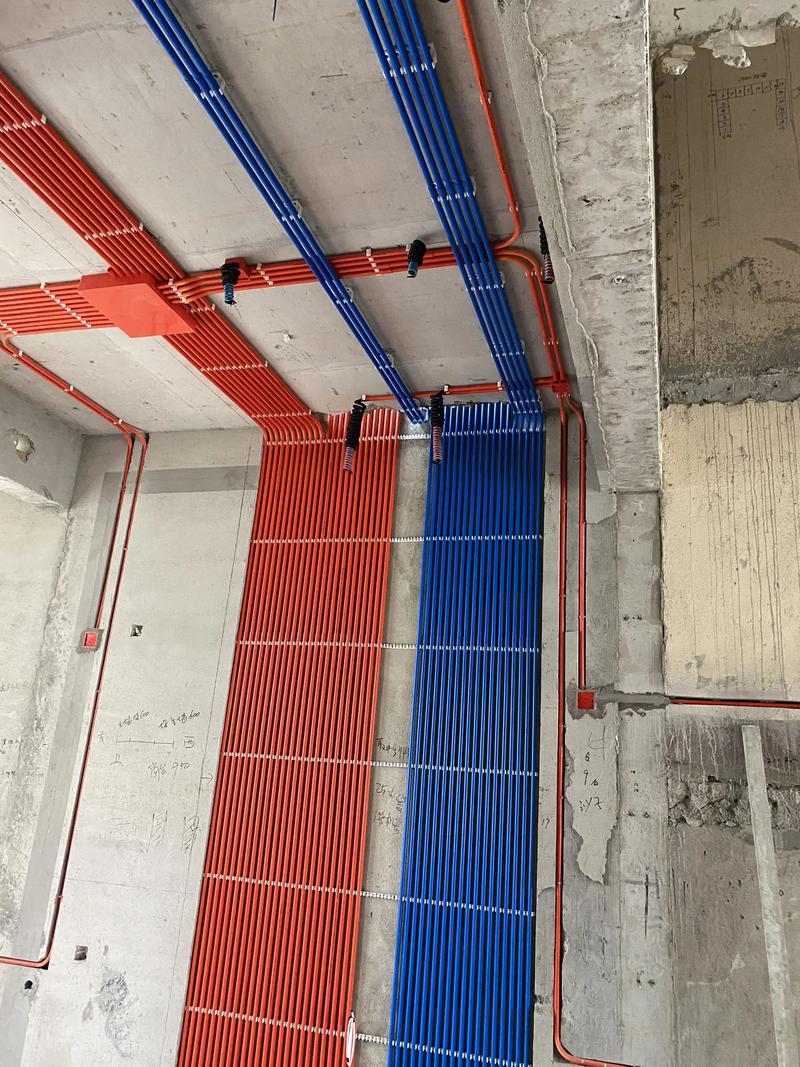

问:水电改造,为什么一开槽就冒冷汗?答:别墅水电,那真是深坑!动不动就走上万米电线,千万别全屋都走4平方,普通插座2.5平方就够,不然费用翻倍。水管一定要走顶!虽然前期贵点,但万一漏水马上能发现,不会把楼下红木家具泡了。还有,全屋循环水,也就是零冷水——必装!否则三百平的房子,每次洗澡前放掉的冷水够冲好几次马桶。注意:强弱电交叉的地方,必须包锡纸,不然后期网络卡顿别怪我没提醒。
🎨 主材选购:好看的皮囊与难缠的安装
问:大理石到底怎么选?门槛差点把我绊死。答:天然大理石,花纹独一无二,但容易裂而且贵,做背景墙和楼梯台面不错。人造石,花色呆板但强度高,窗台石用用可以。千万别用大理石铺地暖地面,导热差还容易开裂。还有,买大理石一定要去云浮或水头这种产地,价格便宜一半不止。安装时最好去盯,否则色差、断裂、修补得坑坑洼洼,收了你天价还给你气受。问:全屋定制,板材名字把人绕晕了,求通俗解释。答:颗粒板=木渣+胶,便宜、稳定性好,大品牌爱用,但别用在潮湿处。多层板=薄木片叠起来压的,防潮好,适合厨卫。生态板=中间木条两边贴片,不用做漆,现场加工方便。柜体用多层或颗粒都行,柜门用密度板造型才好看。环保就认新国标ENF,别听商家胡吹E0。安装时,柜子和墙顶的缝隙,打胶一定要自己买好的防霉玻璃胶,工人自带的几块钱一瓶,三个月就发黑。⏳ 工期与验收:一拖再拖的真相
问:别墅装修,到底要多久?我家装了一年半还没完工。答:正常12~18个月。超过这个时间,十有八九是在等你付钱——不然施工队早撤了。但也不能全怪他们,有些定制产品,比如窗户、整木,等上三四个月正常。关键节点要卡死:土建拆改1个月,水电空调1个月,瓦工铺贴2个月,木工吊顶护墙1个月,油漆1个月。后面就是无尽的主材安装和修补。建议合同写明逾期罚款,每天按总款千分之一扣,看谁敢拖。问:验收时,怎么装得像个行家?答:带个响锤,全屋瓷砖敲一遍,空鼓率超过5%就不合格。手电筒照墙面,波浪纹明显就重做。打一盆水往每个地漏灌,看看下水快不快、有没有倒流。试试每个插座,相位仪几块钱一个,零火地接错一眼便知。窗户淋水实验,别犹豫,直接接水管冲五分钟,渗水了必须返工。最后,要求提供水电全景VR,省得以后挂画打穿水管。🌿 环保与智能:住得安心才重要
问:装完晾半年就能住?甲醛真能散干净?答:太天真!甲醛挥发期3到15年,靠通风只能除去游离的,藏在板材里的缓慢释放。夏天紧闭门窗开地暖,把室温闷到30度以上,三天后再开窗通风,这样往复几次,能加速释放。新风系统24小时换气是关键。找来除甲醛公司的,套路多,不如自己买台靠谱的甲醛检测仪,随时监控心里有底。注意,零甲醛板材不存在,只能说含量极低。问:智能家居,到底是不是智商税?答:布线阶段就要决定,否则后期全是补丁。灯控用485协议,稳定不掉线,别全依赖无线。窗帘电机、Wi-Fi覆盖、安防探头,这些是必需品,确实方便。但要我花五万弄个语音开电视?算了吧,遥控器挺好。记住,智能的核心是不用操心,不是炫技。把基础打好,后续想加都行。💡 特别提醒1:关于装修顺序的致命骗局
很多小白以为装修就是油漆做完进家具,错!在找平拆改完,水电进场前,就得先联系橱柜、卫浴、门窗、中央空调和新风过来测量定位。等贴完砖才开始看这些,就等着吧,没三个月货到不了。工期就是这样被无限拉长的。💡 特别提醒2:最大的坑,其实是熟人介绍
装修最怕找熟人!出了质量问题,你拉得下脸吵架吗?吵了朋友没了,不吵自己憋屈一辈子。熟人介绍工头也最容易杀熟,价格高不说,工艺还敷衍,因为觉得你不会追究。找公司就公事公办,一切按合同,反而简单。
