预算怎么控?别被油漆工牵着鼻子走
问:全屋刷漆到底要花多少钱?我总感觉报价单里的数字在嘲笑我。 答:先说个让你心凉的真相——多数人都在为“面子工程”多掏30%的冤枉钱。我见过最离谱的,120平的房子刷漆报了2万8,用的还是最普通的工程漆。其实你自己算算就明白:建筑面积×2.5≈涂刷面积,一桶5L的乳胶漆(底漆或面漆)大概刷40-50平两遍。常见做法是一底两面,也就是一遍底漆两遍面漆。拿多乐士、立邦中档系列举例,一套(1底2面)大概800-1200元,能刷40平左右。90平的房子,涂刷面积约225平,需要大约6套,材料费撑死7000。人工费各地不同,一般按面积算,15-25元/平,225平人工约三四千。所以总价1万到1万3算合理。❗注意:如果工人给你按“桶”报价,说一桶漆人工300,你得留神——他会用小桶,或者往漆里兑水兑到像牛奶,省工省料。 💡建议:自己买漆,只包清工。跟师傅说死:水比例按漆桶说明来,通常不超过20%,否则漆膜像纸一样脆。
材料选择:我差点被“环保”俩字忽悠瘸了
问:市面上的“儿童漆”“零甲醛”是不是智商税? 答:不全是,但溢价太严重。儿童漆确实在耐擦洗、VOC(挥发性有机物)上标准更严,但如果你家不是孩子天天在墙上摸爬滚打,普通优等品完全够用。重点看检测报告里的VOC含量,国标是≤120g/L,很多大牌能做到<50g/L甚至未检出。别信“零甲醛”——那是营销话术,漆里不可能完全没甲醛,只是极低。我建议选大品牌的中高端系列,比如立邦瓷净、多乐士森呼吸,打折时一套也就比普通漆贵两三百,但环保和耐擦洗好一截。
施工顺序:一步错,墙面变龟壳
问:我家是旧房翻新,原来的墙皮要不要铲? 答:听我的,拿小刀划个叉,贴上胶带猛撕——如果胶带粘下大片漆皮,别犹豫,铲到见水泥层。特别是老房子那种喷了石灰膏的墙,不铲的话新腻子抓不住,不出半年就空鼓脱落。代价是多花一两千铲墙费,但总比日后掉皮强。如果只是轻微掉粉,可以局部打磨,刷墙固(界面剂)再刮腻子。❗注意:墙固一定要在刮腻子前刷,有工人先刷墙固再走水电开槽,那墙固就白刷了。问:刮腻子要刮几遍?怎么看师傅偷懒没? 答:正常是三遍:第一遍粗找平,干了打磨;第二遍细找平,干了打磨;第三遍局部修补。每一遍必须干透再下一遍,否则水分封在里面,将来起泡。偷懒的会厚刮一遍了事,当时看着平,一射灯全是波浪。你去工地时带个靠尺往墙上一靠,缝隙超过3mm就让他修。还有阴阳角,要用角条找直,别让师傅直接抹成弧形——那是糊弄。工期管理:别再傻等干透,教你催工不毁墙

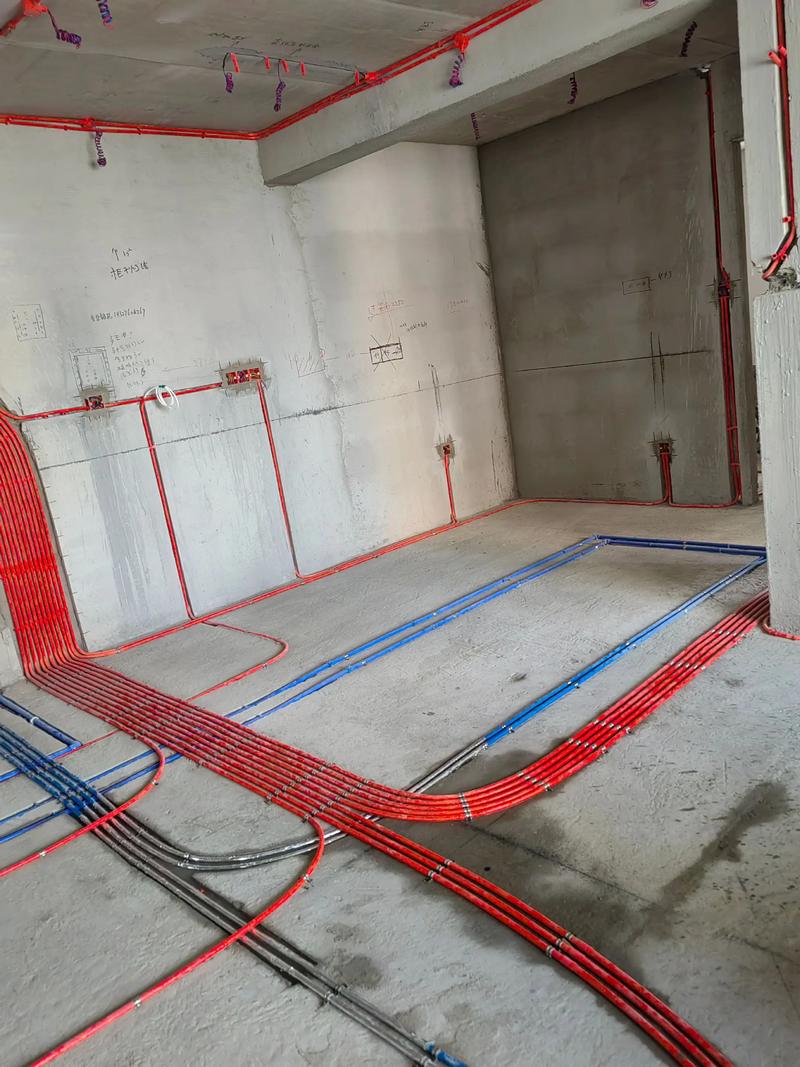

水电改造与刷漆的纠缠

防潮防水:南方人的保命环节
问:我家一楼,回南天墙上流水,刷漆能防潮吗? 答:乳胶漆本身透气的,防潮靠的是底层处理。一楼或地下室先做墙固防潮,再刮防水腻子,漆选防霉系列。不过说实话,根治的方法是外墙做防水,内墙做负压防水,否则几年后墙皮照样起鼓。记得在刷漆前检查墙角有没有水渍,有的话先处理渗漏源。环保除醛:别被“装修完放味三个月”骗了
问:刷完漆多久能住?都说要通风三个月,是真的吗? 答:要看漆的VOC挥发特性。正品优质漆,施工后24小时表面干,7天左右味道就散得差不多了,因为水性漆的VOC挥发快。真正持久释放的是家具板材里的甲醛,不是墙漆。所以我建议:刷完漆关窗密闭一天让漆膜干燥,然后全开窗通风至少一周。入住前带个检测仪,甲醛<0.08,TVOC<0.6就踏实住。没必要傻等三个月,时间长了灰比甲醛更愁人。验收标准:像列文虎克那样检查
问:刷完漆我去验收,怎么看活干得好不好? 答:带个手电筒,晚上去,斜着照墙——这叫灯光验收。墙面有不平、沙眼、砂痕看得一清二楚。重点看:1. 阴阳角线条笔直;2. 无起皮、裂纹、流坠;3. 颜色均匀,无透底;4. 用手背摸,光滑不掉粉。开关插座周围收口细腻。如果发现沙眼,趁还没干透让师傅用腻子膏修补再点补漆。别等到入住后,修补有色差。小户型颜色心机
