装修水管打压:别等漏水了才后悔,看完这篇你就懂了

装修最怕什么?不是超预算,也不是工期拖延……是住进去没两天,楼下邻居敲门说你漏水!那种后背一凉的感觉,经历过的人都懂。所以,水管打压这步你要是不重视,后期哭都来不及。

打压前的准备工作:少一件都白费

问:水管打压到底是个啥?

答:简单说,就是给水管系统施加压力,模拟它以后常年通水的状态,看它扛不扛得住。扛住了,盖章验收。扛不住?找漏呗!别以为工人接好管子就万事大吉,一堆接头、弯头,有一个没拧紧,水就慢慢渗。打压就是揪出这些隐患。💡

装修工人正在用打压泵测试水管压力
装修工人正在用打压泵测试水管压力

问:打压要准备什么工具?

答:必须用专业的手动打压泵或者电动打压泵。别跟我说拿自行车打气筒——绝对不行!压力根本不够,而且没法准确读数。还得备好压力表,精度至少0.1MPa。再就是堵头、生料带、扳手,用来封堵各个出水口。注意:✅冷热水管都要堵严实,万一混在一起测,漏水点就找不到。

问:什么时间打压最好?

答:水电改造结束、水管全部焊接或连接完成后,还没封槽、没贴砖之前。这时候发现问题,敲开都容易。要是瓷砖都铺好了再打压,查出漏水……等着砸砖吧,心疼死你。常见误区:有人觉得全屋装修完再测一遍更保险,其实那会儿已经晚了,只能赌运气。

打压进行时:压力、时间和观察,一步都不能糊弄

问:打压标准压力要多少?

答:家装一般打0.8-1.0MPa,也就是8到10公斤压力。老房子或者管道走的长的,可以打到1.2MPa。注意了,压力不是越高越好!有些工人吹牛说打到2.0MPa才保险——胡扯,压力太高可能把本来好的接头压坏,塑料管甚至直接爆掉。压力表上都会有绿色区域,指在0.8-1.0之间就行。✅

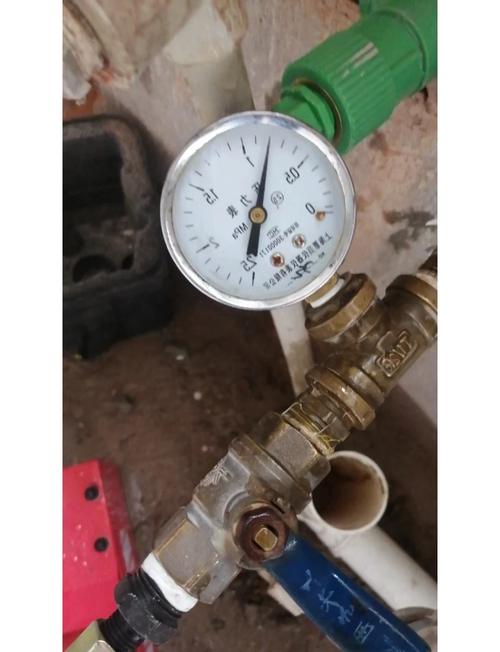

水管打压测试压力表读数特写
水管打压测试压力表读数特写

问:要打压多长时间?

答:至少30分钟,最好1小时。别信那种“打个10分钟不掉压就成”的偷懒说法。因为有些微渗漏降压极慢,时间短根本看不出来。规范操作是:缓慢升压到预定值,稳住后开始计时,观察压降。同时拿纸巾擦每个接头、弯头,看有没有渗水珠。❗

问:压降多少算合格?

答:半小时内压力下降不超过0.05MPa,而且所有接头、管壁没有渗漏,这才算合格。如果压降超过0.1MPa,或者虽然压降不大但某个地方冒水珠,都视为不合格,必须返工。说实话,我在工地见过压降0.02但有个三通往外渗的,看着慢,以后墙皮发霉少不了它。

问:自己盯着打压,关键看哪儿?

答:不是让你一直盯着压力表发呆。重点检查内丝弯头、三通、直接、过桥这些连接件。尤其热水管转弯处,热胀冷缩容易出问题。拿干纸巾一节一节摸过去,湿一点就说明漏。还有水龙头堵头位置,堵头没拧紧也会掉压,那就不算水管的事儿。💡

打压后那些事儿:别以为过了就万事大吉

问:打压合格了,还要怎么做?

答:拍照留底!把打压压力、时长、压力表上的最终数值全拍下来,最好录个视频,带工人一起出镜。以后万一扯皮,这就是证据。然后尽快用水泥砂浆把槽封好,避免后续工种不小心砸伤水管。常见误区:打压通过就不管了,结果木工进场梯子一倒,把外露管子撞裂,白打了。

问:打压不合格,怎么排查?

答:先别慌。如果压降很快,大概率是活结没拧紧或者堵头漏水。挨个紧一遍堵头,重新打。如果还掉压,那就要分段排查,关掉各个阀门,逐个区域测。热水管和冷水管分别打,找到是哪一路漏。实在找不到,可能得用热成像仪或者听漏仪,但这个一般装修队没有,得请专业公司。注意:❗千万别听工人说“没事,就这样敷水泥吧”,一敷上去,水往砖缝里走,你几年都发现不了。

问:打压服务要多少钱?

答:一般水电改造合同里包含打压,不收额外费用。如果单独找,一次打压大概200-500元,看地区和管路复杂程度。有些品牌水管厂家,像伟星、日丰,会派员上门打压并出具质保卡,这最好!双重保险。自己买打压泵的话,手动的一两百,电动的三四百,但自己打万一读错表更麻烦,不建议。✅

问:老房子翻新,打压要注意什么?

答:老房子多半是镀锌铁管或旧式PPR,管壁锈蚀或老化,打压风险高。建议直接把旧水管全换掉,别在新旧接口上省钱。如果只在局部改,打压时压力适当降低到0.6-0.8MPa,避免旧管爆裂。而且老房子总水阀也容易坏,提前检查,要是阀门关不严,打压时水会倒流,压力上不去。💡

问:地暖管打压有什么特别?

答:地暖打压要分层、分环路进行,压力通常0.6-0.8MPa就好,保压时间要长,甚至到24小时。因为地暖盘管埋在地下,一旦漏了,砸地可是大工程。注意✅:地暖回填前后都要打压,回填混凝土时也要带着压监测,防止施工振裂管道。这事很多工长会偷懒,你得坚持。

特别提醒:避坑指南

1. 水电完工不验收?别信口头承诺。
有些师傅说“没问题,我做了十几年了”,然后催你快点封槽。记住,没有打压记录单,没有压力表照片,绝不签字。后期漏水扯皮,你连证据都没有。

2. 打压只打冷水?大错特错。
热水管同样要打,甚至更关键,因为热水管承受温差变化,接头风险高。如果工人只给冷管打压,直接要求他返工,没商量。❗

说实话,水管打压就像给房子做心电监护,那半小时你认真守了,后面几十年就安心。别嫌麻烦,装修里这点小折腾,太值了。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。
