整装公司这趟浑水,我趟了十年,有些话不吐不快(整装公司深度拆解)

❓ 什么是整装?别被概念绕晕

问:整装和全包、全案到底什么区别?怎么一听销售说就懵?答:说白了,整装就是比全包多那么一点,又比全案少那么一点。全包一般包工包料,但往往不包软装和家电。整装呢?好点的公司,连窗帘、灯具、甚至部分家电都给你包了,真正能拎包入住。但注意!有些整装公司说的“整”,其实并不整,后期增项能让你疯掉。所以签合同前,一定要把“包什么”列成清单,精确到开关插座数量,别信口头承诺。常见误区:以为整装一定省心,其实选错公司,比半包累十倍。
整装公司合同清单明细表
整装公司合同清单明细表

👀 怎么挑整装公司?光看展厅没用

问:市面上整装公司一堆,怎么判断靠不靠谱?看资质?看规模?答:看工地!看工地!看工地!重要的事说三遍。别被豪华展厅迷惑,那些样板间就像美颜滤镜。你得去正在施工的现场,最好不打招呼突然袭击。看什么?看水电开槽是不是横平竖直?看卫生间防水涂到多高?看工人是不是在骂骂咧咧随意抛材料。💡建议:让公司提供三个不同阶段的工地(水电、瓦工、接近完工),你随机抽一个去看。另外,查一下他们的工商变更记录,如果频繁换法人,赶紧跑——这种公司多半是准备捞一笔就撤。特别提醒:有些整装公司只收管理费,然后分包给工长,这种模式最容易扯皮。问清楚:工人是公司的自有产业工人,还是外包的?如果是外包,那和找游击队没太大区别,还多扒一层皮。

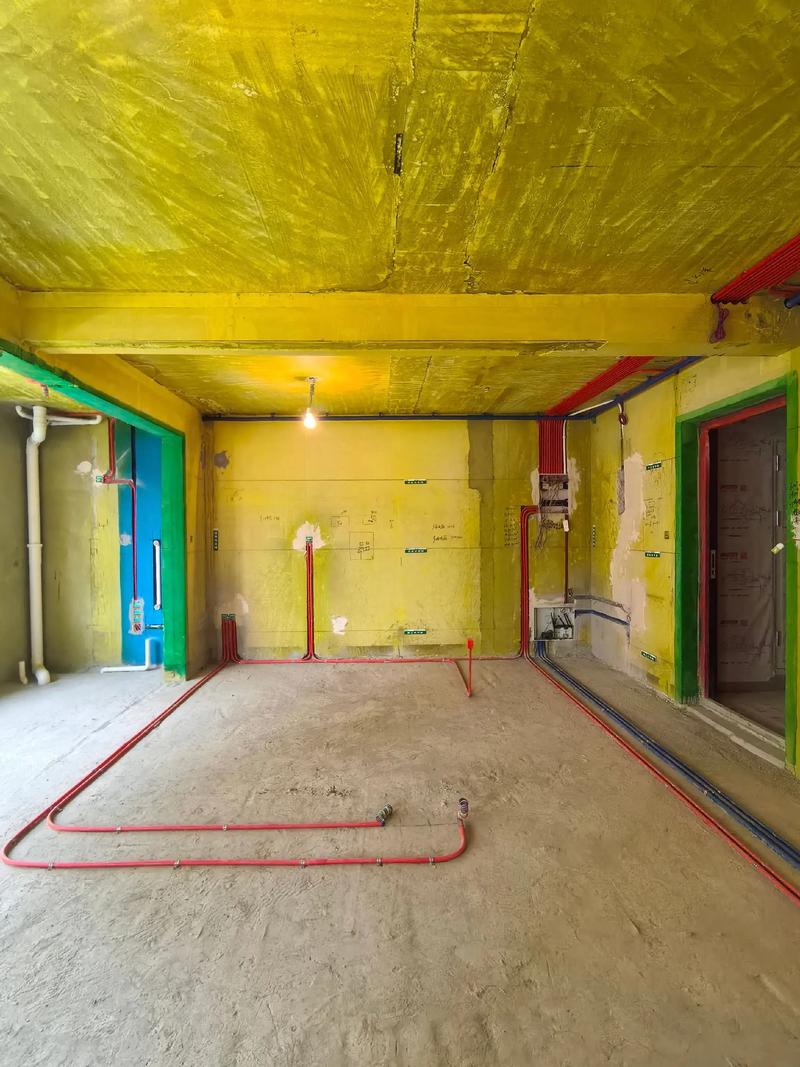

整装公司水电工地现场验收
整装公司水电工地现场验收

💰 整装预算避坑:从15万到25万,差在哪?

问:同一套房子,不同整装公司报价差十万八千里,到底该怎么比?答:报价单藏着太多猫腻了!就说几个关键点:1)水电是预收还是实测实量?预收5000,后期按米算,随便就能超出一两万。❗一定要签《水电补充协议》,约定浮动不超过5%。2)墙面基层处理:是“顺平”还是“垂平”?顺平便宜但装柜子会有缝,垂平贵但效果好。很多公司默认顺平,你要垂平?加钱。3)主材品牌型号要精确到字母,比如“马可波罗瓷砖”,后面得注明CH系列,不然给你换工程款,你哭都来不及。✅我的经验:把各个公司的报价单放在一起,逐项对比,不是在总价上抹零,而是卡死细节。别嫌麻烦,这时候偷懒,开工后流的泪都是当初脑子进的水。

🛠️ 整装的施工顺序,乱一步就翻车

问:整装公司说一切他们安排,但我想自己把握节奏,正常的施工顺序是什么?答:有个口诀:拆改先行,水电跟进,瓦木油工,安装收尾。详细点说:主体拆改(砸墙砌墙)→ 水电定位开槽布管 → 防水(卫生间阳台)→ 瓦工(贴砖)→ 木工(吊顶、柜子可以后期,但涉及吊顶的话要在油漆前)→ 油工(刮腻子刷漆)→ 厨卫吊顶、橱柜安装 → 门、地板、踢脚线安装 → 开关插座灯具安装 → 保洁 → 家具家电进场。注意!瓦工和木工有时可以同时,但防水一定要做完48小时闭水试验再贴砖。很多整装公司为了赶工期,防水没干就下一步,以后渗水有你受的。💡建议:在每个阶段开始前,你自己去验收上一阶段,别等公司通知。他们所谓的管理人员,可能一周才去一次。

💧 防水:整装公司最容易偷工的地方

问:整装合同里写了防水,但怎么做才算到位?怎么检查?答:卫生间防水,淋浴区至少刷到1.8米高,非淋浴区30厘米。但现在很多整装公司只刷淋浴区1.8米,其他地方意思意思。我建议:自己加钱让工人全刷到顶,没多少钱,但以后隔壁墙不会返碱。另外,水管根部、墙角、马桶排污口必须用堵漏王做圆弧处理,再刷防水。很多工人图省事直接刷,半年就裂。验收要盯着做闭水试验,堵住地漏,放水3-5厘米深,保持48小时,去楼下看天花,一点水渍都不能有。如果你发现防水涂料是灰色的,赶紧叫停——那是刚性防水,容易裂,要柔性,最好蓝色绿色那种。常见误区:以为防水只做地面,墙面更重要,尤其轻质砖墙,一漏就废。

⚡ 水电改造:整装公司最大的利润点

问:为什么整装套餐里水电总是不够用?动不动就超标?答:因为那是他们设计好的套路!套餐往往只包很少的点位和米数,比如包50个点位,实际你需要80个,多出的一个点收200,你算算多少钱?而且,很多公司水电是按实结算,他们故意给你多走线,绕墙角绕一大圈,理由是“规范要求横平竖直”,其实最短距离走线完全没问题,只要不交叉干扰。✅我的做法:在签合同前,让设计师把全屋开关插座灯位图出详细,标好每一个点位,然后让水电工在墙上画出来,现场实测需要多少米线管,价格包死进合同。别听他们说“最后按实结算多退少补”,从来只有补,没有退!特别提醒:厨房电路必须单独4平方线,空调也单独走,这些不能省。但照明1.5平方足够了,千万别被忽悠升级。

🌿 整装的环保陷阱,甲醛不是闹着玩的

问:整装公司都说材料环保,可装完味道还是大,怎么回事?答:单个材料环保≠整体环保,这叫叠加效应。即使每样板材都符合E1,全屋装在一起,夏天高温一蒸,甲醛照样超标。整装公司喜欢用“零甲醛”噱头,比如零甲醛的板材,但封边胶、贴皮、家具框架可能都有甲醛。你家里最大的污染源通常是柜子和地板。我的建议:少做复杂吊顶和背景墙,那些打底用的细木工板是巨量甲醛源。尽量用实木或金属家具。签订合同时,增加一条“完工后封闭48小时检测甲醛,若超标,公司负责治理至达标,并承担期间住宿费”。虽然他们可能不答应,但能试探出底气。还有,别信除甲醛服务,通风才是王道。装完后,夏天关窗闷三天,再开窗通风一天,反复两个月,比什么都强。

🔍 整装验收抓什么?别等入住才后悔

🔍 整装验收抓什么?别等入住才后悔
🔍 整装验收抓什么?别等入住才后悔
问:最后竣工验收,我不懂行,怎么才能不做冤大头?答:带一把靠尺、一个空鼓锤、一卷美纹纸。进门先看墙:靠尺一靠,缝隙超过3毫米,返工!尤其是装门套、踢脚线的地方,不平后期全是大缝。用空鼓锤敲瓷砖,单片空鼓率超过5%必须重贴,中心空鼓直接换。看油漆:侧光看有没有波浪纹、砂眼。水路:打开水龙头看水流,冲马桶看是否顺畅,拿纸巾擦各个接头看有没有渗水。电路:带个充电器和插座检测器,每个插座都试,左零右火地线要通。木工:柜门开合顺不顺,拉手对不对称。特别提醒:整装公司最后会催你签字确认验收,别急着签。把发现的问题用美纹纸贴在旁边,写明原因,拍照留底,让他们整改完再签。你一签字,他们有100种方法拖到你放弃。

🏚️ 旧房翻新选整装?有些坑不得不防

问:老房子想重新装修,整装公司会不会加收很多钱?答:必加!拆旧、垃圾清运、墙面铲除、管线全换,这些都是额外的大头。整装公司的套餐都是按新房算的,旧房要先拆除恢复毛坯,这笔费用得上万。而且,老房子可能墙是沙灰墙,一铲就掉渣,必须铲到红砖重抹水泥,这个更贵。还有些老房子楼板薄,不能开深槽,水电只能走顶或明装,成本又高一截。所以,找整装公司做旧房,先谈好拆除和修复的价格,最好单独列项。同时,检查入户线够不够粗,老房子多是4平方铝线,现在电器多必须换6-10平方铜线,这个钱也得花。老下水管是铸铁的,如果锈蚀严重,趁装修换PVC,不然以后堵了更麻烦。总之,旧房选整装,别被低价套餐骗,预算至少多准备30%。

🏠 小户型整装:别信套餐,要榨干每寸空间

问:套内50平,想找整装公司,很多公司有最小面积限制,怎么办?答:很多整装公司按70平起算,不足70平也收70平的钱,特别鸡贼。小户型其实更适合找独立设计师+施工队,但如果你非要整装,那就谈:不要他们的套餐,按实际项目算。小户型最重要是收纳和尺度。别被整装公司送的那些傻大粗家具塞满屋子,比如2米4的沙发,放进去路都走不了。小户型要定制,床可以做成榻榻米带抽屉,衣柜做到顶,电视墙做成储物墙。这些整装公司不一定愿意做,因为工艺复杂不赚钱。💡提醒:挑整装公司,问他们有没有做过30-50平的小户型案例,看照片。如果只会用标准套餐,赶紧换。毕竟,小户型装得好,比大平层更需要脑子。

📅 工期延误?整装公司的拖字诀

问:签合同说60天完工,结果半年了还没弄利索,怎么约束?答:合同里的工期都是理想状态,现实中:主材缺货、工人没空、验收要等,全是借口。你必须在合同附加条款里写明:因公司原因(非不可抗力)造成工期延误,每延误一天按合同总价的千分之三支付违约金。并且,主材下单延迟也属公司原因,因为他们整合供应链。另外,分期付款的节点要和工期挂钩,比如水电完付30%,瓦工完付30%,油漆完付30%,最后验收付10%。千万别一开始付太多,钱在谁手里,谁就是大爷。中途增加项目,必须签《工程变更单》,注明不延长工期,不然一个增项就能拖你一个礼拜。

💡 特别提醒

1. 警惕“免费设计”套路。整装公司说设计免费,其实设计师就是个销售,赚的是材料提成。所以你的方案会越来越贵,风格四不像。真要设计,要么单独花钱请。 2. 定金和订金一字之差,天壤之别。你看不清的时候,任何收据都不要写“定金”,写“订金”或“意向金”,并注明可退。不然,你一旦反悔,定金就喂狗了。别问我是怎么知道的。

免责声明:文章内容来自互联网,本站仅提供信息存储空间服务,真实性请自行鉴别,本站不承担任何责任,如有侵权等情况,请与本站联系删除。

(0)
装修公司到底怎么选?干了15年的工程师,说点得罪人的大实话
上一篇 47分钟前
半包装修避坑指南:工程师手把手问答,干货够硬!
下一篇 20分钟前

联系我们

在线咨询: QQ交谈

邮件:362039258#qq.com(把#换成@)

工作时间:周一至周五,10:30-16:30,节假日休息。
