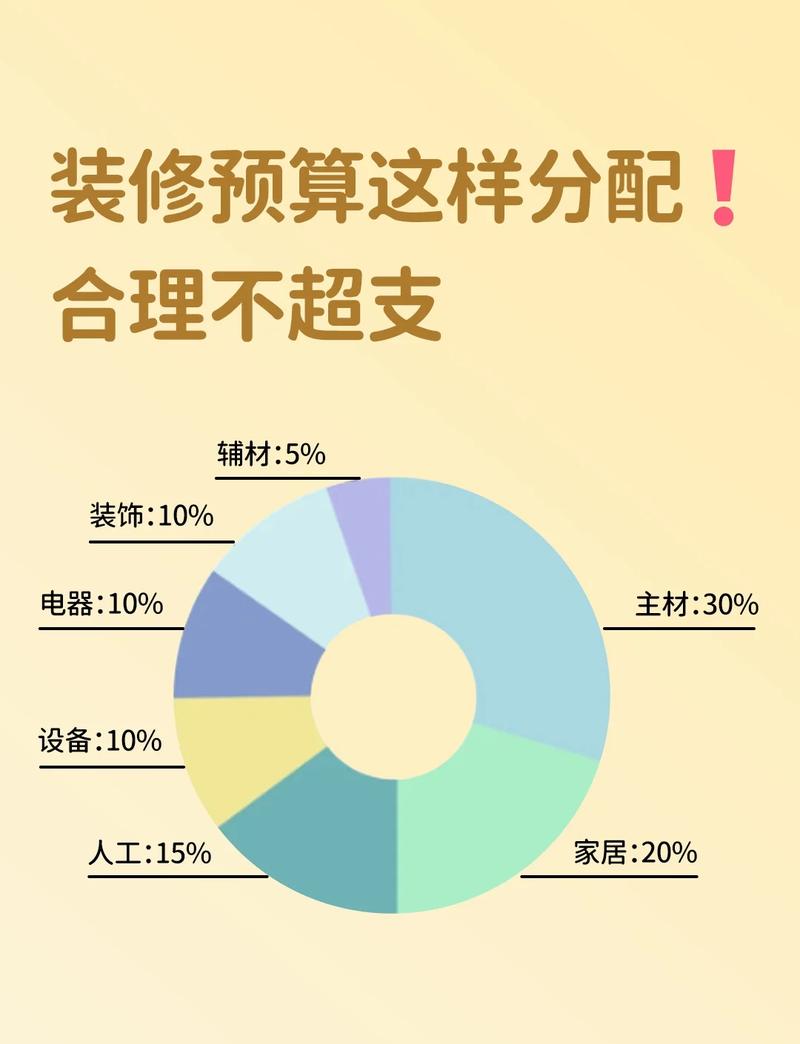

钱花哪了?预算控制的真相

问:全屋装修到底要准备多少钱?怎么分配才不踩坑? 答:先泼冷水——别信网上那些“100平米10万拎包入住”的鬼话。我家刚装完,实际告诉你:靠谱预算,硬装(人工+辅材+主材)每平米至少1500-2000元,才能用上像样的材料。软装电器另算,总投入大概在房价的10%-15%。怎么分?硬装占6成,其中隐蔽工程打死别省!不然等着砸墙吧。建议留出总预算的20%当备用金,超支太常见了……我当初就超了30%,差点儿卖肾。问:装修公司报价单怎么看?有哪些暗坑? 答:😂 见过最离谱的——把墙面铲除和找平拆成两个单项,每个单价看着便宜,总价翻倍。重点盯:1️⃣ 水电是按米算还是按点位,前者容易绕线;2️⃣ 墙面处理工序写全没有,从铲墙皮到刷漆至少5步;3️⃣ 所有主材必须写明品牌型号规格,比如乳胶漆不能只写“多乐士”,要有系列和色号。还有,管理费、搬运费、保洁费这些杂项,一定要先谈死,别等最后加钱——不然能坑到你哭。
隐蔽工程别马虎:水电防水的血泪教训

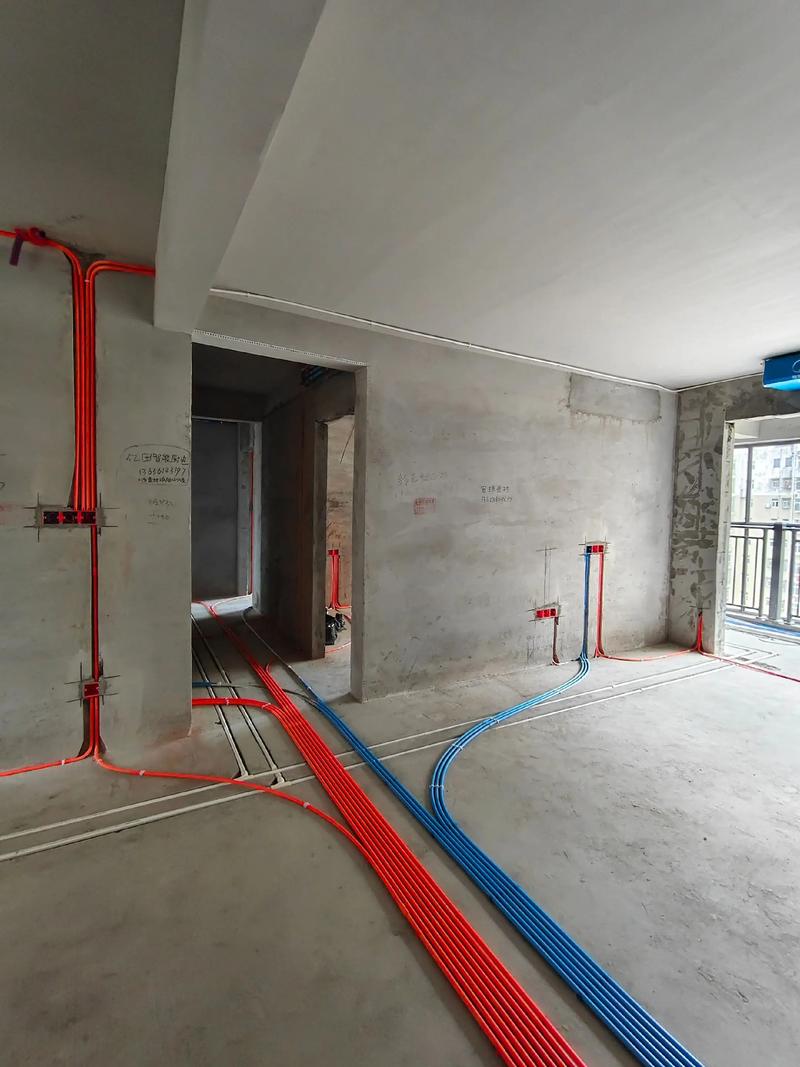

问:水电改造为什么那么贵?怎么不被宰? 答:贵在人工和绕线!很多工头故意绕墙走,电线多出一倍。✅ 正确做法:点对点最短距离,活线工艺。水管走顶,方便检修,虽然吊顶会低一点,但值。电线规格:普通插座2.5平方,厨房空调4平方,中央空调6平方。注意!强弱电必须分管,交叉处包锡纸。我验收时发现工人偷懒,差点返工。提醒:水电完工后一定拍照留底,VR也行,以后挂画打孔不怕打穿管线。
面子工程的里子:材料与施工细节

工期与验收:别被拖延还蒙在鼓里

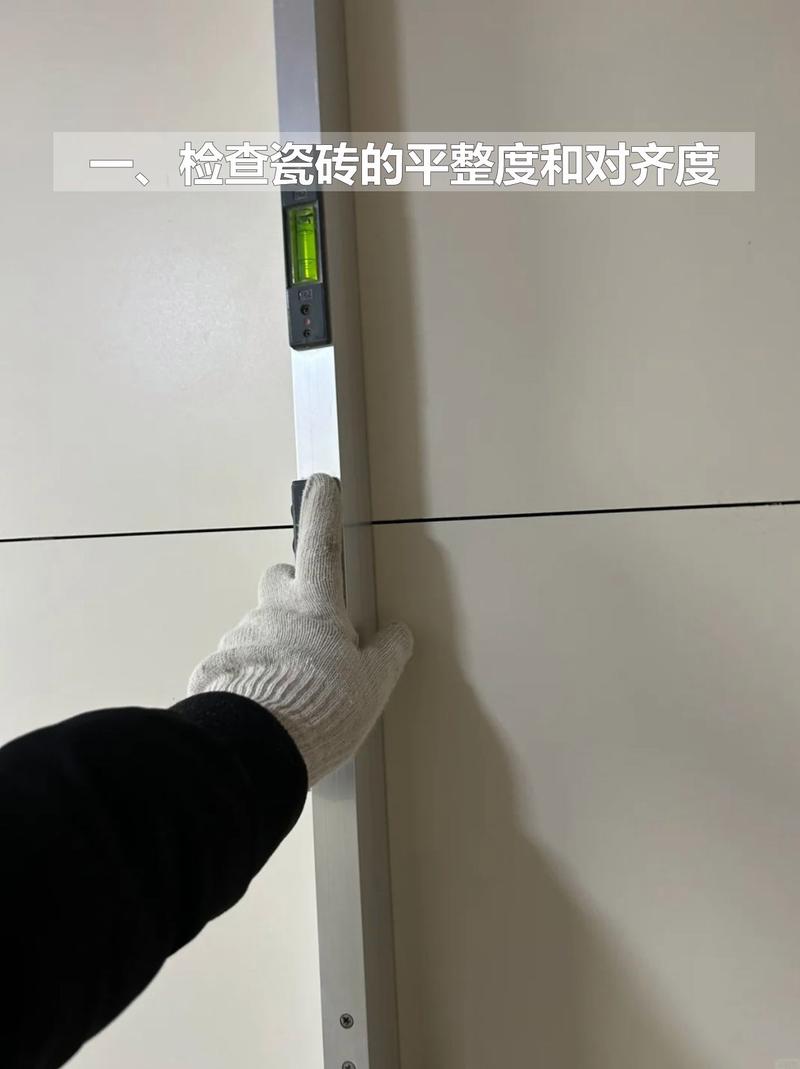

问:全屋装修正常工期是多久? 答:90平米左右,45-60天。超过三个月,不是工人跑了就是材料没到。关键节点:拆除3天,水电5天,瓦工10天,油工15天,安装收尾10天。⚠️ 注意:瓦工阶段必须等防水干透,油工必须等腻子干透,催工必死。我当初急着入住,腻子没干就刷漆,后来全裂了,后悔死。问:竣工验收最该看什么? 答:水电!灯光全开摸摸开关插座有没有电,上下水排一遍,地漏倒水看流速。然后拿靠尺检查墙地面平整度,误差不超3mm。门窗开合顺不顺,玻璃有无划痕。最后闻味道,刺鼻就不签收。💡 记得要求装修公司出具水电光碟或VR全景,这是以后维修的命根子。
特别提醒
